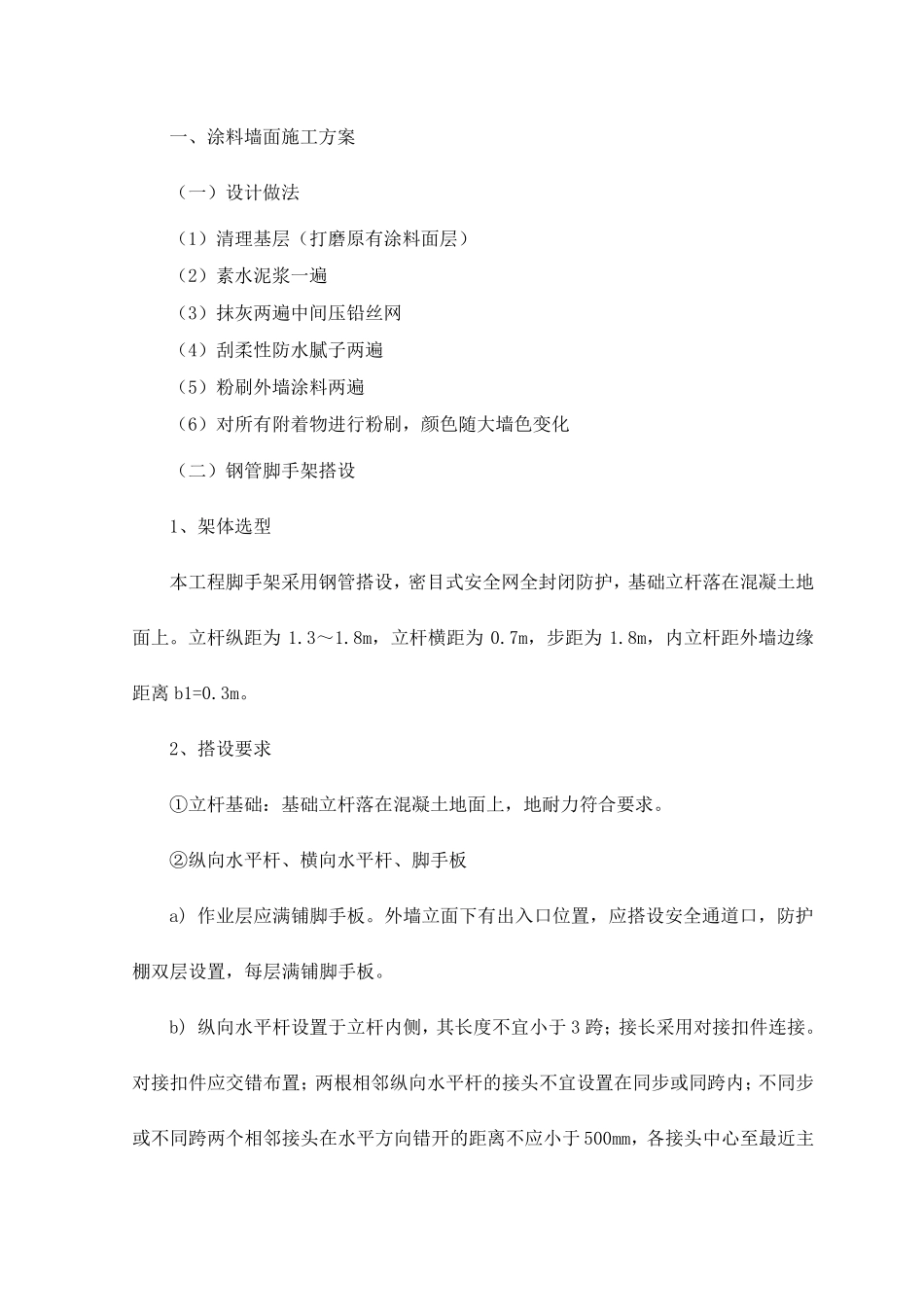

一、涂料墙面施工方案 (一)设计做法 (1)清理基层(打磨原有涂料面层) (2)素水泥浆一遍 (3)抹灰两遍中间压铅丝网 (4)刮柔性防水腻子两遍 (5)粉刷外墙涂料两遍 (6)对所有附着物进行粉刷,颜色随大墙色变化 (二)钢管脚手架搭设 1、架体选型 本工程脚手架采用钢管搭设,密目式安全网全封闭防护,基础立杆落在混凝土地面上
立杆纵距为1
8m,立杆横距为0
7m,步距为1
8m,内立杆距外墙边缘距离b1=0
2、搭设要求 ①立杆基础:基础立杆落在混凝土地面上,地耐力符合要求
②纵向水平杆、横向水平杆、脚手板 a) 作业层应满铺脚手板
外墙立面下有出入口位置,应搭设安全通道口,防护棚双层设置,每层满铺脚手板
b) 纵向水平杆设置于立杆内侧,其长度不宜小于3 跨;接长采用对接扣件连接
对接扣件应交错布置;两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至 最 近 主 节点的距离不宜大于纵距的1/3;纵向水平杆应采用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于350mm
c) 横向水平杆的构造要求:主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除;作业层上非主节点处的横向水平杆,宜根据支撑脚手板的需要等间距设置,最大间距不应大于纵距的1/2;双排脚手架的横向水平杆两端应用直角扣件固定在立杆上
d) 作业层脚手板应铺满、铺稳,离开墙面120~150mm,脚手板应按其主竹筋垂直于纵向水平方向铺设,且采用对接平铺,四个角应用直径1
2mm 镀锌钢丝固定在纵向水平杆上
③立杆 1) 每根立杆底部应设置垫板,必须设置纵、横向扫地杆,立杆必须用连墙件与建筑物可靠连接
2) 立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头
