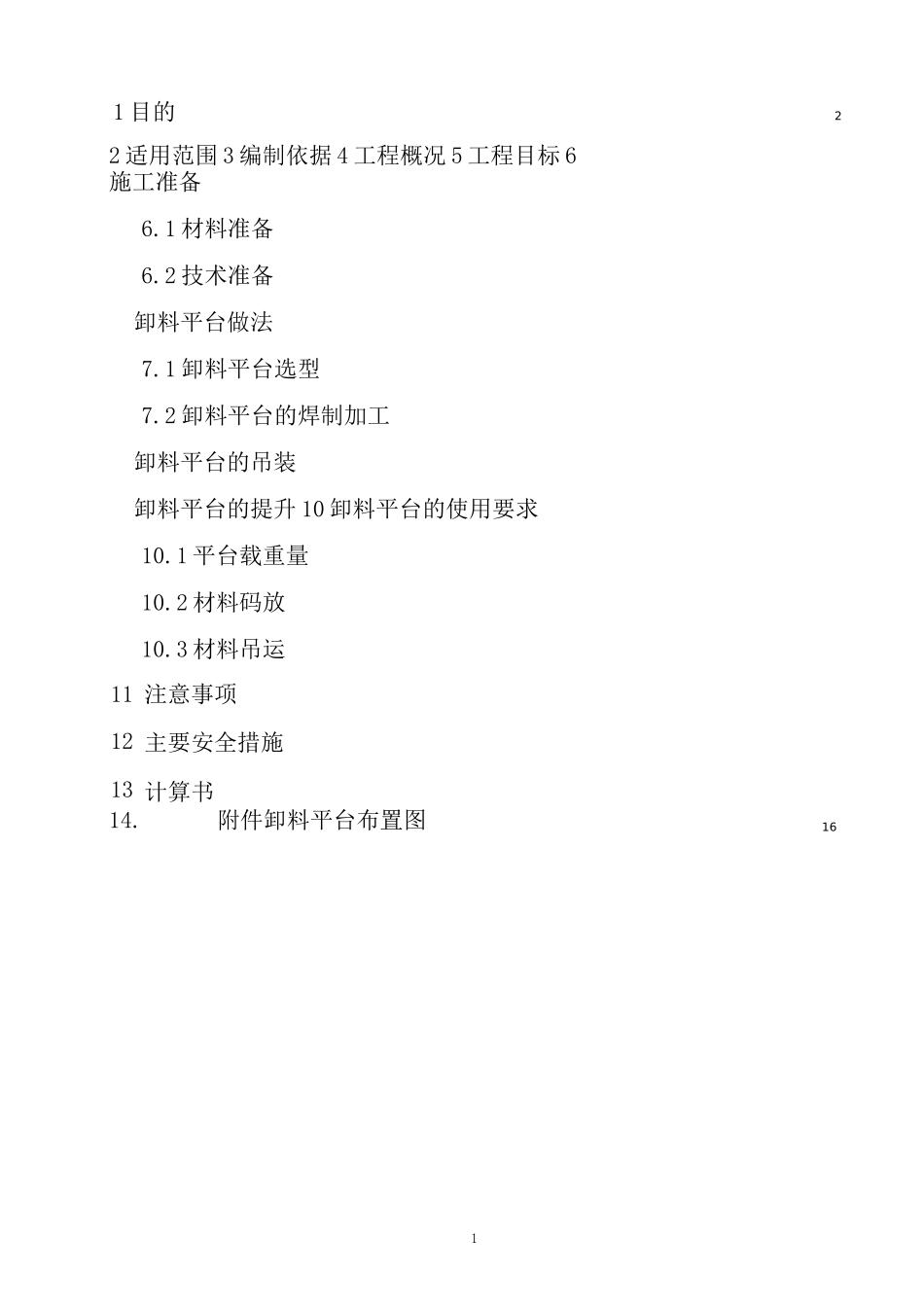

11 目的22 适用范围 3 编制依据 4 工程概况 5 工程目标 6施工准备6
1 材料准备6
2 技术准备卸料平台做法7
1 卸料平台选型7
2 卸料平台的焊制加工卸料平台的吊装卸料平台的提升 10 卸料平台的使用要求10
1 平台载重量10
2 材料码放10
3 材料吊运14

附件卸料平台布置图1611 注意事项12 主要安全措施13 计算书21 目的为指导建业花园里 N8 地块工程项目上部结构施工,保证施工质量达到优良标准,做到安全、文明施工,编制本施工方案
2 适用范围本施工方案适用于建业花园里 N8 地块工程(1#~9#楼)项目的施工全过程

3 编制依据3
1 本工程施工组织设计及设计图纸
2《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)3
3《建筑施工高处作业安全技术规范》JGJ80-913
4《钢结构设计规范》GB50017-20034 工程概况4
1 工程名称:建业花园里 N8 地块工程4
2 建筑概况:本工程总建筑面积约为 210000 平方米,共 9 栋高层建筑,两层地下室,地上建筑 29 层,总高度 85
75 米,车库地下 2 层,主楼地下 2
5 层,含一个夹层,其中 8#楼地上 28 层,总高度 84
3 结构概况:桩基筏板基础,剪力墙结构,抗震等级二级
4 本工程主体结构施工到三层后,为方便各层建筑材料的周转倒运(顶板模板、钢管、木方等),同时考虑塔吊的实际运转能力,因此采用在三层以上搭设卸料平台,2#4#6#8#9#楼两个卸料平台、1#3#5#7#楼三个卸料平台
卸料平台具体位置、做法及尺寸详见附图
5 工程目标5
1 质量目标:质量合格
2 安全目标:杜绝重大人身伤亡事故和机械事故,一般工伤事故频率控制在 3%
3 环境保护目标:①噪音排放:结构施工,昼间<70dB
