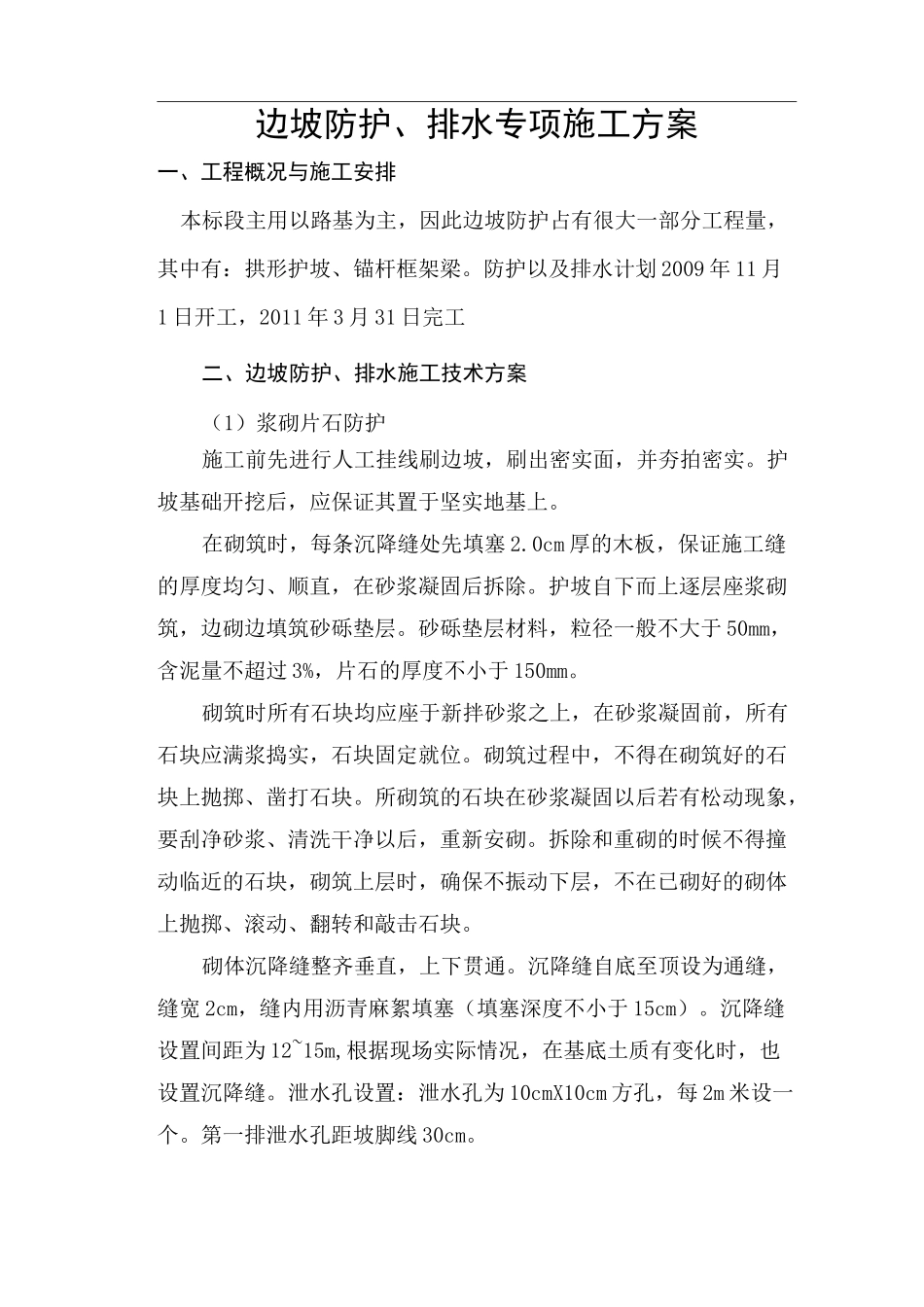

边坡防护、排水专项施工方案一、工程概况与施工安排本标段主用以路基为主,因此边坡防护占有很大一部分工程量,其中有:拱形护坡、锚杆框架梁
防护以及排水计划 2009 年 11 月1 日开工,2011 年 3 月 31 日完工二、边坡防护、排水施工技术方案(1)浆砌片石防护施工前先进行人工挂线刷边坡,刷出密实面,并夯拍密实
护坡基础开挖后,应保证其置于坚实地基上
在砌筑时,每条沉降缝处先填塞 2
0cm 厚的木板,保证施工缝的厚度均匀、顺直,在砂浆凝固后拆除
护坡自下而上逐层座浆砌筑,边砌边填筑砂砾垫层
砂砾垫层材料,粒径一般不大于 50mm,含泥量不超过 3%,片石的厚度不小于 150mm
砌筑时所有石块均应座于新拌砂浆之上,在砂浆凝固前,所有石块应满浆捣实,石块固定就位
砌筑过程中,不得在砌筑好的石块上抛掷、凿打石块
所砌筑的石块在砂浆凝固以后若有松动现象,要刮净砂浆、清洗干净以后,重新安砌
拆除和重砌的时候不得撞动临近的石块,砌筑上层时,确保不振动下层,不在已砌好的砌体上抛掷、滚动、翻转和敲击石块
砌体沉降缝整齐垂直,上下贯通
沉降缝自底至顶设为通缝,缝宽 2cm,缝内用沥青麻絮填塞(填塞深度不小于 15cm)
沉降缝设置间距为 12~15m,根据现场实际情况,在基底土质有变化时,也设置沉降缝
泄水孔设置:泄水孔为 10cmX10cm 方孔,每 2m 米设一个
第一排泄水孔距坡脚线 30cm

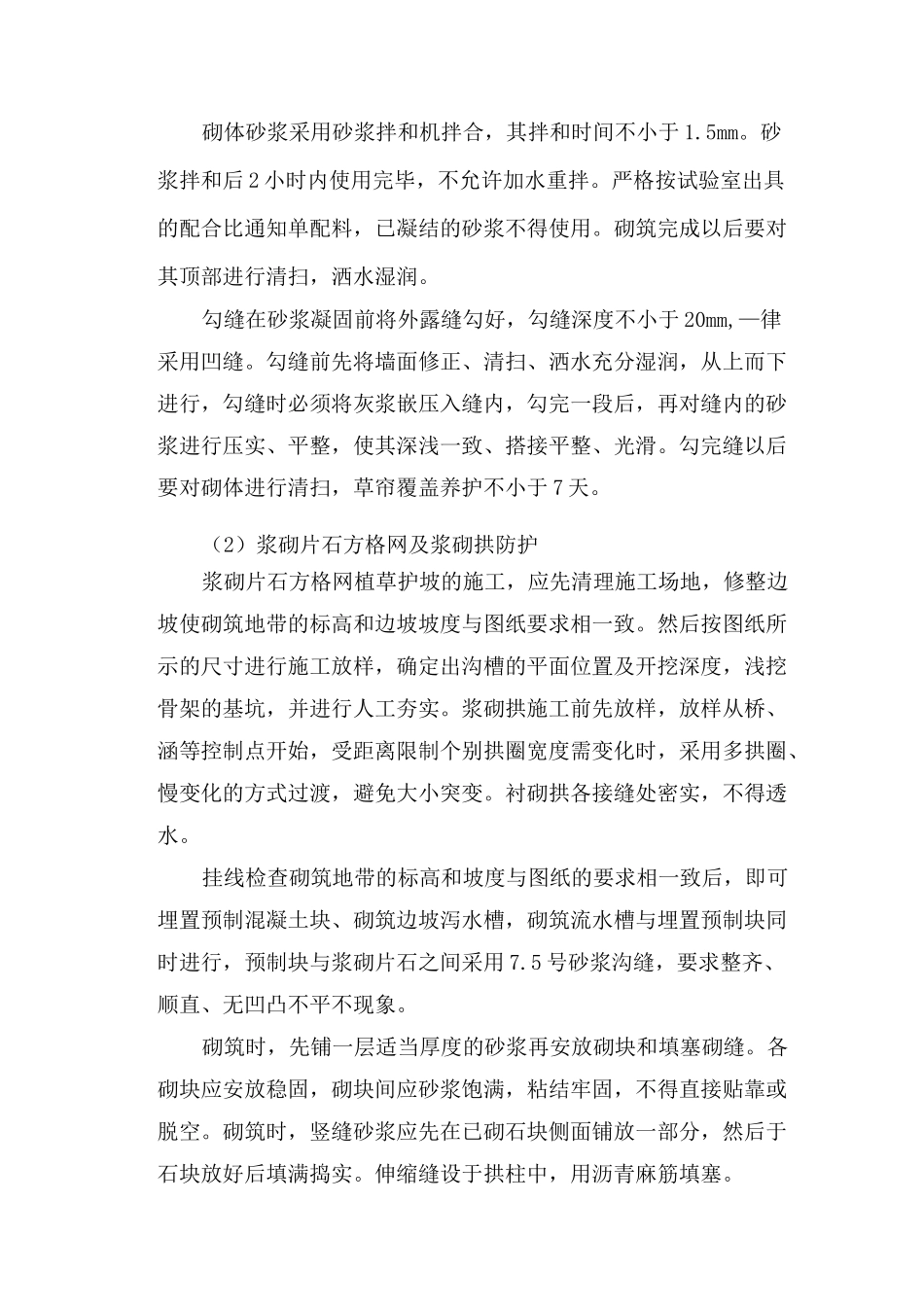

砌体砂浆采用砂浆拌和机拌合,其拌和时间不小于 1
砂浆拌和后 2 小时内使用完毕,不允许加水重拌
严格按试验室出具的配合比通知单配料,已凝结的砂浆不得使用
砌筑完成以后要对其顶部进行清扫,洒水湿润
勾缝在砂浆凝固前将外露缝勾好,勾缝深度不小于 20mm,—律采用凹缝
勾缝前先将墙面修正、清扫、洒水充分湿润,从上而下进行,勾缝时必须将灰浆嵌压入缝内,勾完一段后,再对缝内的砂浆进行
