山皮石铺筑施工方案一、编制说明1 编制依据《公路路面基层施工技术规范》 (JTJ034-2000)《工程质量检验评定标准》 (JTJ221-98)及其修订《工程测量规范》(JTJ 203— 2001)《公路工程石料试验规程》 (JTJ054-94)二、工程概况1 工程规模、结构形式本次施工的主要内容为山皮石摊铺工作,总面积约33 万 m3,山皮石换填
2 水文地质条件气候属于暖温带半湿润地区向半干旱地区过渡的大陆性季风性气候,主要特点为:水热同季,干湿季明显,四季分明
年最高气温可达42℃,最低气温可至 -20℃,年平均气温 11℃至 14℃
年平均降水量 500 至 720 毫米,年最大降水量毫米( 1963 年),年最小降水量毫米(1986 年),且集中在 7-9 月份
地质条件:软弱土有3 层,连续分布,厚度较大,锥头阻力压缩模量,软土厚度较小,总体性质较差
三、质量目标质量目标我集团质量方针是: 质量是本集团的生命, 优良的质量是企业永恒的追求
我部将严格管理,精细施工,确保部优,争创国优
四、施工准备情况为保证工程的顺利进行和各项目目标的实现,我部针对山皮石换填的剩余工程量内容对施工材料的使用、施工机具的安排等问题进行合理地部署和安排

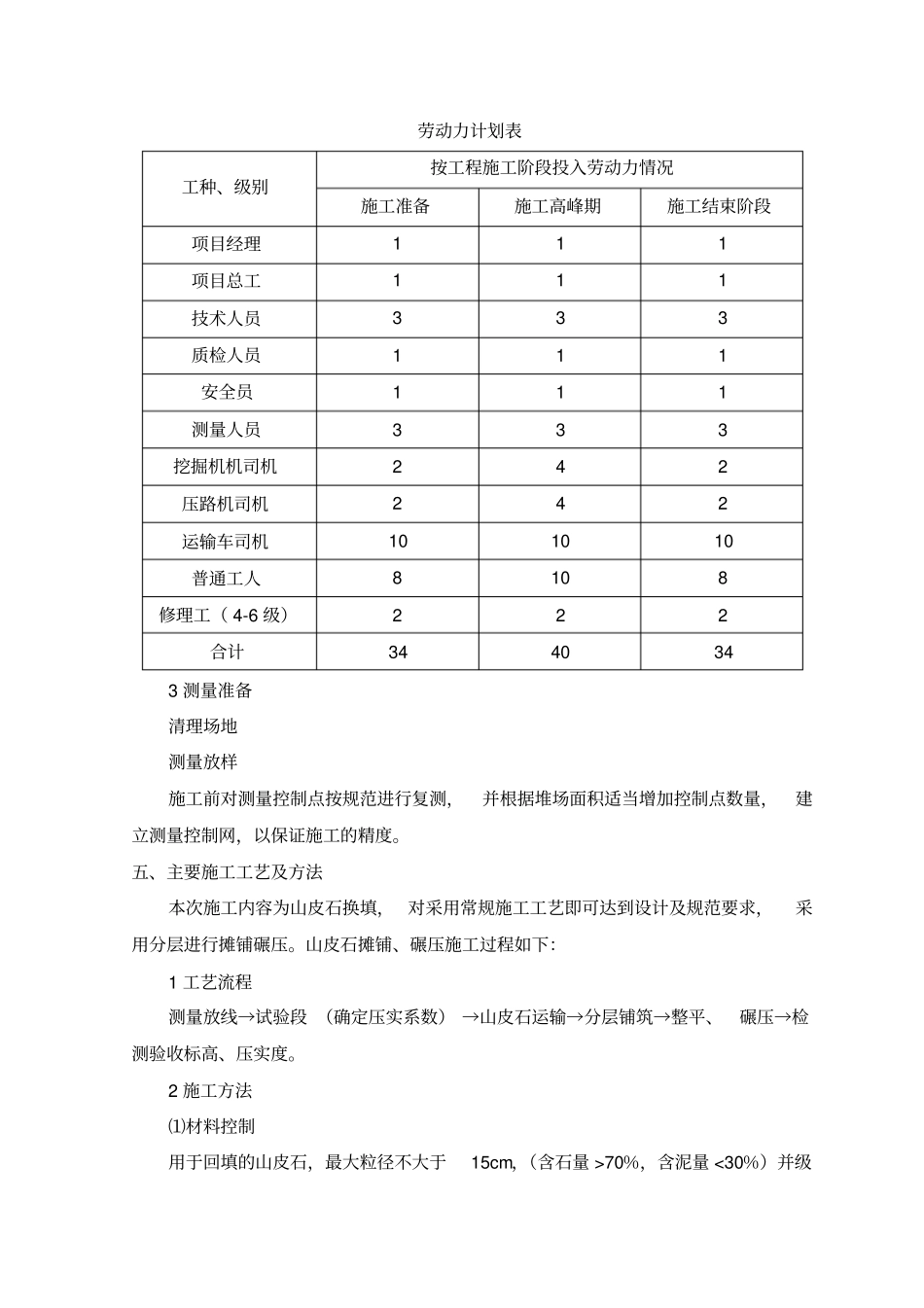

1 劳动力组织为了确保工程进度和工程质量,本工程施工管理人员均为本项目部职工,劳动力安排如下表
劳动力计划表工种、级别按工程施工阶段投入劳动力情况施工准备施工高峰期施工结束阶段项目经理111项目总工111技术人员333质检人员111安全员111测量人员333挖掘机机司机242压路机司机242运输车司机101010普通工人8108修理工( 4-6 级)222合计3440343 测量准备清理场地测量放样施工前对测量控制点按规范进行复测,并根据堆场面积适当增加控制点数量,建立测量控制网,以保证施工的精度

五、主要施工工艺及方法本次施工内容
