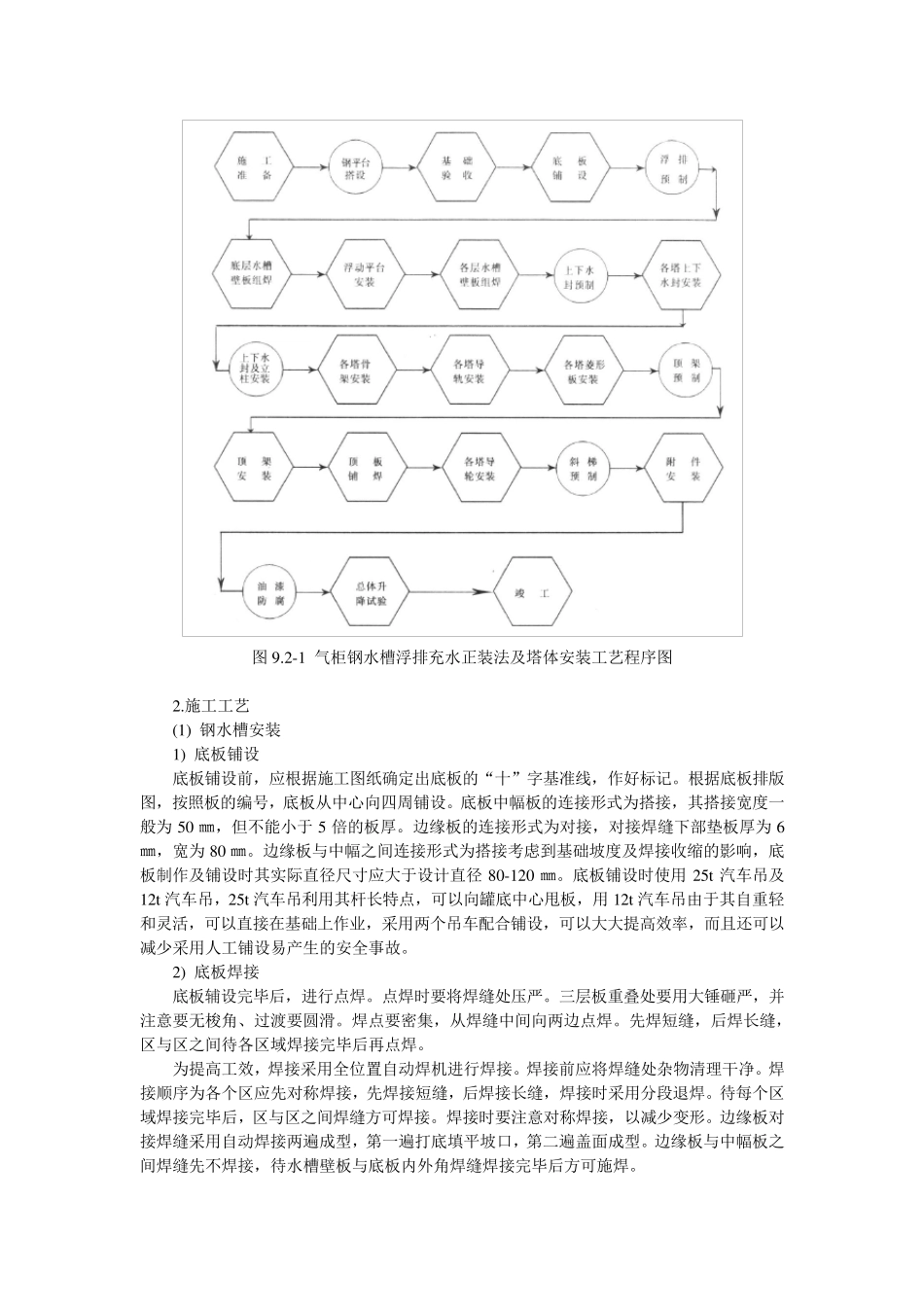

湿式储气柜安装技术交底 一、工程概况 某焦化厂15 万m³低压湿式螺旋升降储气柜,是由一个直径67m、高11m 的钢水槽和5个能螺旋升降的塔体所构成
气柜升起最高为68m,总耗钢量为1500t
二、施工准备 1
工程用料和措施用料 (1) 工程主要用料 湿式储气柜的主要材料是: 1) 钢水槽是由钢板δ=8 ㎜、δ=10 ㎜的底板和δ=8 ㎜~ δ=20 ㎜的各层壁板,以及外立柱和钢盘梯所构成
2) 各塔的塔体是由钢垫梁、上下水封(挂圈)、立柱、导轨、斜梯、导轮和菱形板等组成
3) 顶架和顶板(亦称钟罩)是由工字钢、槽钢和角钢及厚度为δ=3 ㎜钢板所组成
4) 进出人孔、导气管以及补水管和蒸汽管线等设施及材料
(2) 措施用料 气柜安装的主要措施用料为:钢水槽壁板和导轨的运输及堆放胎具、顶架和斜梯组焊胎架、现场钢平台和气柜组焊操作架(包括浮排钢管)等设施
其材料是钢板、型钢、钢管、木跳板、道木等材料
主要机具 主要施工机具为:汽车起重机、电焊机、焊条烘干箱、角向磨光机、手动导链、风机、经纬仪、水准议、水压泵和气焊割具等
现场作业准备及条件 (1) 对气柜基础的标高、坡度、直径、基准线、砂层厚度和平整度进行复测,并办理中间交接验收
(2) 对气柜半成品构件进行几何尺寸复验,同时还应检查各类半成品材料的质量证明书,并做好检测资料的记录和收集归档工作
(3) 完成气柜水槽壁板、塔体导轨、菱形板等特殊构件的堆放胎具和运输胎具的制作
(4) 气柜组焊所需的浮排钢管、板材、型钢和木跳板等材料配备齐全
(5) 现场组拼构件的钢平台,应搭设完成
施工道路要畅通
供水管线和水供给量要有保障
(6) 施工用电和电缆敷设,以及一级电闸箱、二级箱和所需的电气设备全部准备完毕
三、劳动组织 组建一支专业从事储罐安装的施工队伍,共需铆工24 人、电焊工24 人、起重工1
