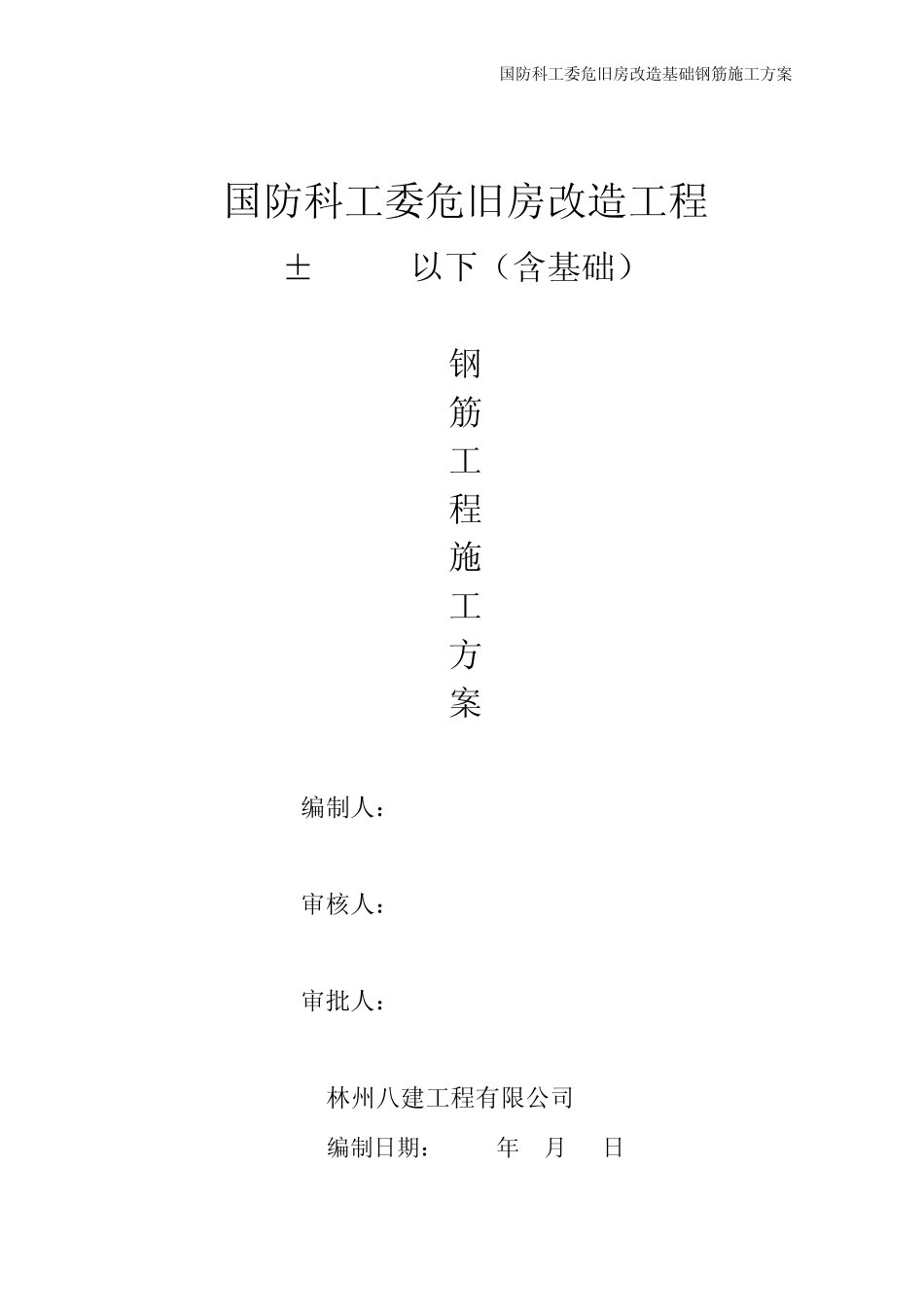

国防科工委危旧房改造基础钢筋施工方案 国防科工委危旧房改造工程 ±0.000以下(含基础) 钢 筋 工 程 施 工 方 案 编制人: 审核人: 审批人: 林州八建工程有限公司 编制日期:2014年 6月 25日 ±0.000以下(含基础)钢筋工程施工方案 一、编制依据 1、本工程设计施工图及图纸会审记要。 2、施工承包合同及投标文件。 3、《国家强制性标准》及现行有关规范、标准图集。 4、施工现场实际情况。 二、工程概况 本工程为山西宝晟基房地产开发有限公司,开发的军景雅居 A座、B 座,场地南临市府南街,东面、北面接城市规划路,西侧为山西鹏特涂料有限公司。 A 座东西总长 70.0m,南北向总厂 27.6m。地上二十八层,地下二层;地上部分一至二层为商业网点,三至二十八层为公寓; A 座地上建筑面积:36316.26 A 座地下建筑面积:3920.50 建筑总高度: 84.1m 室内外高差:0.60m 商铺一层层高:4.2m 商铺二层层高:3.9m 公寓层层高:2.9m(局部 2.7m) 地下层层高:3.6m 建筑耐火等级:一级 屋面防水等级:Ⅱ级 地下室防水等级:Ⅱ级(配电室、报警阀室、种植屋面顶板为Ⅰ级) 结构体系:剪力墙结构 抗震设防烈度:8 度 设计使用年限:50 年 三、施工方法 (一)施工准备 1、要求有一个体系完整的班子,在项目经理的组织下工长、技术员、安全员、质量员作为该项专业工作的主要管理人员来对该工作的技术、安全、质量管理。相关人员积极配合该项工作,并对该项工作所需材料、机械进行计划和供给,项目组织机构图如下。 2、施工前组织有关人员认真熟悉施工图纸,了解设计意图和总体要求。学习有关规程、规范、标准。钢筋工要求绑扎熟练,每人需配备卷尺,并配有线坠,用于现场钢筋间距、钢筋垂直度控制;后台钢筋加工人员需要经过专门培训,特殊工种必须持证上岗,例如电焊工、 闪光对焊。 3、做好测量仪器、计量器具的检测。 4、按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整。准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理。 5、后台机械按结构施工阶段进行布置,在钢筋加工前 3天内调试到位,设专人进行维护, 由后台制作组长负责,保证机械的正常使用及精确度的调整;施工工人准备好钢筋钩子、橇棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。 6、在施工区域做好排水措施。 7、项目组织机构图附后 (二)材料要求 1、钢筋必须有出厂质量证明书和进场试验报...
