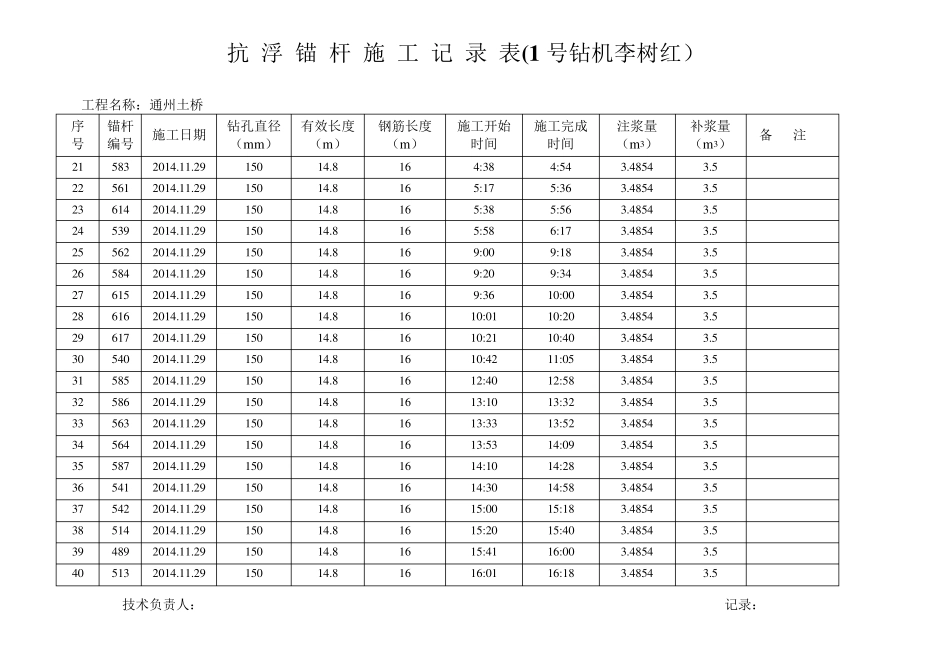

抗 浮 锚 杆 施 工 记 录 表(1 号钻机李树红) 工程名称:通州土桥 序 号 锚杆编号 施工日期 钻孔直径 (m m ) 有效长度 (m ) 钢筋长度(m ) 施工开始时间 施工完成时间 注浆量(m 3) 补浆量(m 3) 备 注 1 608 2014.11.28 150 14.8 16 20:15 20:30 3.4854 3.5 2 578 2014.11.28 150 14.8 16 20:35 20:51 3.4854 3.5 3 558 2014.11.28 150 14.8 16 20:57 21:18 3.4854 3.5 4 533 2014.11.28 150 14.8 16 21:23 21:42 3.4854 3.5 5 609 2014.11.28 150 14.8 16 21:45 22:10 3.4854 3.5 6 579 2014.11.28 150 14.8 16 22:14 22:31 3.4854 3.5 7 559 2014.11.28 150 14.8 16 22:41 23:10 3.4854 3.5 8 534 2014.11.28 150 14.8 16 23:15 23:34 3.4854 3.5 9 600 2014.11.29 150 14.8 16 23:51 0:12 3.4854 3.5 10 580 2014.11.29 150 14.8 16 0:17 0:36 3.4854 3.5 11 560 2014.11.29 150 14.8 16 0:40 0:57 3.4854 3.5 12 535 2014.11.29 150 14.8 16 1:15 1:34 3.4854 3.5 13 611 2014.11.29 150 14.8 16 1:38 1:57 3.4854 3.5 14 581 2014.11.29 150 14.8 16 2:10 2:14 3.4854 3.5 15 536 2014.11.29 150 14.8 16 2:31 2:35 3.4854 3.5 16 537 2014.11.29 150 14.8 16 2:42 3:05 3.4854 3.5 17 582 2014.11.29 150 14.8 16 3:12 3:31 3.4854 3.5 18 612 2014.11.29 150 14.8 16 3:35 3:54 3.4854 3.5 19 613 2014.11.29 150 14.8 16 3:57 4:16 3.4854 3.5 20 538 2014.11.29 150 14.8 16 4:19 4:37 3.4854 3.5 技术负责人: 记录: 抗 浮 锚 杆 施 工 记 录 表(1 号钻机李树红) 工程名称:通州土桥 序 号 锚杆编号 施工日期 钻孔直径 (m m ) 有效长度 (m ) 钢筋长度(m ) 施工开始时间 施工完成时间 注浆量(m 3) 补浆量(m 3) 备 注 21 583 2014.11.29 150 14.8 16 4:38 4:54 3.4854 3.5 22 561 2014.11.29 150 14.8 16 5:17 5:36 3.4854 3.5 23 614 2014.11.29 150 14.8 16 5:38 5:56 3.4854 3.5 24 539 2014.11.29 150 14.8 16 5:58 6:17 3.4854 3.5 25 562 2014.11.29 150 14.8 16 9:00 9:18...
