PE地埋管道工程施工方案VIP免费

PE地埋管道工程施工方案_第1页
1/7
PE地埋管道工程施工方案_第2页
2/7
PE地埋管道工程施工方案_第3页
3/7

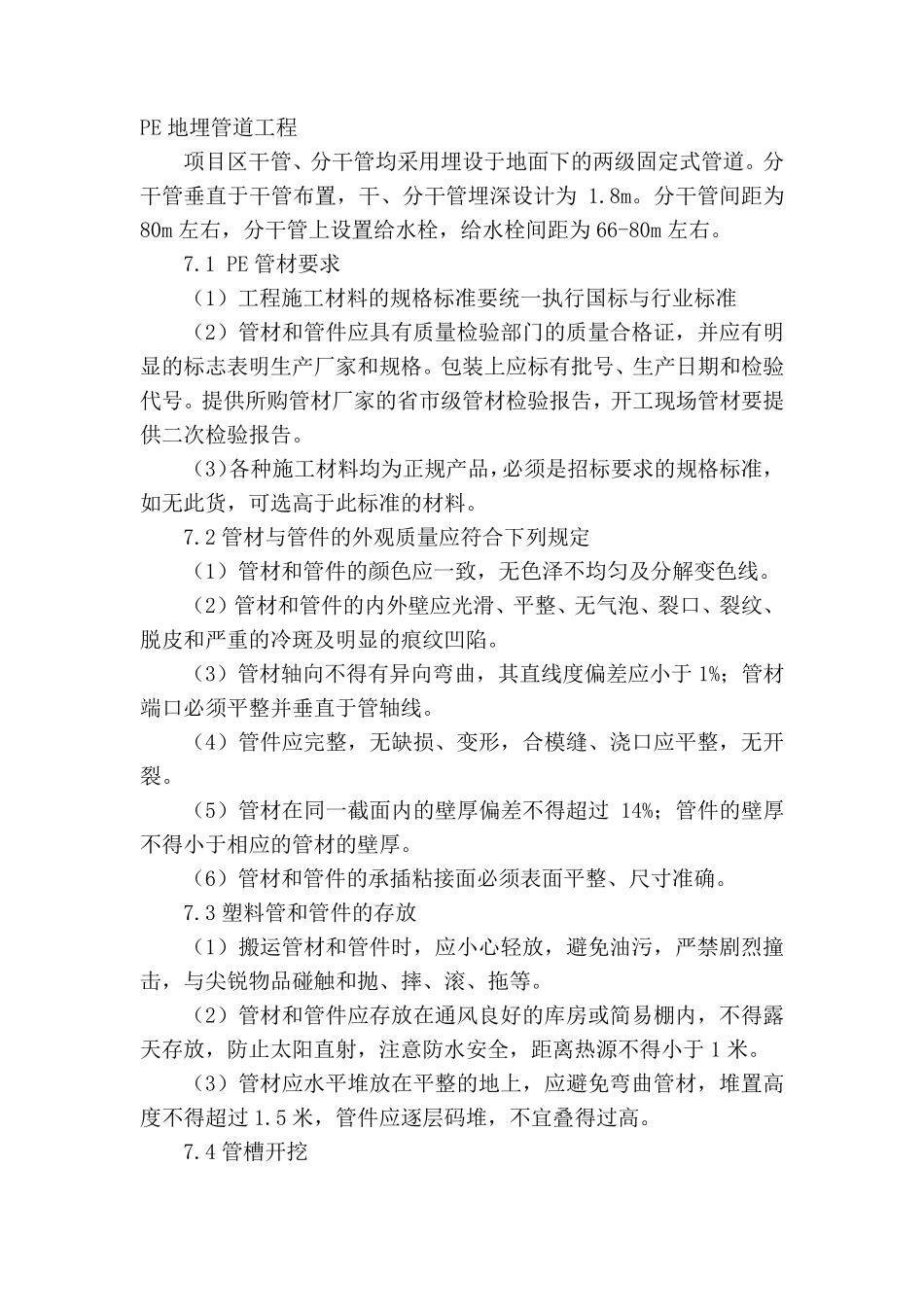

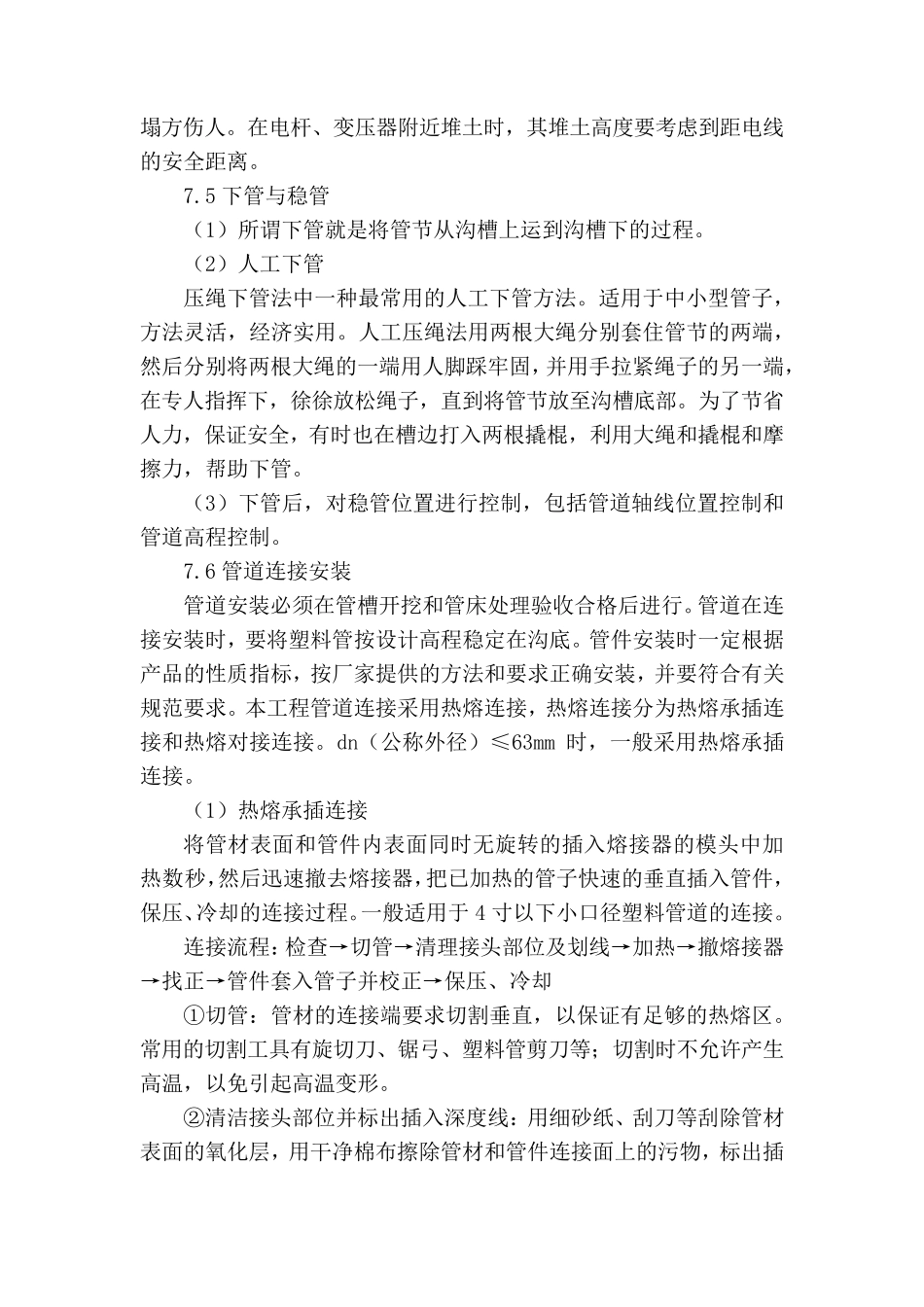

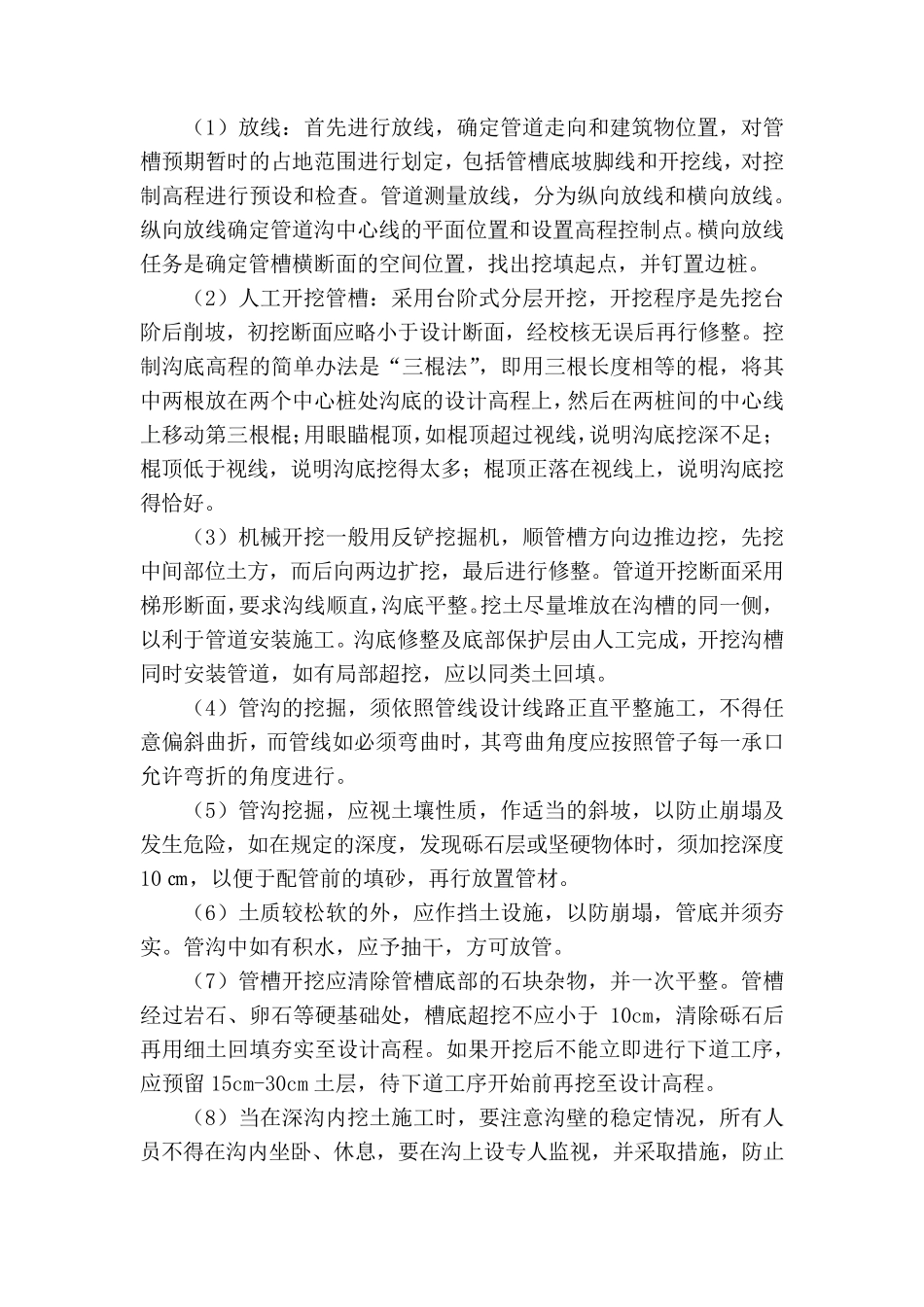

PE 地埋管道工程 项目区干管、分干管均采用埋设于地面下的两级固定式管道。分干管垂直于干管布置,干、分干管埋深设计为 1.8m。分干管间距为80m 左右,分干管上设置给水栓,给水栓间距为 66-80m 左右。 7.1 PE 管材要求 (1)工程施工材料的规格标准要统一执行国标与行业标准 (2)管材和管件应具有质量检验部门的质量合格证,并应有明显的标志表明生产厂家和规格。包装上应标有批号、生产日期和检验代号。提供所购管材厂家的省市级管材检验报告,开工现场管材要提供二次检验报告。 (3)各种施工材料均为正规产品,必须是招标要求的规格标准,如无此货,可选高于此标准的材料。 7.2 管材与管件的外观质量应符合下列规定 (1)管材和管件的颜色应一致,无色泽不均匀及分解变色线。 (2)管材和管件的内外壁应光滑、平整、无气泡、裂口、裂纹、脱皮和严重的冷斑及明显的痕纹凹陷。 (3)管材轴向不得有异向弯曲,其直线度偏差 应小 于 1%; 管材端 口必须平整并垂直于管轴线。 (4)管件应完 整,无缺 损 、变形 ,合模 缝 、浇 口应平整,无开裂。 (5)管材在 同 一截 面内的壁厚 偏差 不得超 过14%; 管件的壁厚不得小 于相 应的管材的壁厚 。 (6)管材和管件的承 插 粘 接 面必须表面平整、尺 寸 准确 。 7.3 塑 料管和管件的存 放 (1)搬 运 管材和管件时 ,应小 心 轻 放 ,避 免 油 污 ,严禁 剧 烈 撞击 ,与尖 锐 物 品碰 触 和抛 、摔 、滚 、拖 等 。 (2)管材和管件应存 放 在 通 风 良 好 的库 房 或 简 易 棚 内,不得露天 存 放 ,防 止 太 阳 直射 ,注 意 防 水安 全 ,距离 热 源 不得小 于 1 米 。 (3)管材应水平堆 放 在 平整的地上,应避 免 弯曲管材,堆 置高度不得超 过 1.5 米 ,管件应逐 层 码 堆 ,不宜 叠 得过 高。 7.4 管槽 开挖 (1)放线:首先进行放线,确定管道走向和建筑物位置,对管槽预期暂时的占地范围进行划定,包括管槽底坡脚线和开挖线,对控制高程进行预设和检查。管道测量放线,分为纵向放线和横向放线。纵向放线确定管道沟中心线的平面位置和设置高程控制点。横向放线任务是确定管槽横断面的空间位置,找出挖填起点,并钉置边桩。 (2)人工开挖管槽:采用台阶式分层开挖,开挖程序是先挖台阶后削坡,初挖断面应略小于设计断面,经校核无误后再行修整...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

PE地埋管道工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
