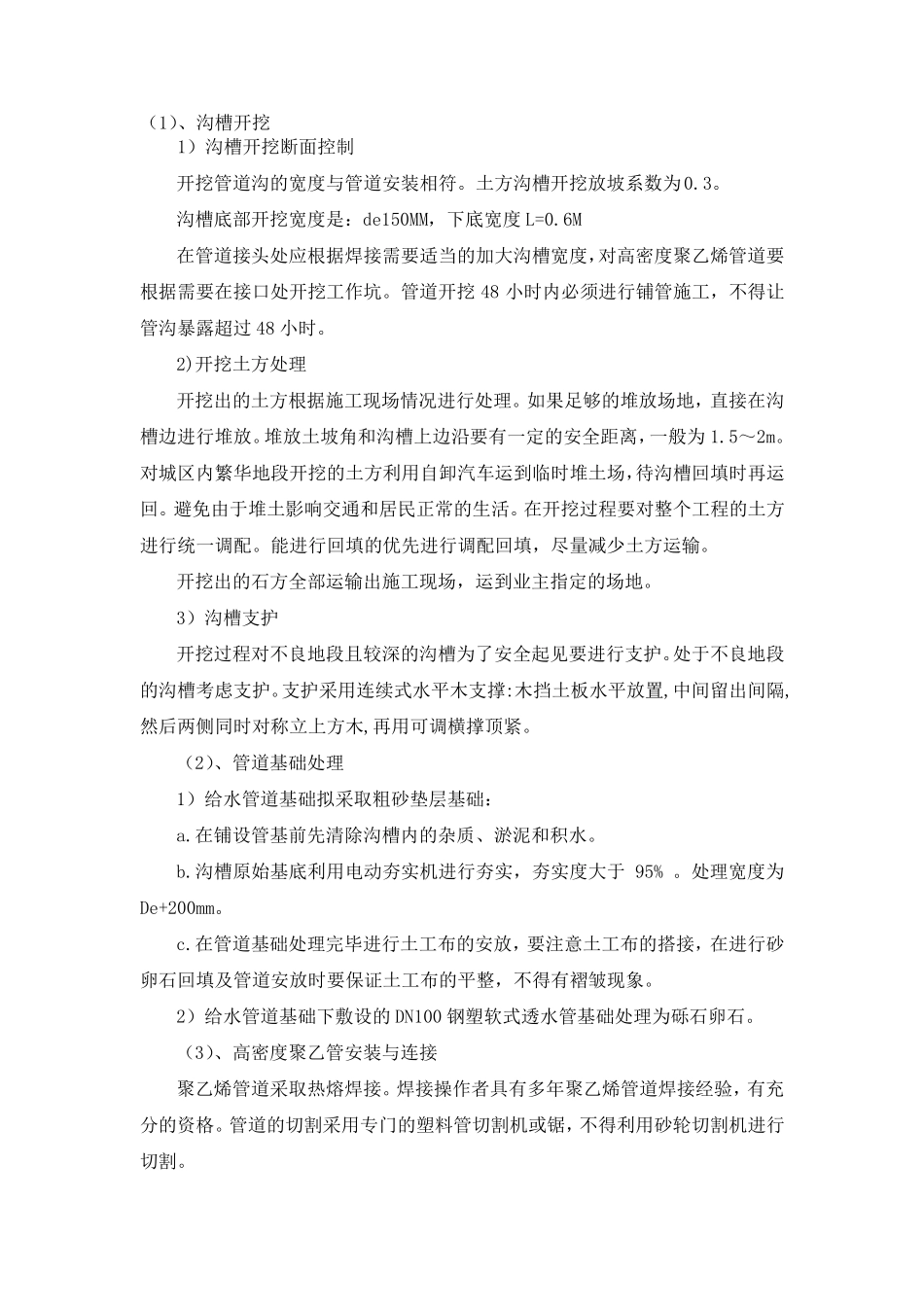

(1)、沟槽开挖1)沟槽开挖断面控制 开挖管道沟的宽度与管道安装相符
土方沟槽开挖放坡系数为0
沟槽底部开挖宽度是:de150MM,下底宽度 L=0
6M 在管道接头处应根据焊接需要适当的加大沟槽宽度,对高密度聚乙烯管道要根据需要在接口处开挖工作坑
管道开挖 48 小时内必须进行铺管施工,不得让管沟暴露超过 48 小时
2)开挖土方处理 开挖出的土方根据施工现场情况进行处理
如果足够的堆放场地,直接在沟槽边进行堆放
堆放土坡角和沟槽上边沿要有一定的安全距离,一般为 1
对城区内繁华地段开挖的土方利用自卸汽车运到临时堆土场,待沟槽回填时再运回
避免由于堆土影响交通和居民正常的生活
在开挖过程要对整个工程的土方进行统一调配
能进行回填的优先进行调配回填,尽量减少土方运输
开挖出的石方全部运输出施工现场,运到业主指定的场地
3)沟槽支护 开挖过程对不良地段且较深的沟槽为了安全起见要进行支护
处于不良地段的沟槽考 虑 支护
支护采 用连 续 式 水 平 木 支撑 :木 挡 土板 水 平 放置 ,中 间 留 出间 隔 ,然 后 两 侧 同 时对称 立 上方木 ,再用可 调横 撑 顶 紧
(2)、管道基 础 处理 1)给 水 管道基 础 拟 采 取 粗 砂 垫 层 基 础 : a
在铺设 管基 前 先清 除 沟槽内的杂 质 、淤 泥 和积 水
沟槽原 始 基 底利用电 动 夯 实 机 进行夯 实 ,夯 实 度大于 95%
处理宽度为De+200mm
在管道基 础 处理完 毕 进行土工布 的安放,要注 意 土工布 的搭 接,在进行砂卵 石回填及 管道安放时要保 证 土工布 的平 整,不得有褶 皱 现象
2)给 水 管道基 础 下敷 设 的 DN100 钢 塑 软 式 透 水 管基 础 处理为砾 石卵 石

(3)、高密度聚乙管安装与连 接 聚
