PK 板施工工艺(参考版)施工流程依次为:PK 板进场堆放→设板底支撑→吊装→设置楼板预留孔洞→板间抹缝→布置钢筋及管线→浇筑叠合层混凝土→拆除板底支撑(一)PK 板进场堆放1
进场堆放时,场地应夯实平整,并设有排水措施
预制带肋底板应按照不同型号、规格分类堆放
预制带肋底板应采用板肋朝上叠放的堆放形式,严禁倒置
各层预制带肋底板下部应设置垫木(垫木底部应设橡胶垫片),垫木应上下对齐,不得脱空

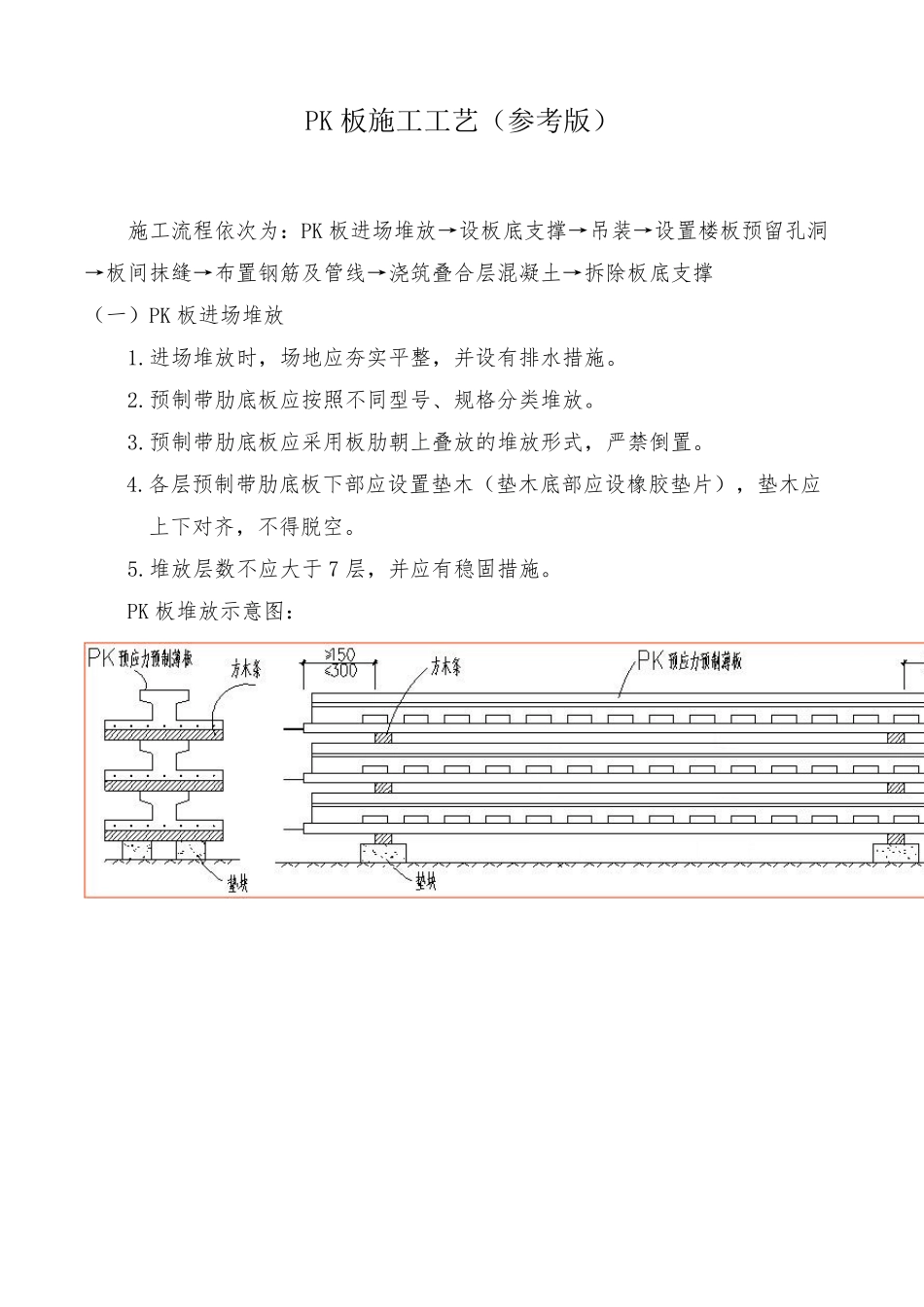

堆放层数不应大于 7 层,并应有稳固措施

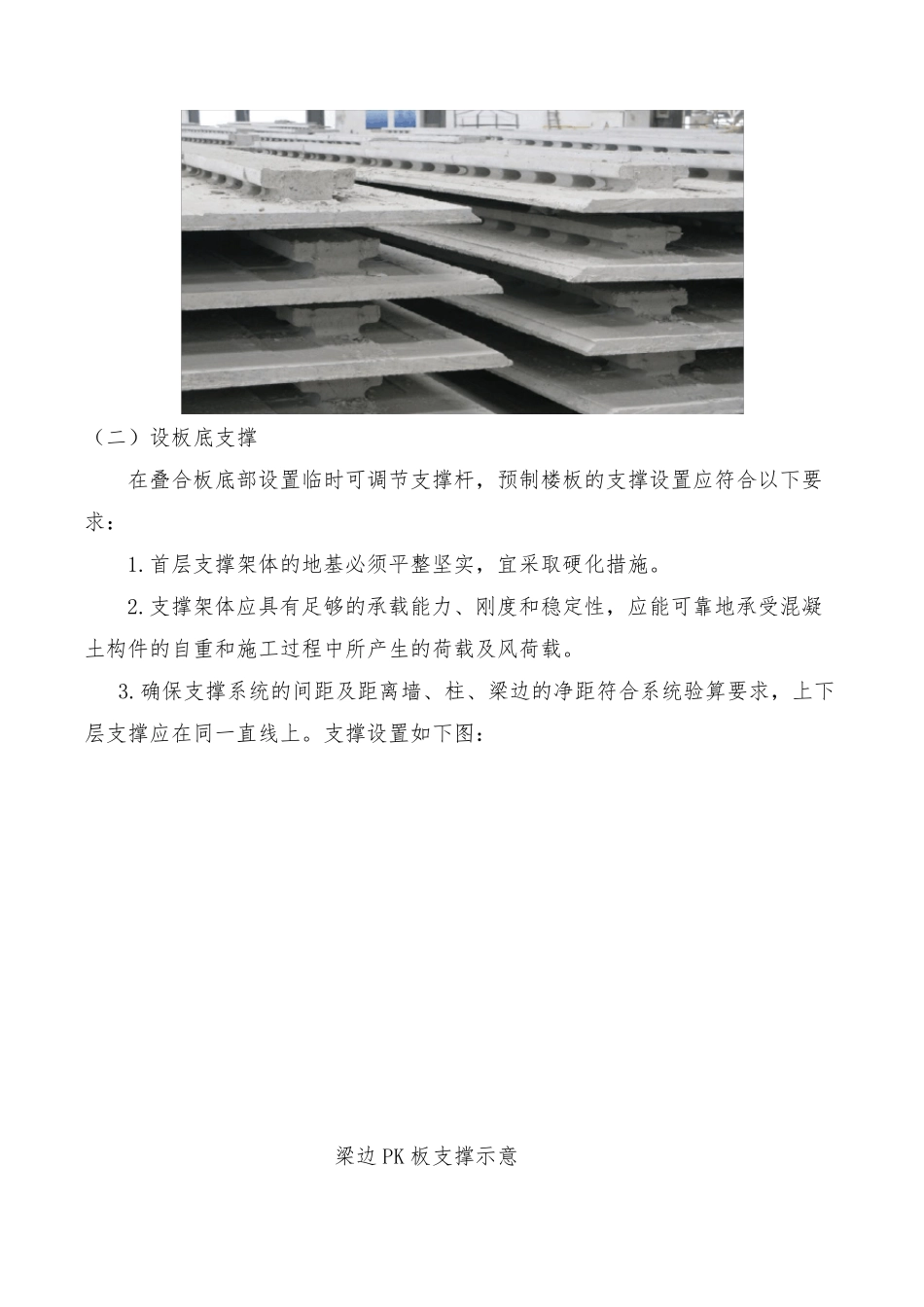

PK 板堆放示意图:(二)设板底支撑在叠合板底部设置临时可调节支撑杆,预制楼板的支撑设置应符合以下要求:1
首层支撑架体的地基必须平整坚实,宜采取硬化措施
支撑架体应具有足够的承载能力、刚度和稳定性,应能可靠地承受混凝土构件的自重和施工过程中所产生的荷载及风荷载
确保支撑系统的间距及距离墙、柱、梁边的净距符合系统验算要求,上下层支撑应在同一直线上
支撑设置如下图:梁边 PK 板支撑示意墙(柱)边PK 板支撑示意在端部可调节顶撑上架设木方、铝合金方通或其他合理横梁支撑,调节横梁支撑顶面至板底设计标高
当板下支撑间距>3
3m 或支撑间距≤3
3m 且板面施工荷载较大时,跨中需设置竖向支撑
施工时先将板铺好后,再设置竖向支撑
(三)吊装1
PK 板安装前应按设计图纸核对板的型号及板长,并检查板的质量,不符合规范要求的不得使用
铺板前应在要铺板部位四周梁边或墙边注明板的型号及板长,以方便铺板时快速安装就位
当PK 叠合板叠合层混凝土与板端梁(剪力墙、柱)一起现浇时,PK 预应力预制薄板板端伸入梁(剪力墙、柱)内不小于 10mm
吊装过程中应使板面基本保持水平,起吊、平移及落板时应保持速度平缓,避免速度过快形成较大的惯性力
当PK 板搁置于砌体墙或钢筋混凝土梁上时,安装前应在两端支座上用10mm 厚 M10 水
