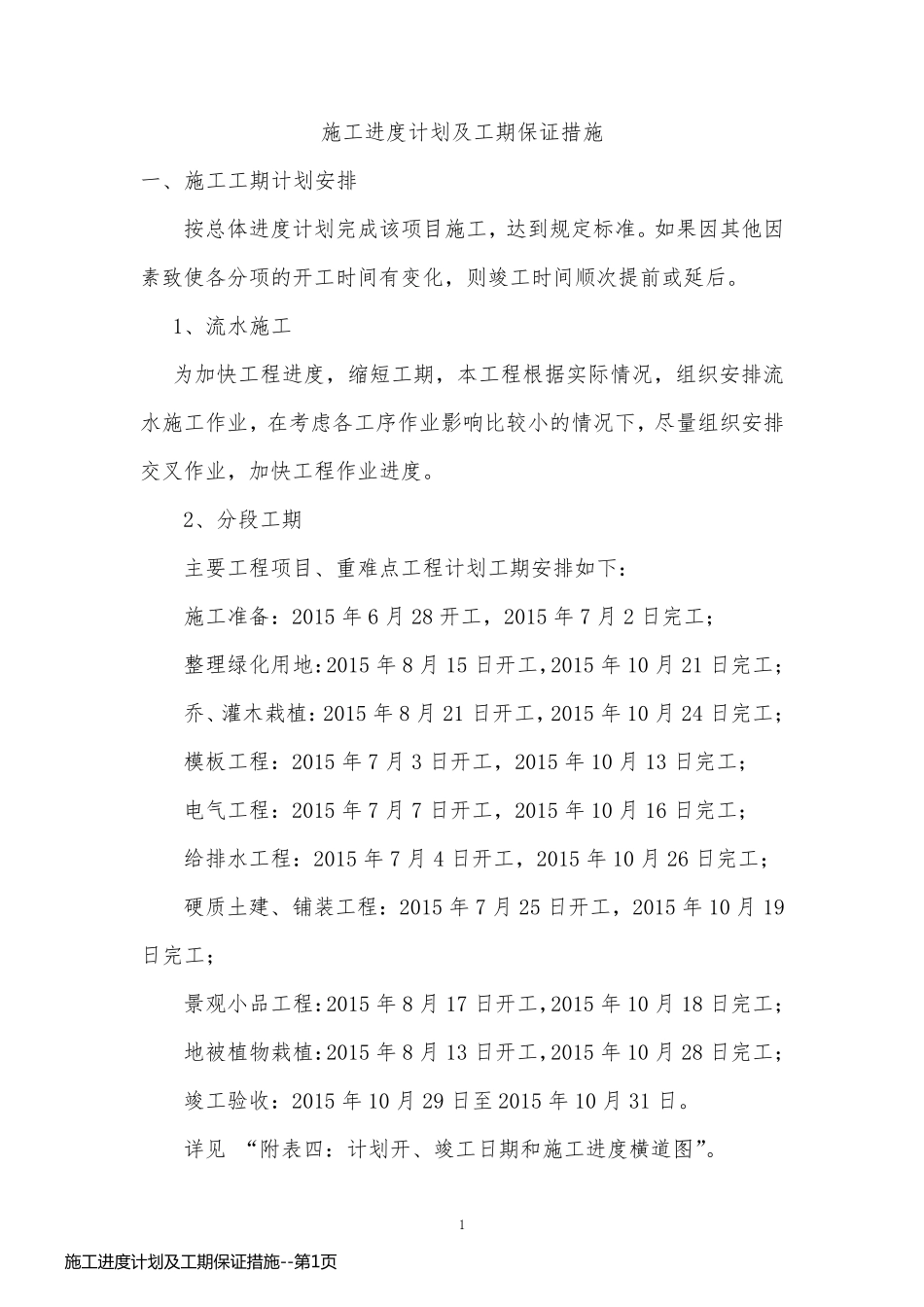

1 施工进度计划及工期保证措施 一、施工工期计划安排 按总体进度计划完成该项目施工,达到规定标准
如果因其他因素致使各分项的开工时间有变化,则竣工时间顺次提前或延后
1、流水施工 为加快工程进度,缩短工期,本工程根据实际情况,组织安排流水施工作业,在考虑各工序作业影响比较小的情况下,尽量组织安排交叉作业,加快工程作业进度
2、分段工期 主要工程项目、重难点工程计划工期安排如下: 施工准备:2015 年 6 月 28 开工,2015 年 7 月 2 日完工; 整理绿化用地:2015 年 8 月 15 日开工,2015 年 10 月 21 日完工; 乔、灌木栽植:2015 年 8 月 21 日开工,2015 年 10 月 24 日完工; 模板工程:2015 年 7 月 3 日开工,2015 年 10 月 13 日完工; 电气工程:2015 年 7 月 7 日开工,2015 年 10 月 16 日完工; 给排水工程:2015 年 7 月 4 日开工,2015 年 10 月 26 日完工; 硬质土建、铺装工程:2015 年 7 月 25 日开工,2015 年 10 月 19日完工; 景观小品工程:2015 年 8 月 17 日开工,2015 年 10 月 18 日完工; 地被植物栽植:2015 年 8 月 13 日开工,2015 年 10 月 28 日完工; 竣工验收:2015 年 10 月 29 日至2015 年 10 月 31 日
详见 “附表四:计划开、竣工日期和施工进度横道图”
施 工 进 度 计 划 及 工 期 保 证 措 施 --第 1页施 工 进 度 计 划 及 工 期 保 证 措 施 --第 1页 2 二、施工进度内容 1、工程施工进度计划管理主要包括:施工总进度计划,主要分部工程进度计划,月进度计划
项目部将根据月进度计划制定每周详细的作业计划,确定材料需
