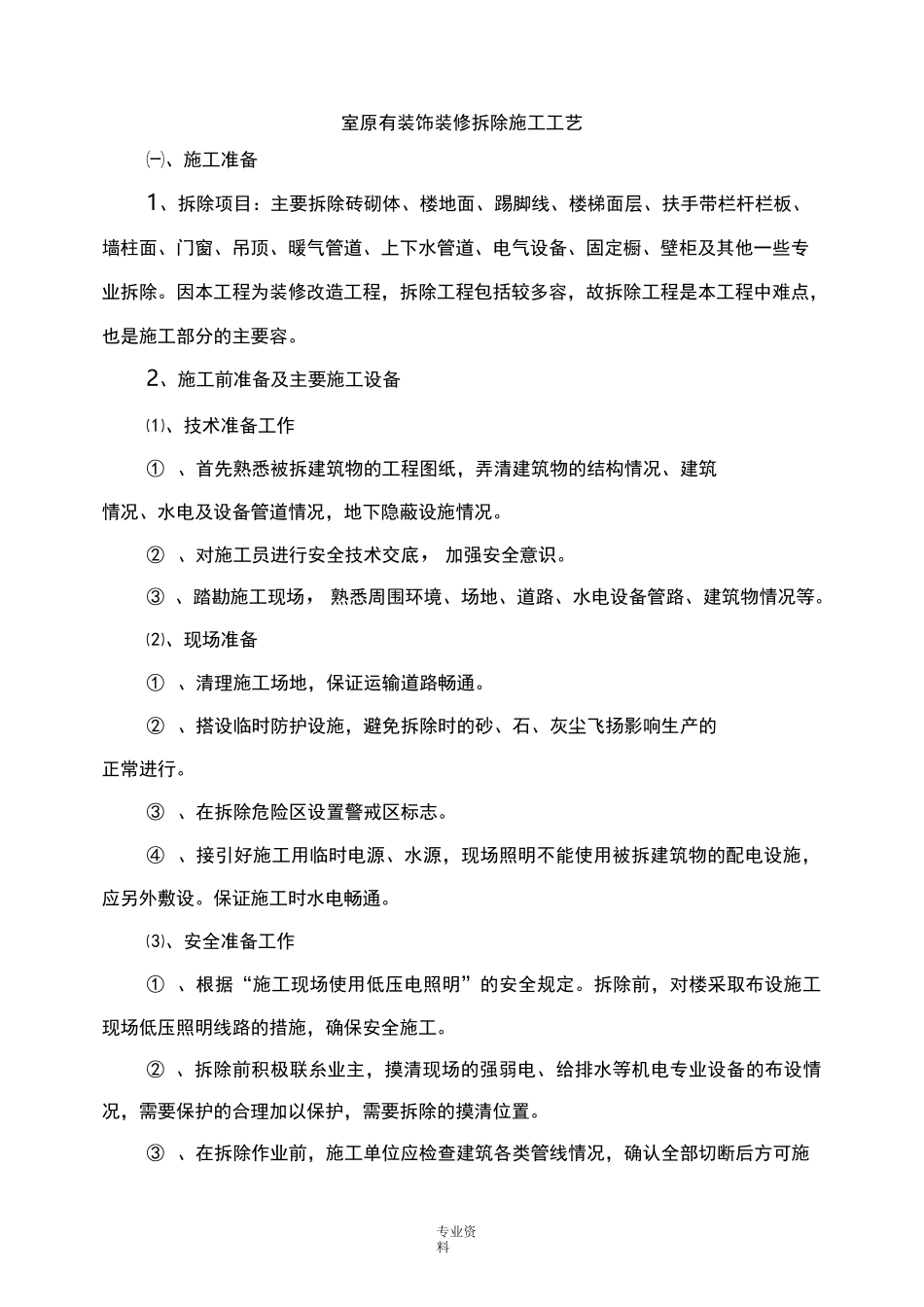

专业资料室原有装饰装修拆除施工工艺㈠、施工准备1、拆除项目:主要拆除砖砌体、楼地面、踢脚线、楼梯面层、扶手带栏杆栏板、墙柱面、门窗、吊顶、暖气管道、上下水管道、电气设备、固定橱、壁柜及其他一些专业拆除
因本工程为装修改造工程,拆除工程包括较多容,故拆除工程是本工程中难点,也是施工部分的主要容
2、施工前准备及主要施工设备⑴、技术准备工作① 、首先熟悉被拆建筑物的工程图纸,弄清建筑物的结构情况、建筑情况、水电及设备管道情况,地下隐蔽设施情况
② 、对施工员进行安全技术交底,加强安全意识
③ 、踏勘施工现场,熟悉周围环境、场地、道路、水电设备管路、建筑物情况等
⑵、现场准备① 、清理施工场地,保证运输道路畅通
② 、搭设临时防护设施,避免拆除时的砂、石、灰尘飞扬影响生产的正常进行
③ 、在拆除危险区设置警戒区标志
④ 、接引好施工用临时电源、水源,现场照明不能使用被拆建筑物的配电设施,应另外敷设
保证施工时水电畅通
⑶、安全准备工作① 、根据“施工现场使用低压电照明”的安全规定
拆除前,对楼采取布设施工现场低压照明线路的措施,确保安全施工
② 、拆除前积极联糸业主,摸清现场的强弱电、给排水等机电专业设备的布设情况,需要保护的合理加以保护,需要拆除的摸清位置

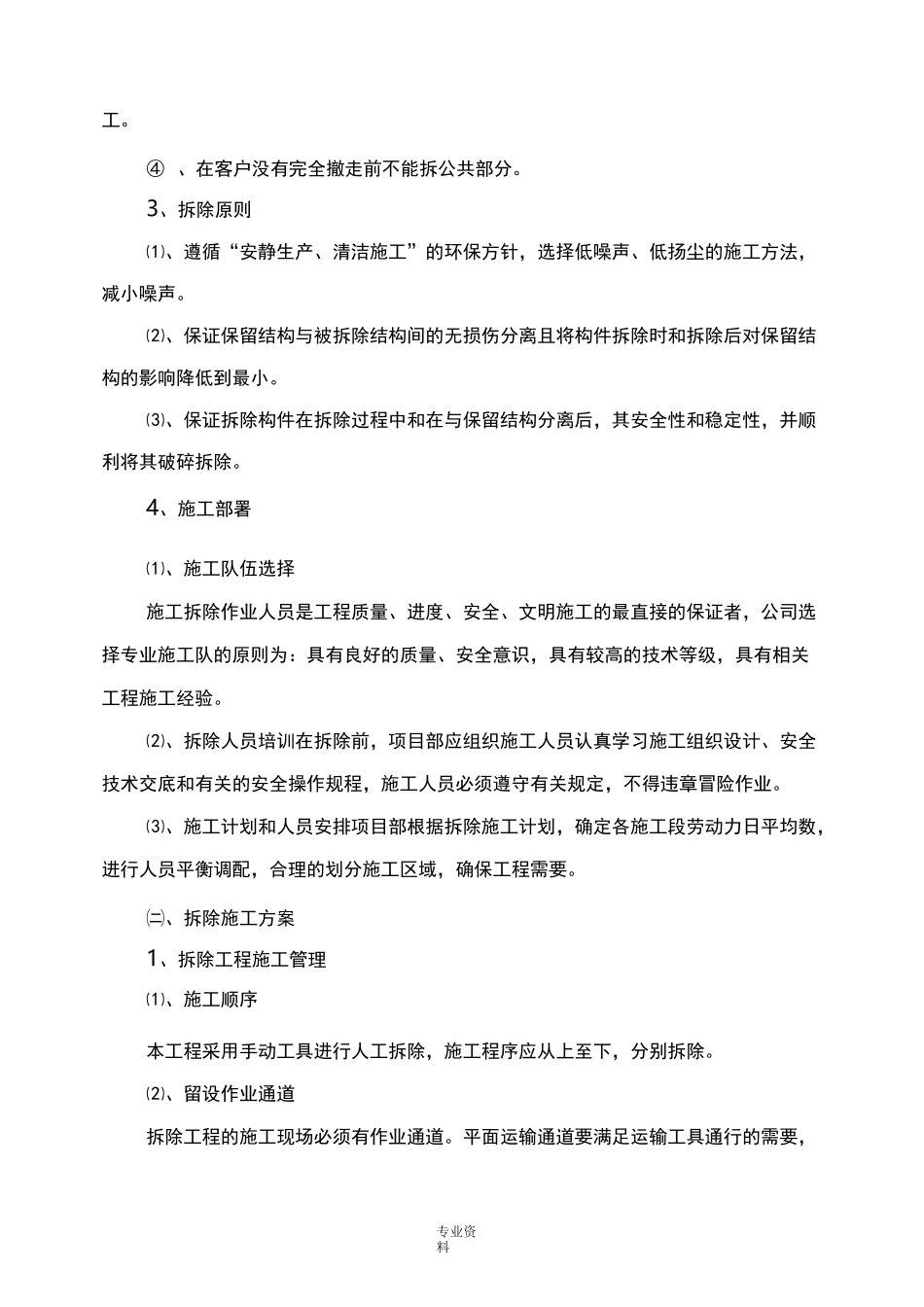

③ 、在拆除作业前,施工单位应检查建筑各类管线情况,确认全部切断后方可施专业资料工
④ 、在客户没有完全撤走前不能拆公共部分
3、拆除原则⑴、遵循“安静生产、清洁施工”的环保方针,选择低噪声、低扬尘的施工方法,减小噪声
⑵、保证保留结构与被拆除结构间的无损伤分离且将构件拆除时和拆除后对保留结构的影响降低到最小
⑶、保证拆除构件在拆除过程中和在与保留结构分离后,其安全性和稳定性,并顺利将其破碎拆除

4、施工部署⑴、施工队伍选择施工拆除作业人员是工程质量、进度、安全、文明施工的最直接的保证者,公司选择专业施工队的原则为:具有良好
