金属条板及方板吊顶施工工艺标准VIP免费

金属条板及方板吊顶施工工艺标准_第1页
金属条板及方板吊顶施工工艺标准_第2页
金属条板及方板吊顶施工工艺标准_第3页

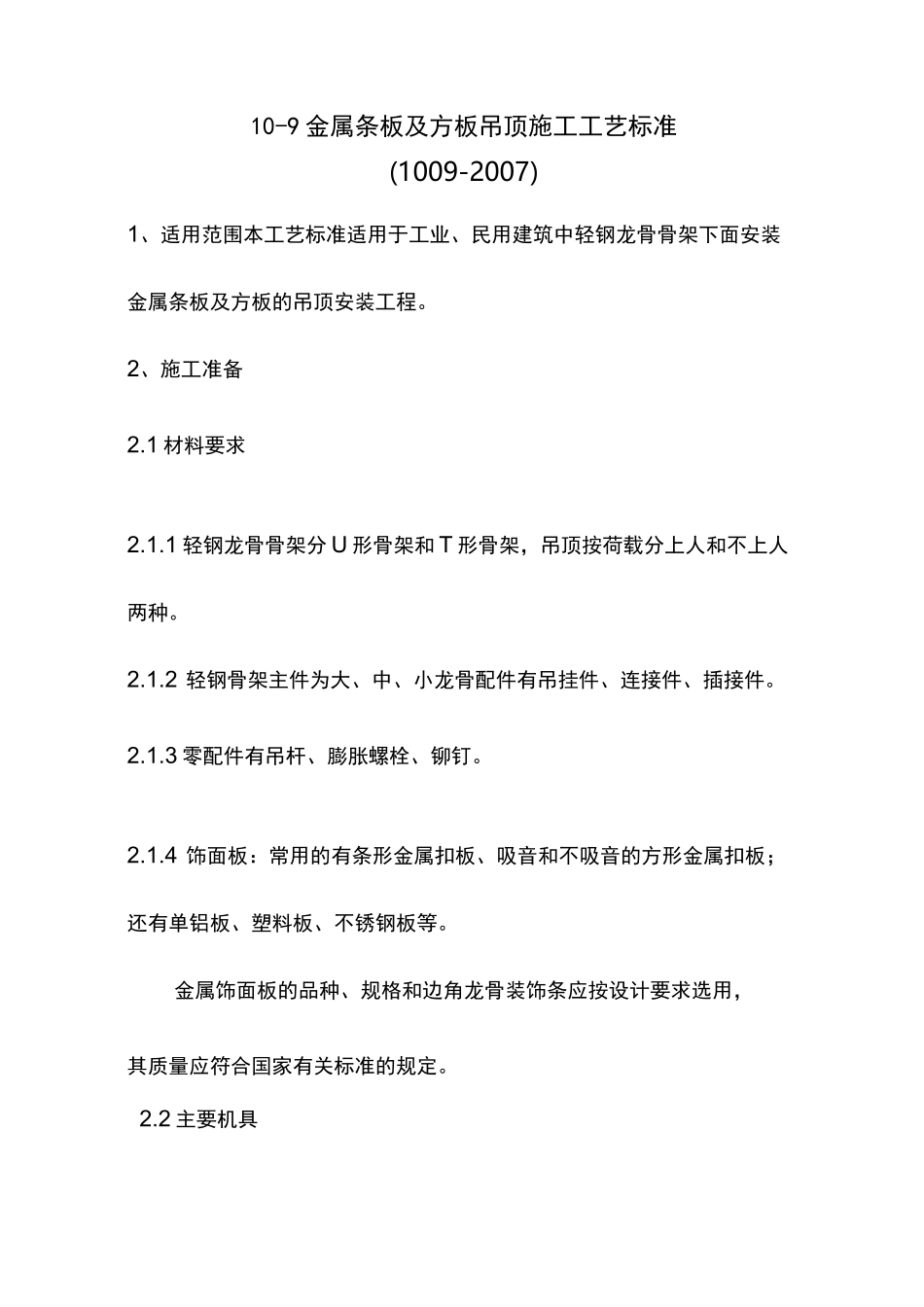

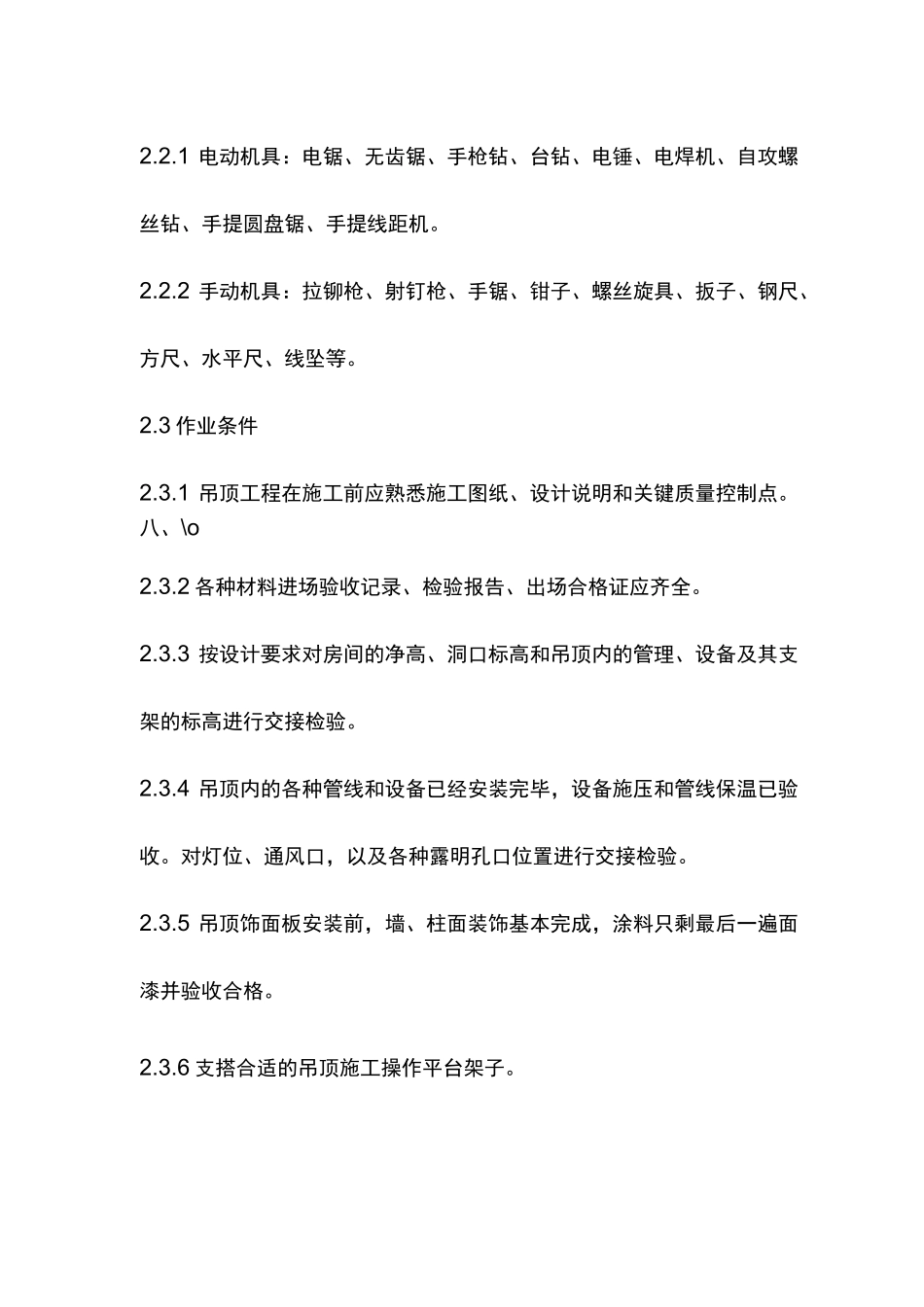

10-9 金属条板及方板吊顶施工工艺标准(1009-2007)1、适用范围本工艺标准适用于工业、民用建筑中轻钢龙骨骨架下面安装金属条板及方板的吊顶安装工程。2、施工准备2.1 材料要求2.1.1 轻钢龙骨骨架分 U 形骨架和 T 形骨架,吊顶按荷载分上人和不上人两种。2.1.2 轻钢骨架主件为大、中、小龙骨配件有吊挂件、连接件、插接件。2.1.3 零配件有吊杆、膨胀螺栓、铆钉。2.1.4 饰面板:常用的有条形金属扣板、吸音和不吸音的方形金属扣板;还有单铝板、塑料板、不锈钢板等。金属饰面板的品种、规格和边角龙骨装饰条应按设计要求选用,其质量应符合国家有关标准的规定。2.2 主要机具2.2.1 电动机具:电锯、无齿锯、手枪钻、台钻、电锤、电焊机、自攻螺丝钻、手提圆盘锯、手提线距机。2.2.2 手动机具:拉铆枪、射钉枪、手锯、钳子、螺丝旋具、扳子、钢尺、方尺、水平尺、线坠等。2.3 作业条件2.3.1 吊顶工程在施工前应熟悉施工图纸、设计说明和关键质量控制点。八、\o2.3.2 各种材料进场验收记录、检验报告、出场合格证应齐全。2.3.3 按设计要求对房间的净高、洞口标高和吊顶内的管理、设备及其支架的标高进行交接检验。2.3.4 吊顶内的各种管线和设备已经安装完毕,设备施压和管线保温已验收。对灯位、通风口,以及各种露明孔口位置进行交接检验。2.3.5 吊顶饰面板安装前,墙、柱面装饰基本完成,涂料只剩最后一遍面漆并验收合格。2.3.6 支搭合适的吊顶施工操作平台架子。安装主龙安装次龙安装饰面2.3.7 轻钢骨吊顶在大面积施工前,应做样板间,对吊顶的起拱度、灯槽、通风口等处进行结构处理,通过做样板间决定分块及固定方法,经鉴定认可后在全面展开。3、操作工艺3.1 工艺流程施放吊顶标高水平线,分划龙骨分档线一►安装主龙骨吊杆安装边龙骨3.2 施放吊顶标高水平线,分划龙骨分档线。3.2.1 用水准仪在房间内每个墙(柱)角上抄出水平点(若墙体较长,中间也适当抄出几点),施放出建筑楼层标高装饰水平基准线(距离标准地面一般为 50mm,1000mm 或 1100mm),由水平基准线再用钢尺竖向量至吊顶设计标高,在加上金属板的厚度和折边的高度,用粉线沿墙、柱四周弹出吊顶次龙骨、边龙骨标高下皮线。、3.2.2 按吊顶平面图,在顶板上弹出主龙骨的位置线。主龙骨宜按房间长向布置,可以从吊顶中心向两边分,主龙骨及吊杆间距900~1200mm,—般取 1000mm。3.2.3 如遇到梁和管道固定点大于设计和规程要求,应增设吊杆的固定点。与主龙骨...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
