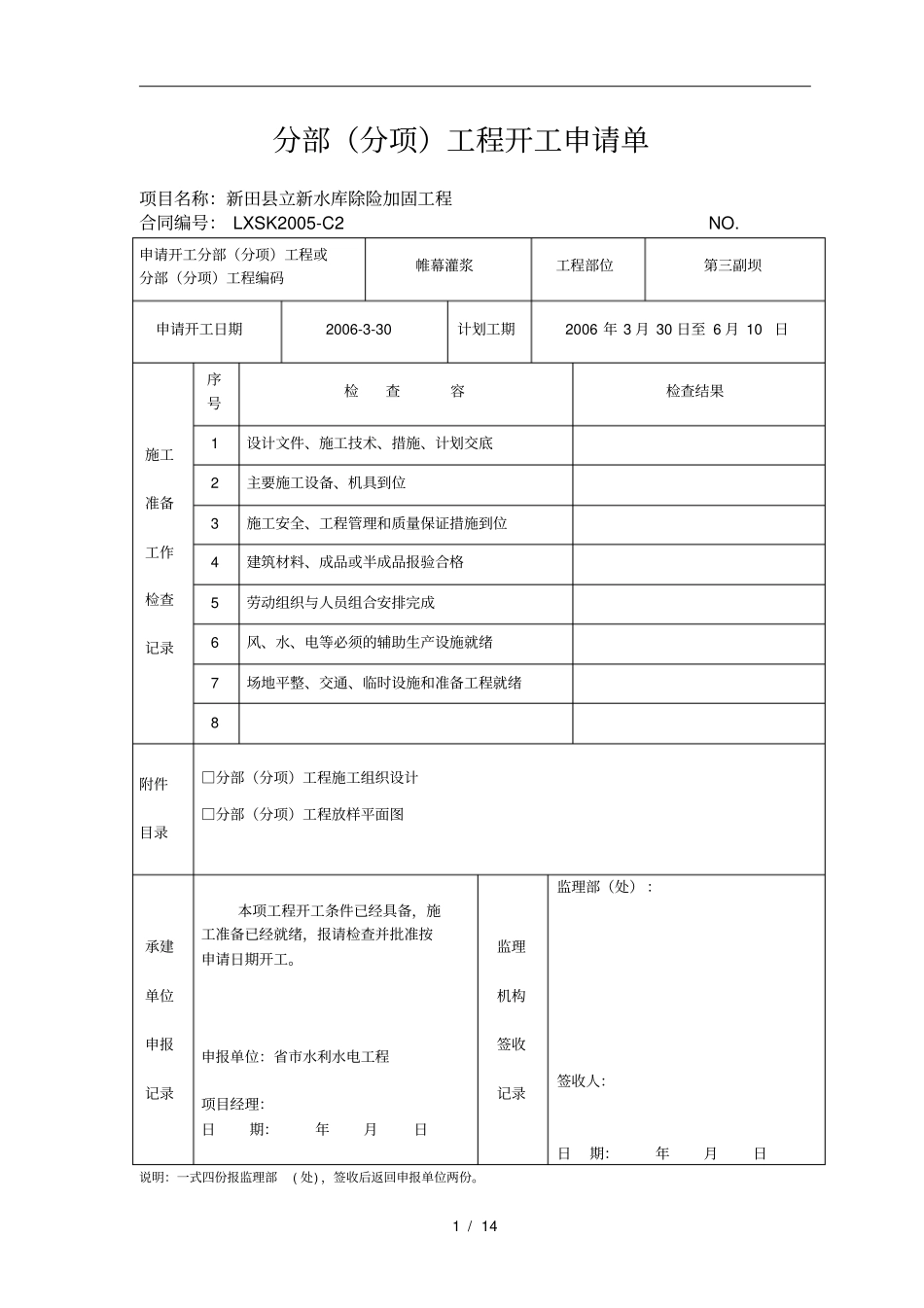

1 / 14 分部(分项)工程开工申请单项目名称:新田县立新水库除险加固工程合同编号: LXSK2005-C2 NO
申请开工分部(分项)工程或分部(分项)工程编码帷幕灌浆工程部位第三副坝申请开工日期2006-3-30 计划工期2006 年 3 月 30 日至 6 月 10 日施工准备工作检查记录序号检查容检查结果1 设计文件、施工技术、措施、计划交底2 主要施工设备、机具到位3 施工安全、工程管理和质量保证措施到位4 建筑材料、成品或半成品报验合格5 劳动组织与人员组合安排完成6 风、水、电等必须的辅助生产设施就绪7 场地平整、交通、临时设施和准备工程就绪8 附件目录□分部(分项)工程施工组织设计□分部(分项)工程放样平面图承建单位申报记录本项工程开工条件已经具备,施工准备已经就绪,报请检查并批准按申请日期开工
申报单位:省市水利水电工程项目经理:日期:年月日监理机构签收记录监理部(处) :签收人:日期:年月日说明:一式四份报监理部( 处) ,签收后返回申报单位两份
2 / 14 帷幕灌浆施工组织设计一、工程概述本次施工主要是对第三副坝坝基进行帷幕灌浆处理,桩号为0+170
75-0+271
25,全线长 100
5 米,共计布置 68 个帷幕灌浆孔
帷幕灌浆按设计为一排, 位于坝 m高程处,距离大坝轴线 m ,按设计钻孔深入基岩再自上再下分段进行帷幕灌浆,三副坝段帷幕灌浆孔间距 1
5m,分三序孔施工
帷幕灌浆共 m
二、施工进度控制本次帷幕灌浆计划从2006 年 3 月 25 日进场, 2006 年 3 月 30 日开工,2006 年 5 月 30 日完工,共历时62 天完成本分部工程的施工, 见下图,平均日施工强度为 m/天

施工进度计划横道图项 目 名 称2006 年3 月4 月5 月6 月下旬上旬中旬下旬上旬中旬下旬上旬准备工作帷幕灌浆现场验收、退场三、施工平
