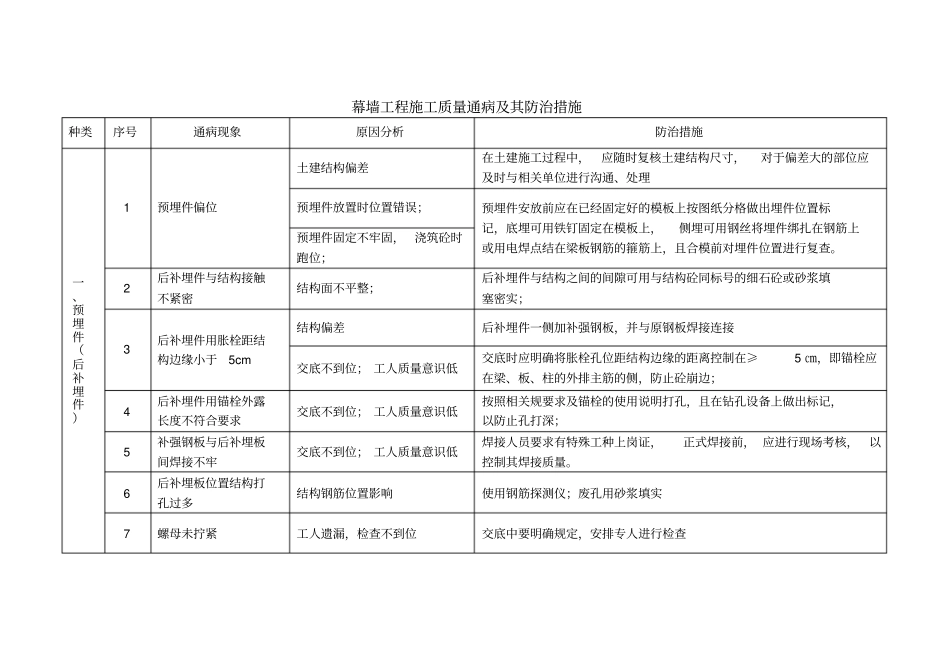

幕墙工程施工质量通病及其防治措施种类序号通病现象原因分析防治措施一、预埋件(后补埋件)1 预埋件偏位土建结构偏差在土建施工过程中,应随时复核土建结构尺寸,对于偏差大的部位应及时与相关单位进行沟通、处理预埋件放置时位置错误;预埋件安放前应在已经固定好的模板上按图纸分格做出埋件位置标记,底埋可用铁钉固定在模板上,侧埋可用钢丝将埋件绑扎在钢筋上或用电焊点结在梁板钢筋的箍筋上,且合模前对埋件位置进行复查
预埋件固定不牢固, 浇筑砼时跑位;2 后补埋件与结构接触不紧密结构面不平整;后补埋件与结构之间的间隙可用与结构砼同标号的细石砼或砂浆填塞密实;3 后补埋件用胀栓距结构边缘小于5cm 结构偏差后补埋件一侧加补强钢板,并与原钢板焊接连接交底不到位; 工人质量意识低交底时应明确将胀栓孔位距结构边缘的距离控制在≥5 ㎝,即锚栓应在梁、板、柱的外排主筋的侧,防止砼崩边;4 后补埋件用锚栓外露长度不符合要求交底不到位; 工人质量意识低按照相关规要求及锚栓的使用说明打孔,且在钻孔设备上做出标记,以防止孔打深;5 补强钢板与后补埋板间焊接不牢交底不到位; 工人质量意识低焊接人员要求有特殊工种上岗证,正式焊接前, 应进行现场考核,以控制其焊接质量

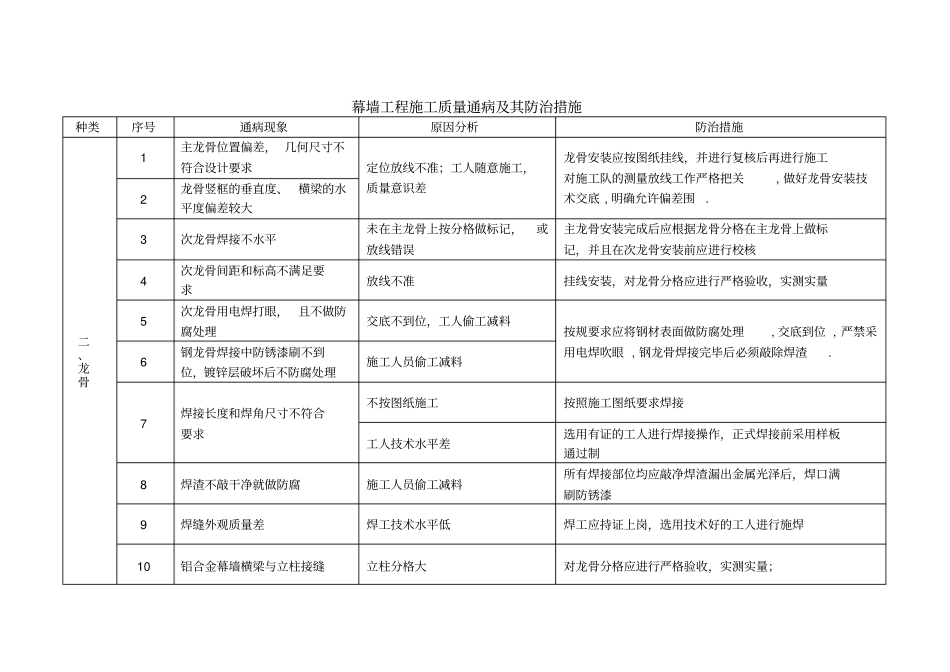

6 后补埋板位置结构打孔过多结构钢筋位置影响使用钢筋探测仪;废孔用砂浆填实7 螺母未拧紧工人遗漏,检查不到位交底中要明确规定,安排专人进行检查幕墙工程施工质量通病及其防治措施种类序号通病现象原因分析防治措施二、龙骨1 主龙骨位置偏差, 几何尺寸不符合设计要求定位放线不准;工人随意施工,质量意识差龙骨安装应按图纸挂线,并进行复核后再进行施工对施工队的测量放线工作严格把关, 做好龙骨安装技术交底 , 明确允许偏差围
2 龙骨竖框的垂直度、 横梁的水平度偏差较大3 次龙骨焊接不水平未在主龙骨上按分格做标记,或放线错误主龙骨安装完成后应根据龙骨分格在主龙骨上做标
