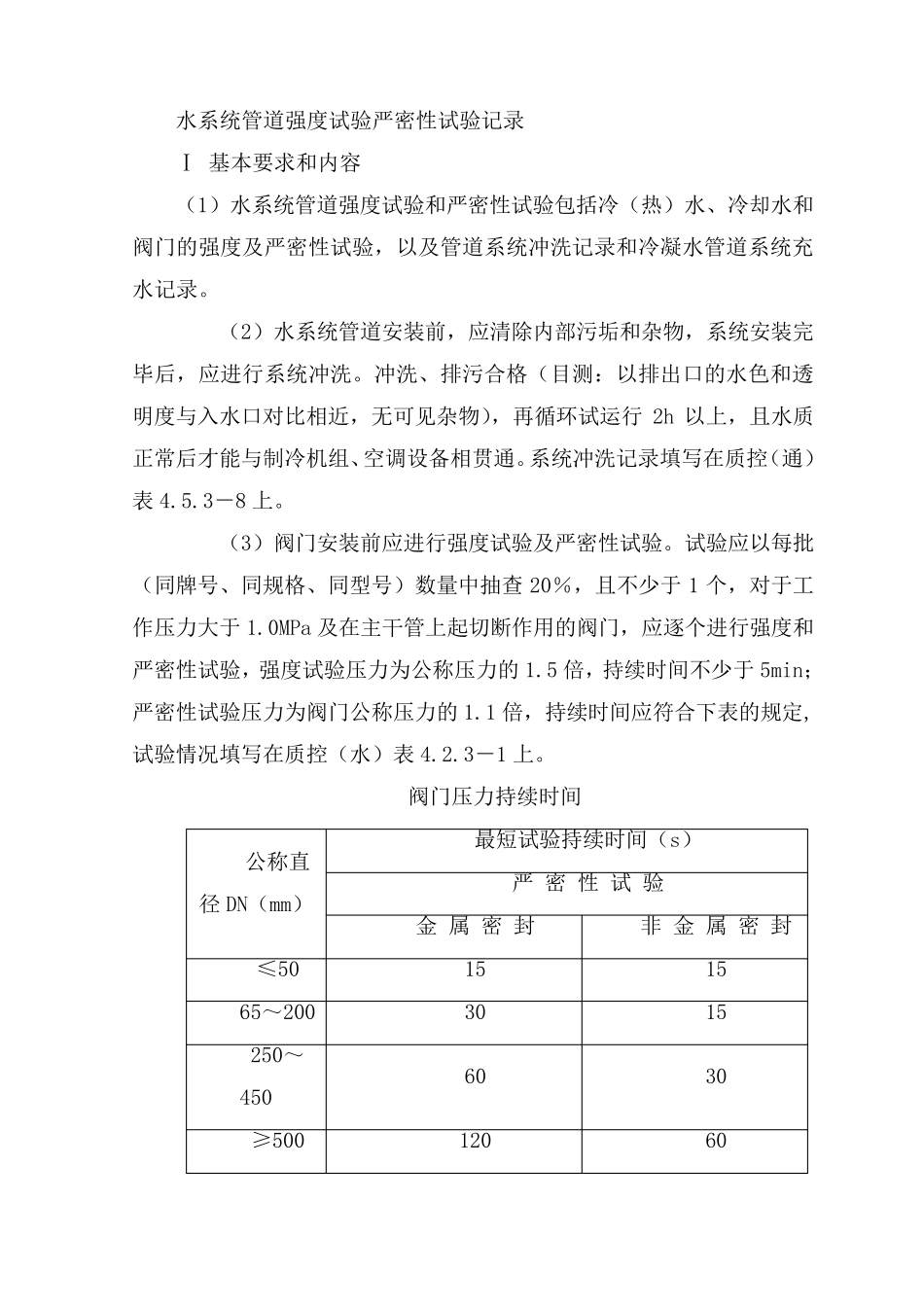

水系统管道强度试验严密性试验记录 Ⅰ 基本要求和内容 (1)水系统管道强度试验和严密性试验包括冷(热)水、冷却水和阀门的强度及严密性试验,以及管道系统冲洗记录和冷凝水管道系统充水记录
(2)水系统管道安装前,应清除内部污垢和杂物,系统安装完毕后,应进行系统冲洗
冲洗、排污合格(目测:以排出口的水色和透明度与入水口对比相近,无可见杂物),再循环试运行2h 以上,且水质正常后才能与制冷机组、空调设备相贯通
系统冲洗记录填写在质控(通)表4
(3)阀门安装前应进行强度试验及严密性试验
试验应以每批(同牌号、同规格、同型号)数量中抽查20%,且不少于1 个,对于工作压力大于1
0MPa 及在主干管上起切断作用的阀门,应逐个进行强度和严密性试验,强度试验压力为公称压力的1
5 倍,持续时间不少于5min;严密性试验压力为阀门公称压力的1
1 倍,持续时间应符合下表的规定, 试验情况填写在质控(水)表4
阀门压力持续时间 公称直径DN(mm) 最短试验持续时间(s) 严 密 性 试 验 金 属 密 封 非 金 属 密 封 ≤50 15 15 65~200 30 15 250~450 60 30 ≥500 120 60 (4)管道系统安装完毕,外观检查合格后,应按设计要求进行水压试验
当设计无规定时,应符合下列规定: 1)冷热水、冷却水系统试验压力,当工作压力小于等于1
0MPa 时,为1
5 倍工作压力,但最低不小于0
6MPa;当工作压力大于1
0MPa 时,为工作压力加0
2)对于大型或高层建筑垂直位差较大的冷(热)媒水、冷却水管道系统宜采用分区、分层试压和系统试压相结合的方法
一般建筑可采用系统试压方法
分区、分层试压:对相对独立的局部区域的管道进行试压
在试验压力下,稳压10min,压力不得下降,则强度试验压力为合格;再将系统
