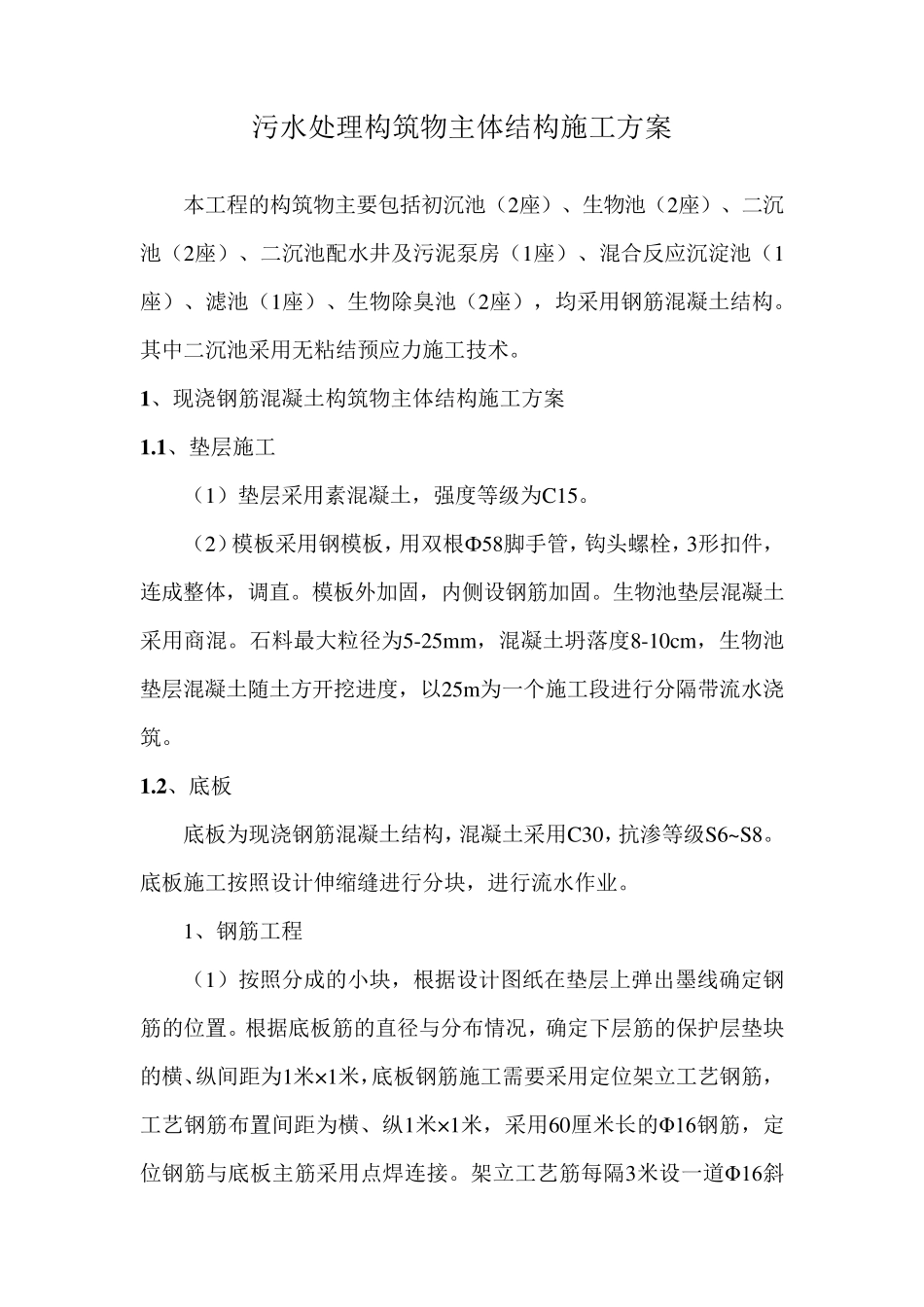

污水处理构筑物主体结构施工方案 本工程的构筑物主要包括初沉池(2座)、生物池(2座)、二沉池(2座)、二沉池配水井及污泥泵房(1座)、混合反应沉淀池(1座)、滤池(1座)、生物除臭池(2座),均采用钢筋混凝土结构
其中二沉池采用无粘结预应力施工技术
1、现浇钢筋混凝土构筑物主体结构施工方案 1
1、垫层施工 (1)垫层采用素混凝土,强度等级为C15
(2)模板采用钢模板,用双根Ф58脚手管,钩头螺栓,3形扣件,连成整体,调直
模板外加固,内侧设钢筋加固
生物池垫层混凝土采用商混
石料最大粒径为5-25mm,混凝土坍落度8-10cm,生物池垫层混凝土随土方开挖进度,以25m为一个施工段进行分隔带流水浇筑
2、底板 底板为现浇钢筋混凝土结构,混凝土采用C30,抗渗等级S6~S8
底板施工按照设计伸缩缝进行分块,进行流水作业
1、钢筋工程 (1)按照分成的小块,根据设计图纸在垫层上弹出墨线确定钢筋的位置
根据底板筋的直径与分布情况,确定下层筋的保护层垫块的横、纵间距为1米×1米,底板钢筋施工需要采用定位架立工艺钢筋,工艺钢筋布置间距为横、纵1米×1米,采用60厘米长的Φ16钢筋,定位钢筋与底板主筋采用点焊连接
架立工艺筋每隔3米设一道Φ16斜撑钢筋
绑扎后的底板钢筋要逐个检查保护层厚度

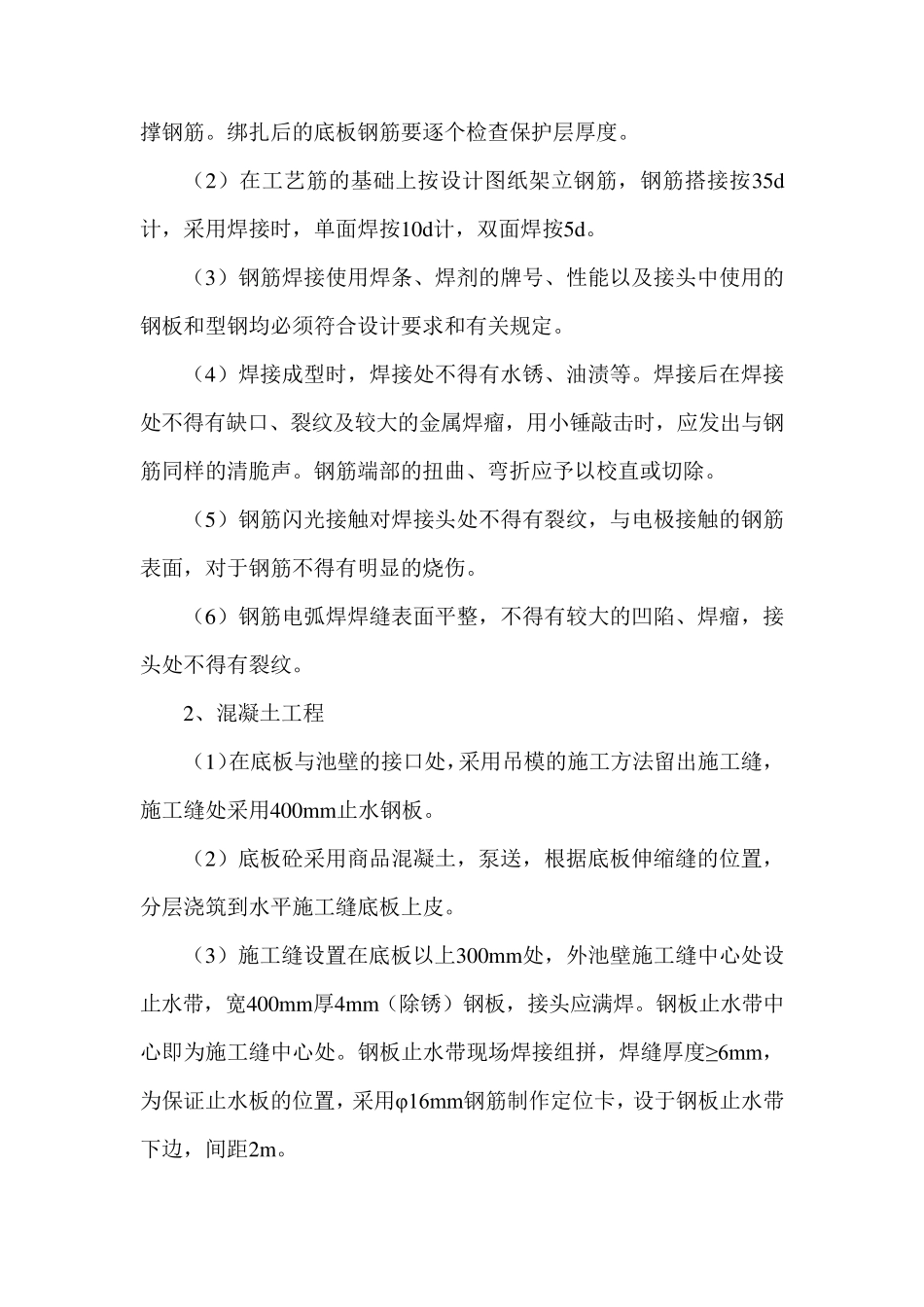

(2)在工艺筋的基础上按设计图纸架立钢筋,钢筋搭接按35d计,采用焊接时,单面焊按10d计,双面焊按5d
(3)钢筋焊接使用焊条、焊剂的牌号、性能以及接头中使用的钢板和型钢均必须符合设计要求和有关规定
(4)焊接成型时,焊接处不得有水锈、油渍等
焊接后在焊接处不得有缺口、裂纹及较大的金属焊瘤,用小锤敲击时,应发出与钢筋同样的清脆声
钢筋端部的扭曲、弯折应予以校直或切除
(5)钢筋闪光接触对焊接头处不得有裂纹,与电极接触的钢筋表面,对于钢筋不得有明显的烧伤

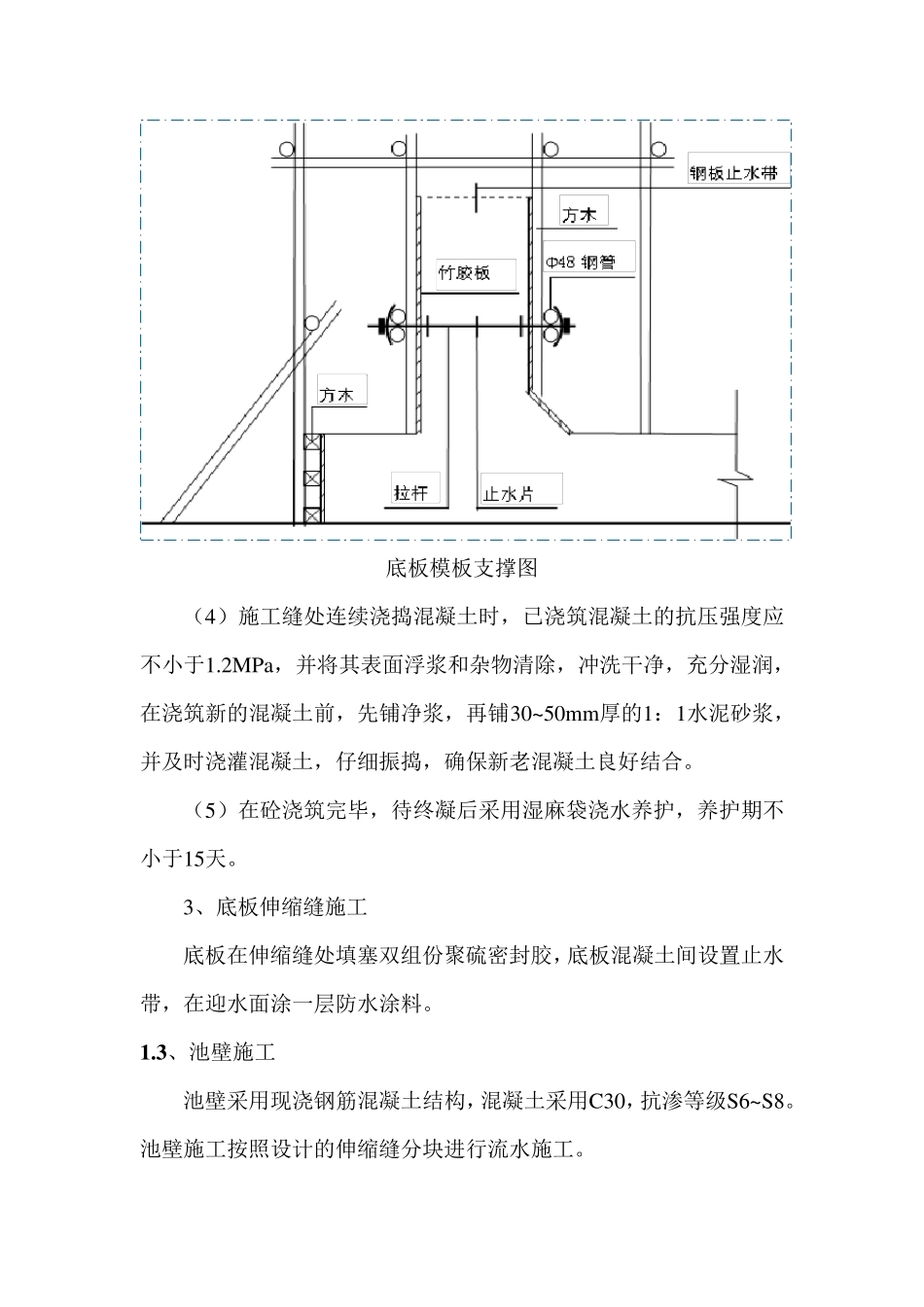

(6)钢筋电弧焊焊缝
