0 糯东矿井 1#回风斜井井筒壁后注浆 技术安全措施 编 制: 地 质: 机 电: 测 量: 安 质: 生产经理: 项目总工: 项目经理: 重煤五处糯东煤矿矿建工程项目经理部 二OO 七年八月二日 1 糯东矿井1#回风斜井K0+045~K63 井筒壁后注浆措施 一、工程概况: 糯东矿井1#回风斜井井筒总长约470 米,坡度为-20°,施工至355 米时坡度改为—23°,现已施工里程为K0+363;今年6、7 月份雨水太多,井筒K0+045~K0+063 段因地质原因,该段为堆积层和地表水发育,使得漏水严重,用水量增大
经监理、业主现场了解情况,决定对该段进行注浆堵水处理,以探、排、引、堵相结合的施工措施
二、施工方案及方法: (一)施工方案 为了切断水源减少井筒漏水量,决定采用井筒壁后注浆封堵漏水,堵塞井筒之间砼浇筑的施工缝,充填壁后破碎带裂隙,形成隔水帷幕
施工步骤如下: 1、在注浆斜井井筒内搭设临时工作平台一座
2、对K0+045~K0+063 段井筒壁进行施工泄水孔和注浆孔,泄水孔主要是将大股漏水汇为一个泄水孔内
3、对K0+045~K0+063 段进行注浆
(二)施工方法 1、注浆参数 ⑴注浆压力(P)确定: 首先用注浆泵测出注浆孔静水压力,注浆压力则按实测数据的2~2
⑵钻孔布置: 对井筒K0+045~K0+063 段筒壁后进行布孔注浆,每排布置4 个孔,孔间距1
5m,排距1
5m,呈三花形布置;钻孔深度500mm
附:注浆孔展示图 ⑶注浆材料及配合比: 注浆采用水泥-水玻璃浆液(漏水量大出使用) 水泥:42
5 普通硅酸盐水泥
水玻璃:注浆用30~45Be’ 水灰比:0
7:1~1:1
水泥浆液与水玻璃浆液:1:0

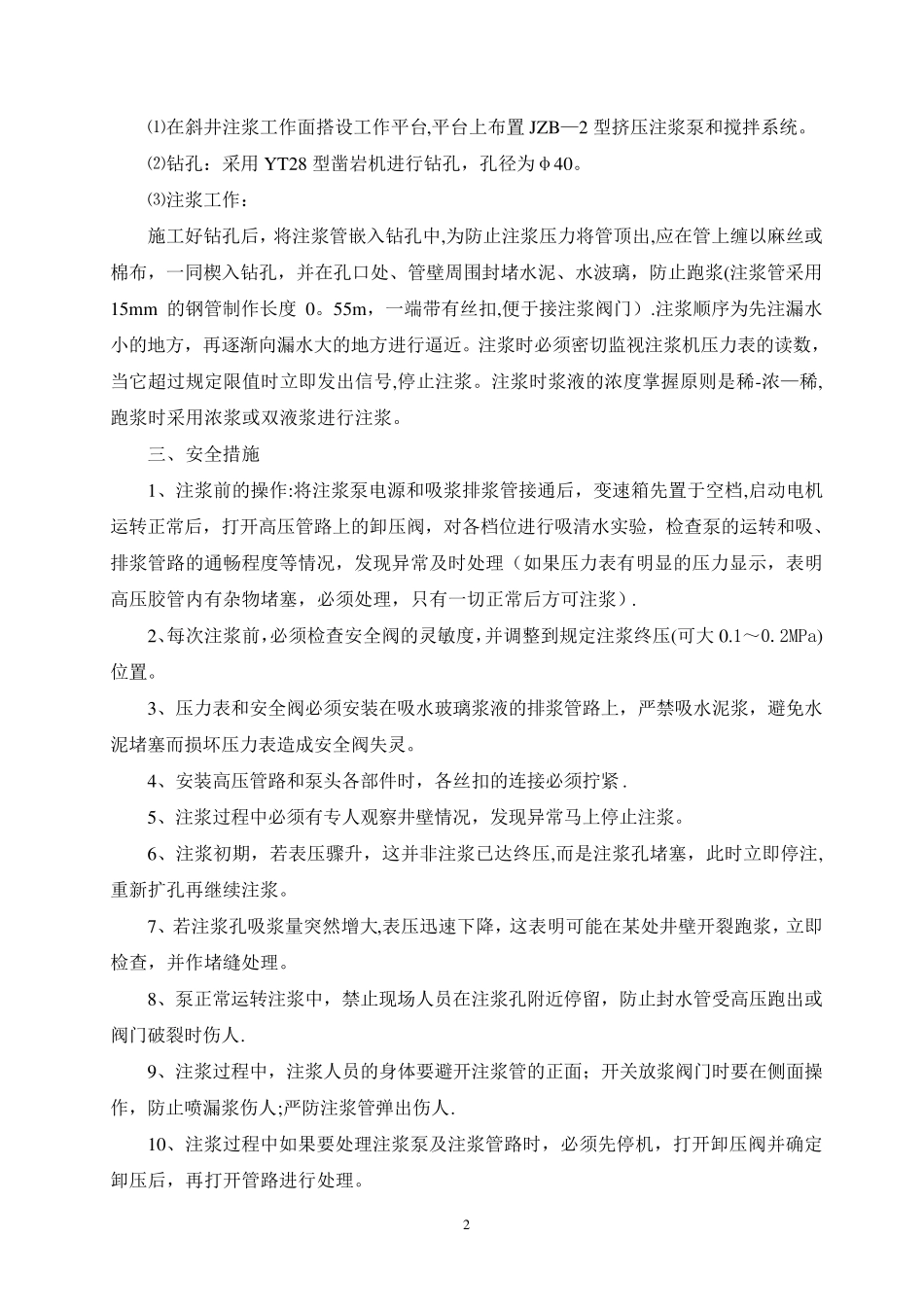

7 2、注浆施工 2 ⑴在斜井注浆工作面搭设工作平台,平台上布置JZB—2 型挤压注浆泵和搅拌系统
