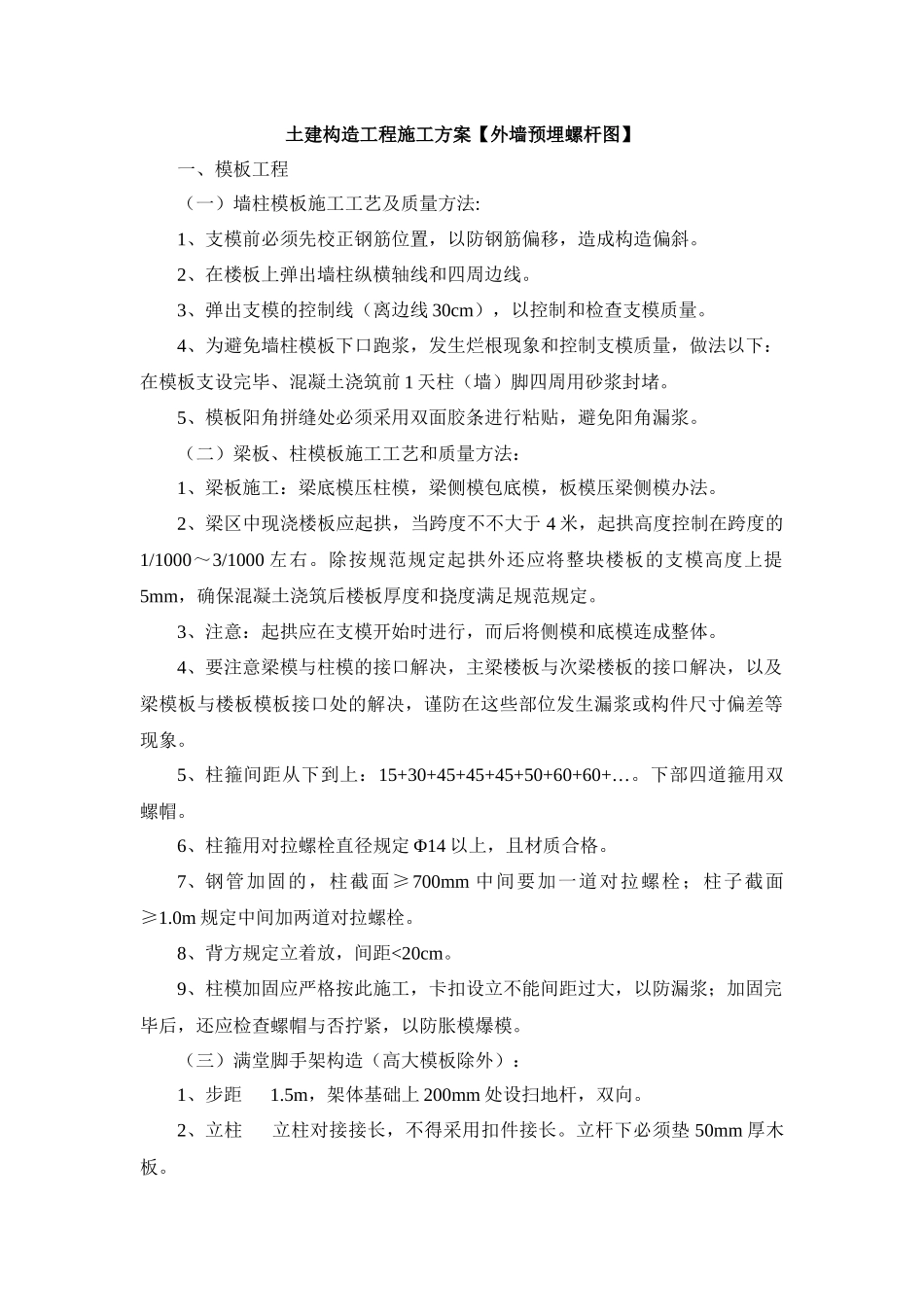

土建构造工程施工方案【外墙预埋螺杆图】一、模板工程(一)墙柱模板施工工艺及质量方法:1、支模前必须先校正钢筋位置,以防钢筋偏移,造成构造偏斜
2、在楼板上弹出墙柱纵横轴线和四周边线
3、弹出支模的控制线(离边线 30cm),以控制和检查支模质量
4、为避免墙柱模板下口跑浆,发生烂根现象和控制支模质量,做法以下:在模板支设完毕、混凝土浇筑前 1 天柱(墙)脚四周用砂浆封堵
5、模板阳角拼缝处必须采用双面胶条进行粘贴,避免阳角漏浆
(二)梁板、柱模板施工工艺和质量方法:1、梁板施工:梁底模压柱模,梁侧模包底模,板模压梁侧模办法
2、梁区中现浇楼板应起拱,当跨度不不大于 4 米,起拱高度控制在跨度的1/1000~3/1000 左右
除按规范规定起拱外还应将整块楼板的支模高度上提5mm,确保混凝土浇筑后楼板厚度和挠度满足规范规定
3、注意:起拱应在支模开始时进行,而后将侧模和底模连成整体
4、要注意梁模与柱模的接口解决,主梁楼板与次梁楼板的接口解决,以及梁模板与楼板模板接口处的解决,谨防在这些部位发生漏浆或构件尺寸偏差等现象
5、柱箍间距从下到上:15+30+45+45+45+50+60+60+…
下部四道箍用双螺帽
6、柱箍用对拉螺栓直径规定 Φ14 以上,且材质合格
7、钢管加固的,柱截面≥700mm 中间要加一道对拉螺栓;柱子截面≥1
0m 规定中间加两道对拉螺栓
8、背方规定立着放,间距
