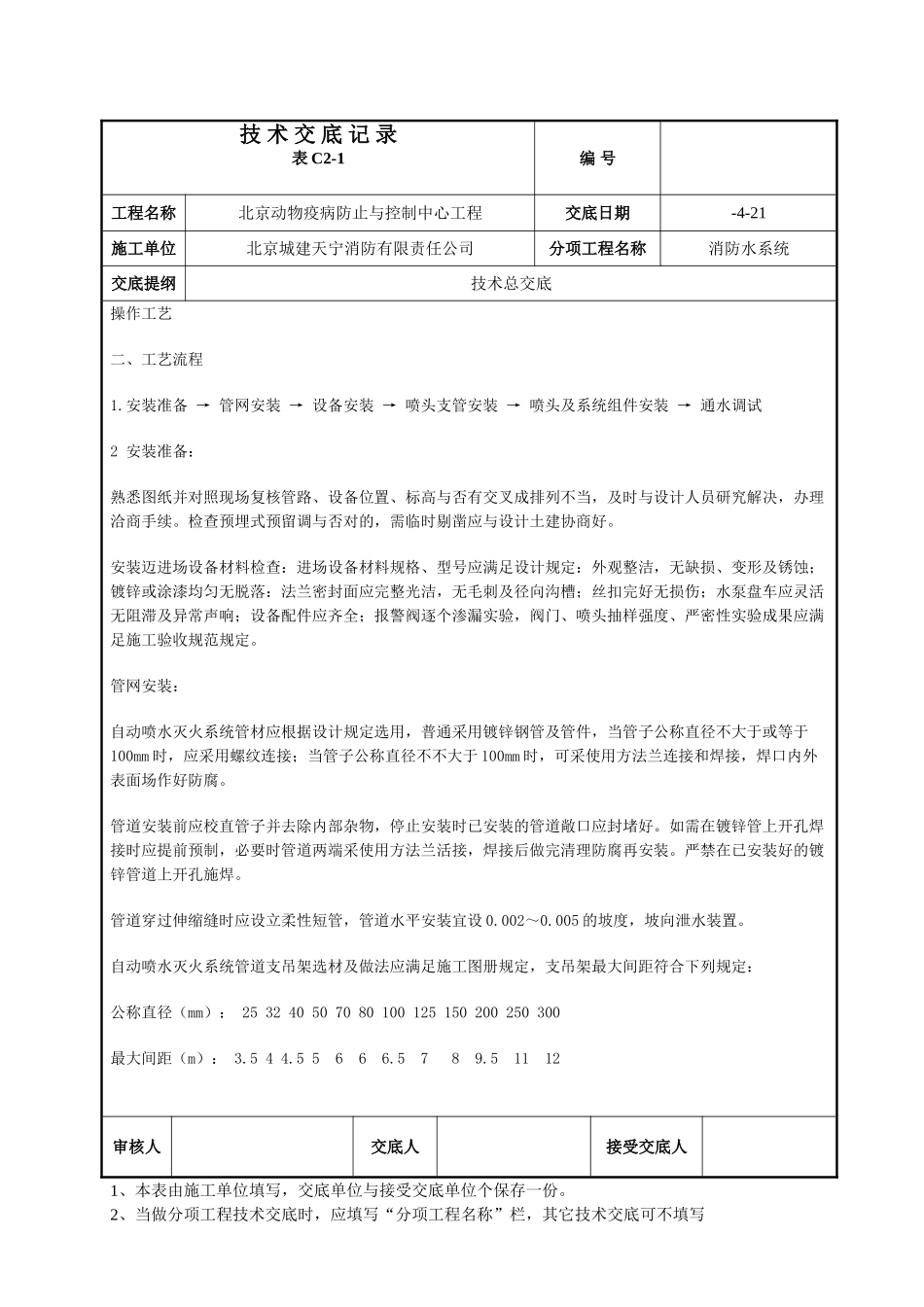

技 术 交 底 记 录表 C2-1编 号工程名称北京动物疫病防止与控制中心工程交底日期-4-21施工单位北京城建天宁消防有限责任公司分项工程名称消防水系统交底提纲诊疗部、预警部、检测部、储藏库消防系统套管预留交底内容:第一节 准备工作1、材料:柔性防水套管,石笔,铁丝等。2、机具:手锤,钢尺,墨线,焊机等。3、作业条件:(1)、现浇整体混凝土基础、墙、柱、梁、板钢筋已绑扎完毕,标高线已弹好。(2)、管道位置与管径尺寸已标记清晰。第二节 施工工艺1、工艺流程:套管制作→放线标记→套管安装→固定解决→检查复核。2、施工套管参考图纸:锅炉房地下一层给排水平面图,图号 Q235G1-S0050-101a 及系统图,柔性套管数量:¢319=1 只、¢273=18 只、¢159=1 只、¢108=6 只、¢40=1 只。3、拟定预埋部位,待工程施工到预留部位时,立刻按施工图中给定的套管坐标、标高、在钢筋上标记好位置,测出套管孔洞中心的坐标点处画出“+”字线标记。4、将事先准备好的套管对准标记进行固定安装,将套管法兰螺栓孔用泡沫或胶带防护好,以免砂浆进入。5、不不大于 300mm 套管与多根钢筋相碰时,通过土建技术人员检查,采用对应方法后进行安装固定。第三节 成品保护 已埋好的套管,严禁人为踩、踏。支模板、浇注混凝土前,专人看护,避免移位、倾斜。第四节 质量原则 在同一墙面的套管中心线应保持一致,孔洞位置符合设计及施工规范规定。 以上交底,须遵照执行。审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位个保存一份2、当做分项工程技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写技 术 交 底 记 录表 C2-1编 号工程名称北京动物疫病防止与控制中心工程交底日期-4-21施工单位北京城建天宁消防有限责任公司分项工程名称消防水系统交底提纲技术总交底交底内容:一、施工准备1.1 接到施工任务后,认真熟悉图纸及施工现场,发现有影响施工的设计问题时,及时与有关人员研究,办理洽商手续。按照工程特点拟定施工办法,配备对应的劳动力、设备、材料、机具等。同时配备配套的生活、生产临时设施。2. 设备、材料:2.1 自动喷水灭火系统重要设备材料的选用应符合 6 條“消防工程安装的通用规定”的有关内容。2.2 重要设备:喷淋泵,水泵结合器,报警阀及组件,信号控制阀,水流批示器,喷洒头,气压给水装置,稳压泵等。其中喷洒头,报警阀,压力开关,水流批示器等重要系统组件应有...
