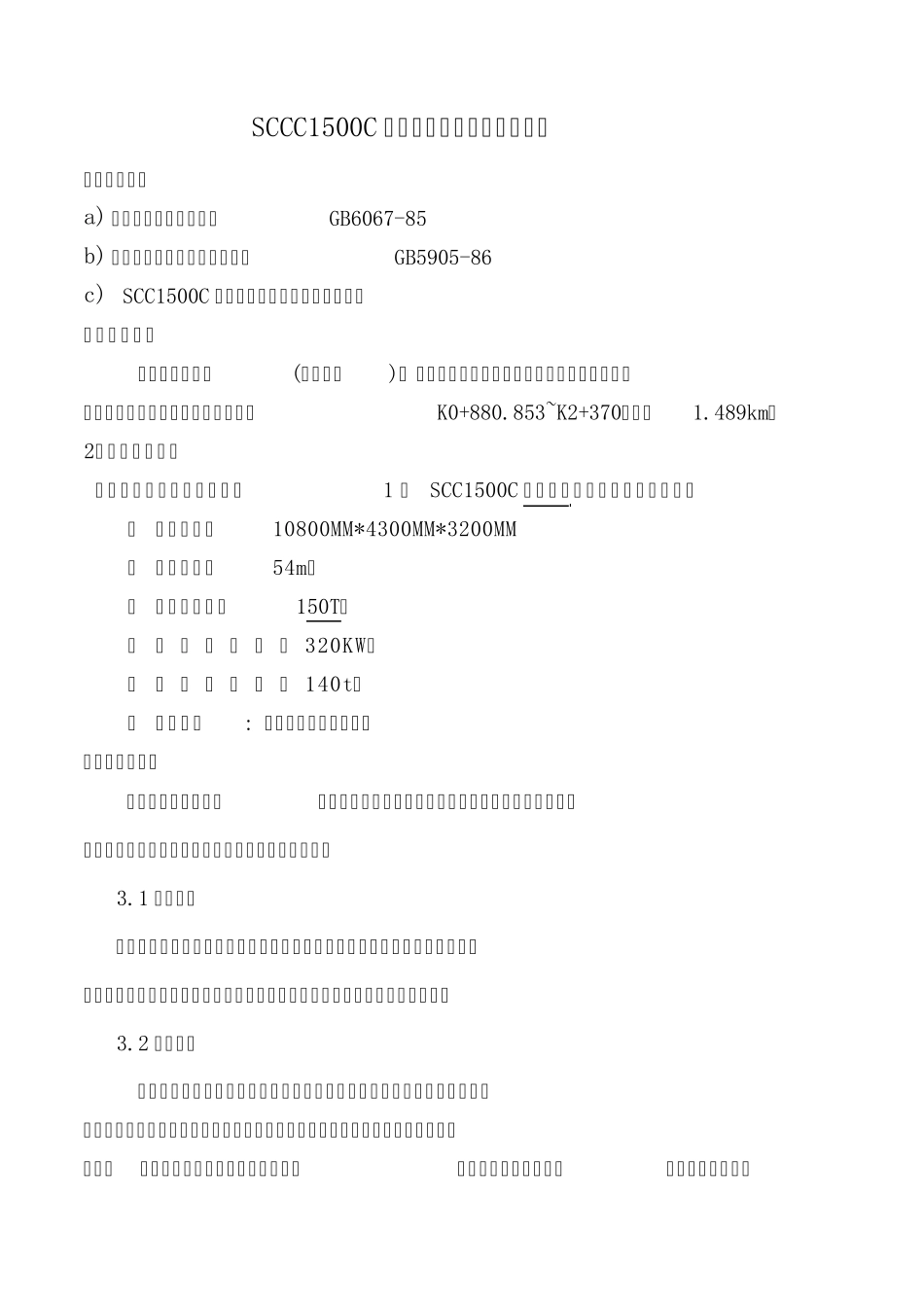

杭州市彩虹快速路滨江段一标段 SCC1500C履带式起重机 安装拆卸方案 编制 审核 审批 中铁隧道集团有限公司 杭州市彩虹快速路滨江段一标项目经理部 2012 年 1 月 8 日 SCCC1500C 履带式起重机安装拆卸方案 一、编制依据 a) 《起重机械安全规程》GB6067-85 b) 《起重机械试验规范和程序》GB5905-86 c) SCC1500C 起重机图纸及安装、使用说明书 二、工程概况 本标段为一段标(隧道西段), 施工范围为西起之江大桥东岸引桥下匝道口,东至浙江机电学院大门口,起讫桩号K0+880
853~K2+370,长约1
2、设备主要参数 因连续墙施工需要,需安装1 台SCC1500C 履带式起重机、主要参数如下: ① 外形尺寸;10800MM*4300MM*3200MM ② 主臂长度:54m; ③ 最大起重量:150T; ④ 整 机 总 功 率 : 320KW; ⑤ 整 机 总 重 量 : 140t
⑥ 生产厂家: 上海三一科技有限公司 三、施工前准备 根据设备的特殊性,在设备组装前必须达到前期准备工作的完善方能进行设备组装工作,前期准备工作主要包括以下几个方面: 3
1 人员准备 根据履带式吊车组装需要配置人员数量,按照人员分组进行组装前相关事项的详细安全学习、交底工作
施工人员必须熟悉施工现场,熟悉本安装方案, 3
2 场地准备 场地准备主要分为:吊车场地、主机场地、臂架场地、安装等准备工作
组装整机场地要求宽敞、地面平整、坚实,场地开阔没有与安装施工相干涉的障碍物,辅助吊车工作区域地基坚实可靠
必要时还要铺设钢板、否则有倾翻危险
3 组装设备、工具准备 由于受项目场地限制,组装设备只能在运输车辆到达前抵达施工场地,并按吊装要求进行摆放正确
设备的组装包括各种钢结构件、油管、电线连接等,要完成这些工作必须依靠相关工具、材
