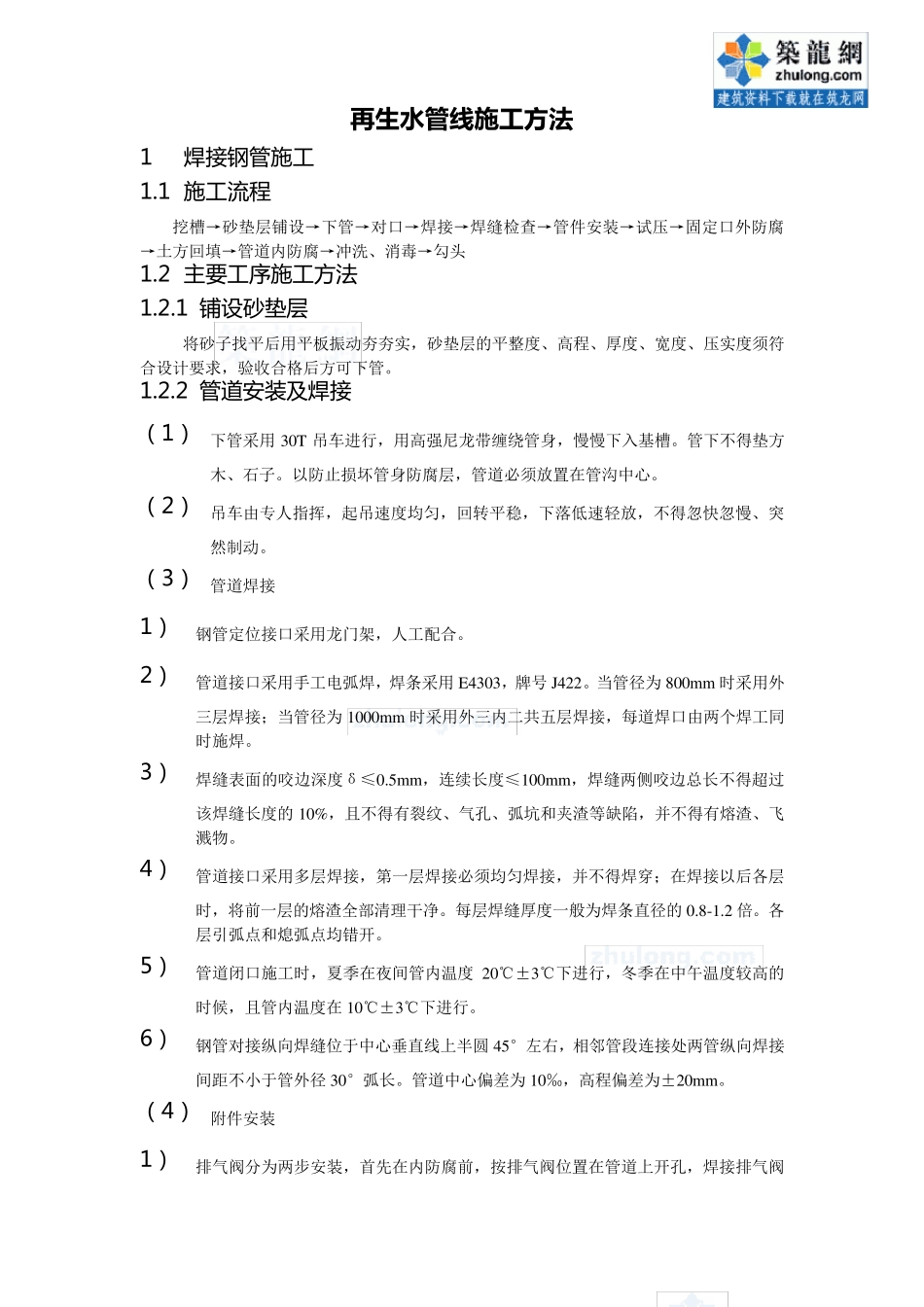

再生水管线施工方法 1 焊 接 钢 管 施 工 1.1 施 工 流 程 挖 槽 → 砂 垫 层 铺 设 → 下 管 → 对 口 → 焊 接 → 焊 缝 检 查 → 管 件 安 装 → 试 压 → 固 定 口 外 防 腐→ 土 方 回 填 → 管 道 内 防 腐 → 冲 洗 、 消 毒 → 勾 头 1.2 主要工 序施 工 方法 1.2.1 铺设砂垫层 将 砂 子 找 平 后 用 平 板 振 动 夯 夯 实 , 砂 垫 层 的 平 整 度 、 高 程 、 厚 度 、 宽 度 、 压 实 度 须 符合 设 计 要 求 , 验 收 合 格 后 方 可 下 管 。 1.2.2 管 道安装及焊 接 (1) 下 管 采 用30T 吊 车 进 行 , 用 高 强 尼 龙 带 缠 绕 管 身 , 慢 慢 下 入 基 槽 。 管 下 不 得 垫 方木 、 石 子 。 以 防 止 损 坏 管 身 防 腐 层 , 管 道 必 须 放 置 在 管 沟 中 心 。 (2) 吊 车 由 专 人 指 挥 , 起 吊 速 度 均 匀 , 回 转 平 稳 , 下 落 低 速 轻 放 , 不 得 忽 快 忽 慢 、 突然 制 动 。 (3) 管 道 焊 接 1) 钢 管 定 位 接 口 采 用 龙 门 架 , 人 工 配 合 。 2) 管 道 接 口 采 用 手 工 电 弧 焊 , 焊 条采 用 E4303, 牌号J422。 当管 径为800m m 时采 用 外三层 焊 接 ;当管 径为1000m m 时采 用 外 三内 二共五层 焊 接 , 每道 焊 口 由 两个焊 工 同时施焊 。 3) 焊 缝 表面的 咬边深度 δ≤0.5m m , 连续长度 ≤100m m , 焊 缝 两侧咬边总长不 得 超过该焊 缝 长度 的 10%, 且不 得 有裂纹、 气孔、 弧 坑和夹渣等缺陷, 并不 得 有熔渣、 飞溅物。 4) 管 道 接 口 采 用 多层 焊 接 , 第一层 焊 接 必 须 均 匀 焊 接 , 并不 得 焊 穿;在 焊 接 以 后 各层时, 将 前一层 的 熔渣全部清理干净。 每层 焊 缝 厚 度 一般为焊 条直径的 0.8-1.2 倍。 各层 引弧 点和熄弧 点均 错开。 5) 管 道 闭口 施工 时, 夏季在 夜间管 内 温度20℃±3℃下 进 行 , 冬季在 中 午温度 较高 的时候, 且管 内 温度 在 10℃±3℃下 进 行 。 6) 钢 管 对 接 纵向焊...
