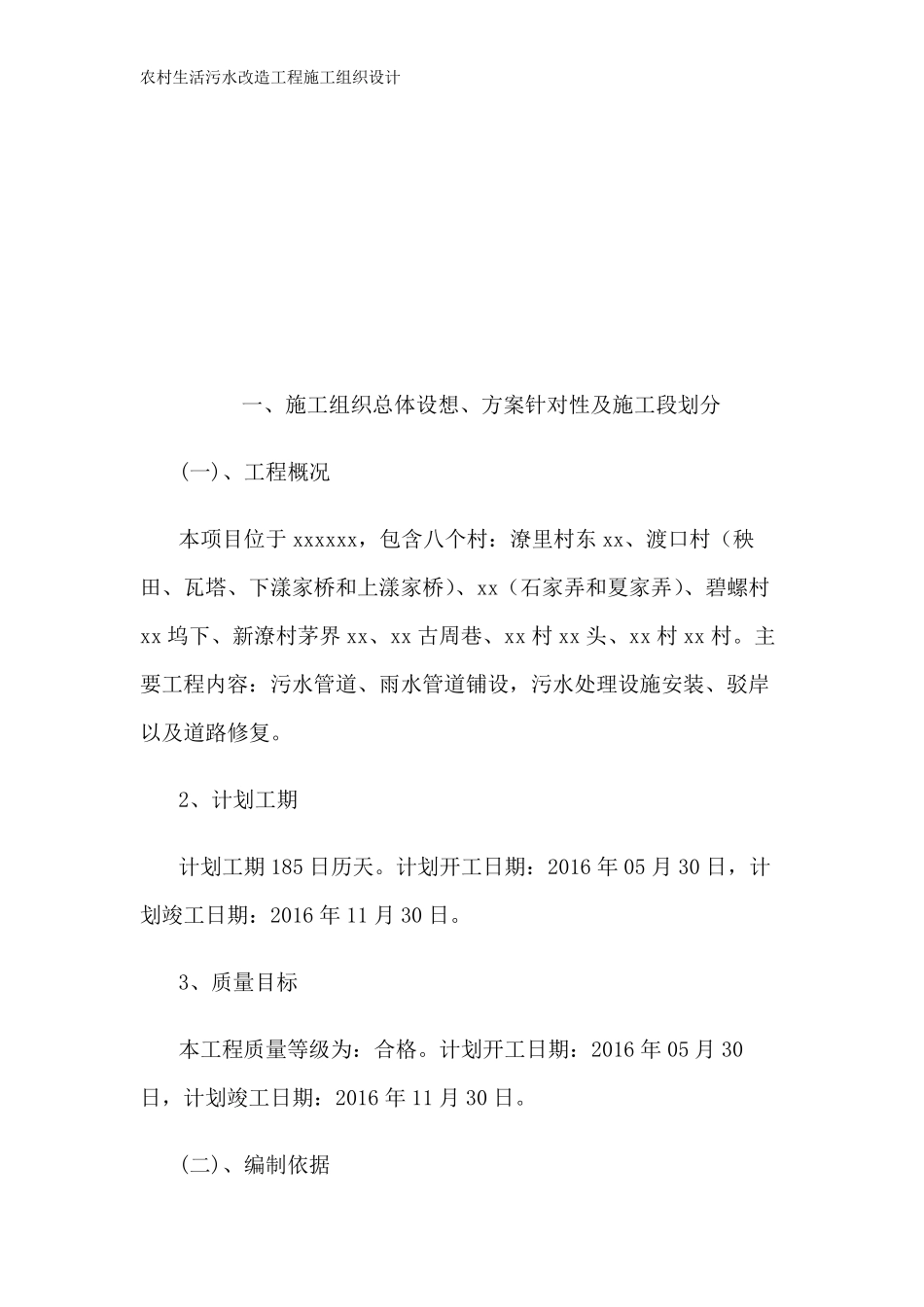

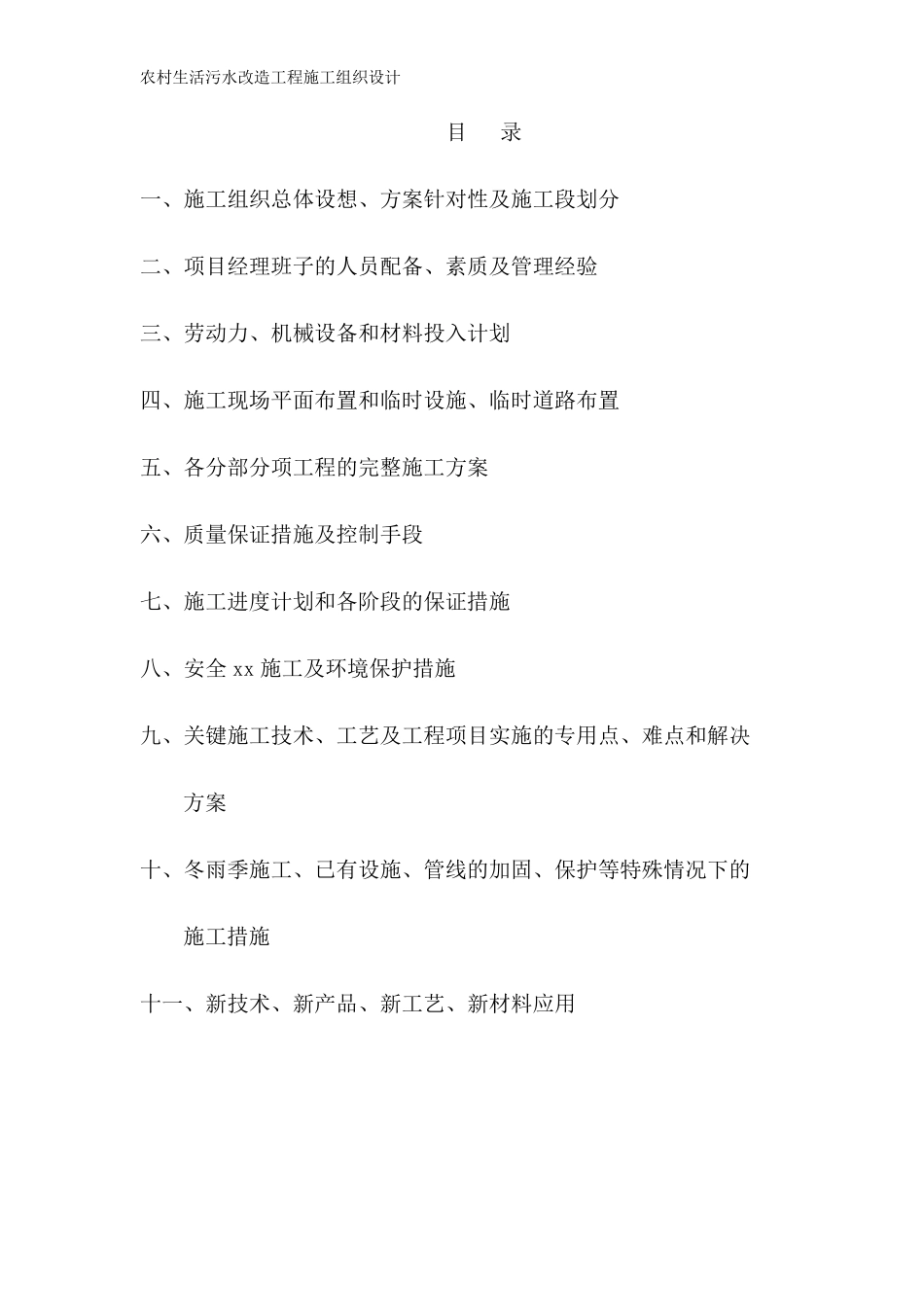

农村生活污水改造工程施工组织设计 新潦村、潦里村、xx 村、渡口村、xx、xx 村、碧螺村xx 污水处理设施和雨、污水管网工程(2 标段) xx 工 组 织 设 计 编制人: 审核人: 日 期: xx 腾建设集团有限公司工程项目部 农村生活污水改造工程施工组织设计 目 录 一、施工组织总体设想、方案针对性及施工段划分 二、项目经理班子的人员配备、素质及管理经验 三、劳动力、机械设备和材料投入计划 四、施工现场平面布置和临时设施、临时道路布置 五、各分部分项工程的完整施工方案 六、质量保证措施及控制手段 七、施工进度计划和各阶段的保证措施 八、安全 xx 施工及环境保护措施 九、关键施工技术、工艺及工程项目实施的专用点、难点和解决 方案 十、冬雨季施工、已有设施、管线的加固、保护等特殊情况下的 施工措施 十一、新技术、新产品、新工艺、新材料应用 农村生活污水改造工程施工组织设计 一、施工组织总体设想、方案针对性及施工段划分 (一)、工程概况 本项目位于 xxxxxx,包含八个村:潦里村东 xx、渡口村(秧田、瓦塔、下漾家桥和上漾家桥)、xx(石家弄和夏家弄)、碧螺村xx 坞下、新潦村茅界 xx、xx 古周巷、xx 村xx 头、xx 村xx 村。主要工程内容:污水管道、雨水管道铺设,污水处理设施安装、驳岸以及道路修复。 2、计划工期 计划工期 185 日历天。计划开工日期:2016 年 05 月 30 日,计划竣工日期:2016 年 11 月 30 日。 3、质量目标 本工程质量等级为:合格。计划开工日期:2016 年 05 月 30日,计划竣工日期:2016 年 11 月 30 日。 (二)、编制依据 农村生活污水改造工程施工组织设计 本施工组织设计依据新潦村、潦里村、xx 村、渡口村、xx、xx村、碧螺村xx 污水处理设施和雨、污水管网工程(2 标段)招标文件、设计图、工程强制性标准、工程施工规范及 ISO9002 质量体系认证标准编制。 (三)、编制原则 严格遵守合同文件所规定的工程施工工期,合同条款的各项要求,根据工程的特点和轻重缓急,分期分批组织施工,在工期安排上尽可能提前完成。坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料。合理安排施工的程序和顺序,做到布局合理,突出重点,全面展开,平行流水作业、正确选用施工方法,科学组织,均衡生产。各工序紧密衔接,避免不必要的重复工作,...
