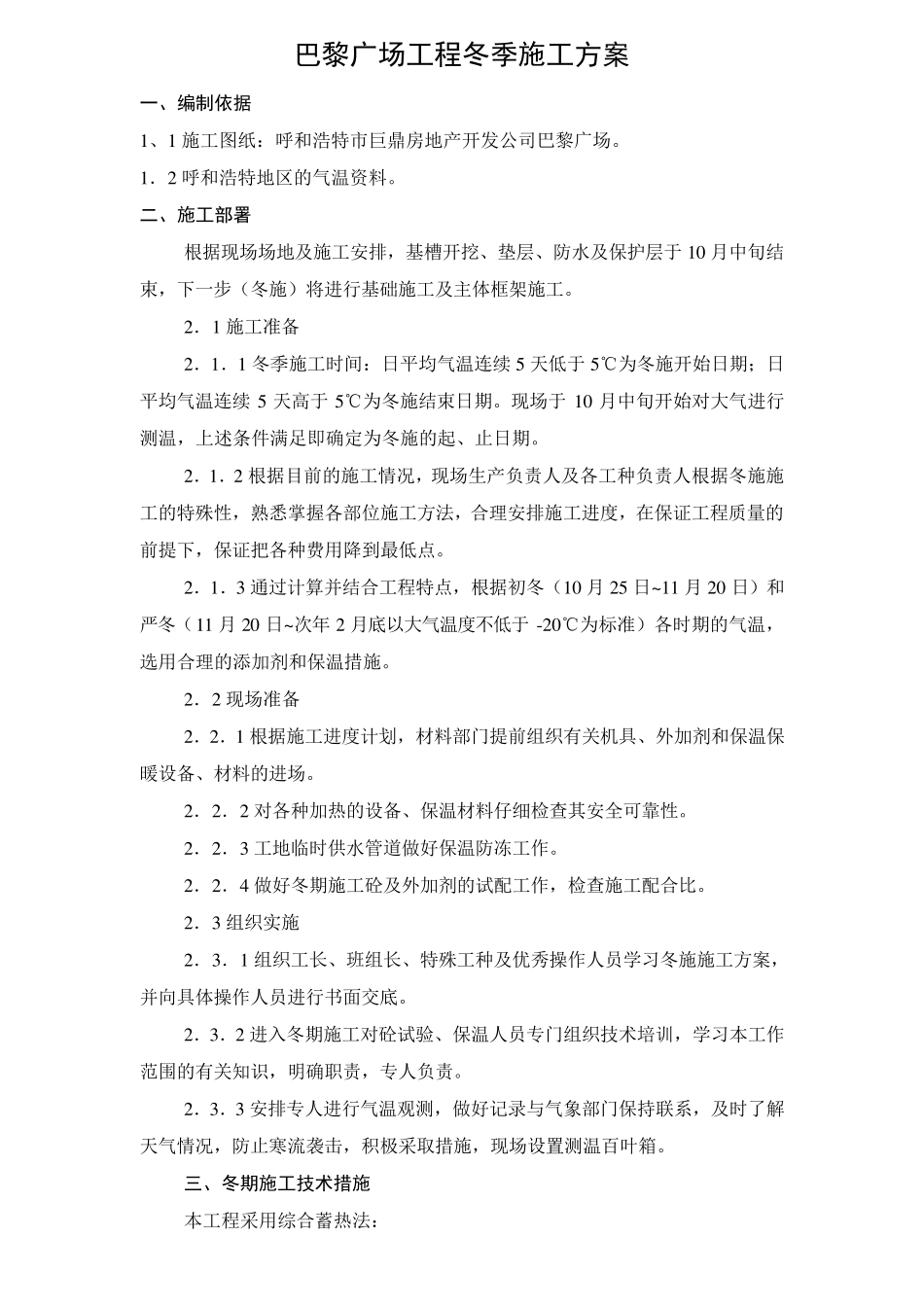

巴黎广场工程冬季施工方案 一、编制依据 1、1 施工图纸:呼和浩特市巨鼎房地产开发公司巴黎广场
1.2 呼和浩特地区的气温资料
二、施工部署 根据现场场地及施工安排,基槽开挖、垫层、防水及保护层于10 月中旬结束,下一步(冬施)将进行基础施工及主体框架施工
2.1 施工准备 2.1.1 冬季施工时间:日平均气温连续5 天低于5℃为冬施开始日期;日平均气温连续5 天高于5℃为冬施结束日期
现场于10 月中旬开始对大气进行测温,上述条件满足即确定为冬施的起、止日期
2.1.2 根据目前的施工情况,现场生产负责人及各工种负责人根据冬施施工的特殊性,熟悉掌握各部位施工方法,合理安排施工进度,在保证工程质量的前提下,保证把各种费用降到最低点
2.1.3 通过计算并结合工程特点,根据初冬(10 月25 日~11 月20 日)和严冬(11 月20 日~次年 2 月底以大气温度不低于-20℃为标准)各时期的气温,选用合理的添加剂和保温措施
2.2 现场准备 2.2.1 根据施工进度计划,材料部门提前组织有关机具、外加剂和保温保暖设备、材料的进场
2.2.2 对各种加热的设备、保温材料仔细检查其安全可靠性
2.2.3 工地临时供水管道做好保温防冻工作
2.2.4 做好冬期施工砼及外加剂的试配工作,检查施工配合比
2.3 组织实施 2.3.1 组织工长、班组长、特殊工种及优秀操作人员学习冬施施工方案,并向具体操作人员进行书面交底
2.3.2 进入冬期施工对砼试验、保温人员专门组织技术培训,学习本工作范围的有关知识,明确职责,专人负责
2.3.3 安排专人进行气温观测,做好记录与气象部门保持联系,及时了解天气情况,防止寒流袭击,积极采取措施,现场设置测温百叶箱

三、冬期施工技术措施 本工程采用综合蓄热法: 原材料加热+早强防冻外加剂+保温材料+短时加热 3.1 基础工程
