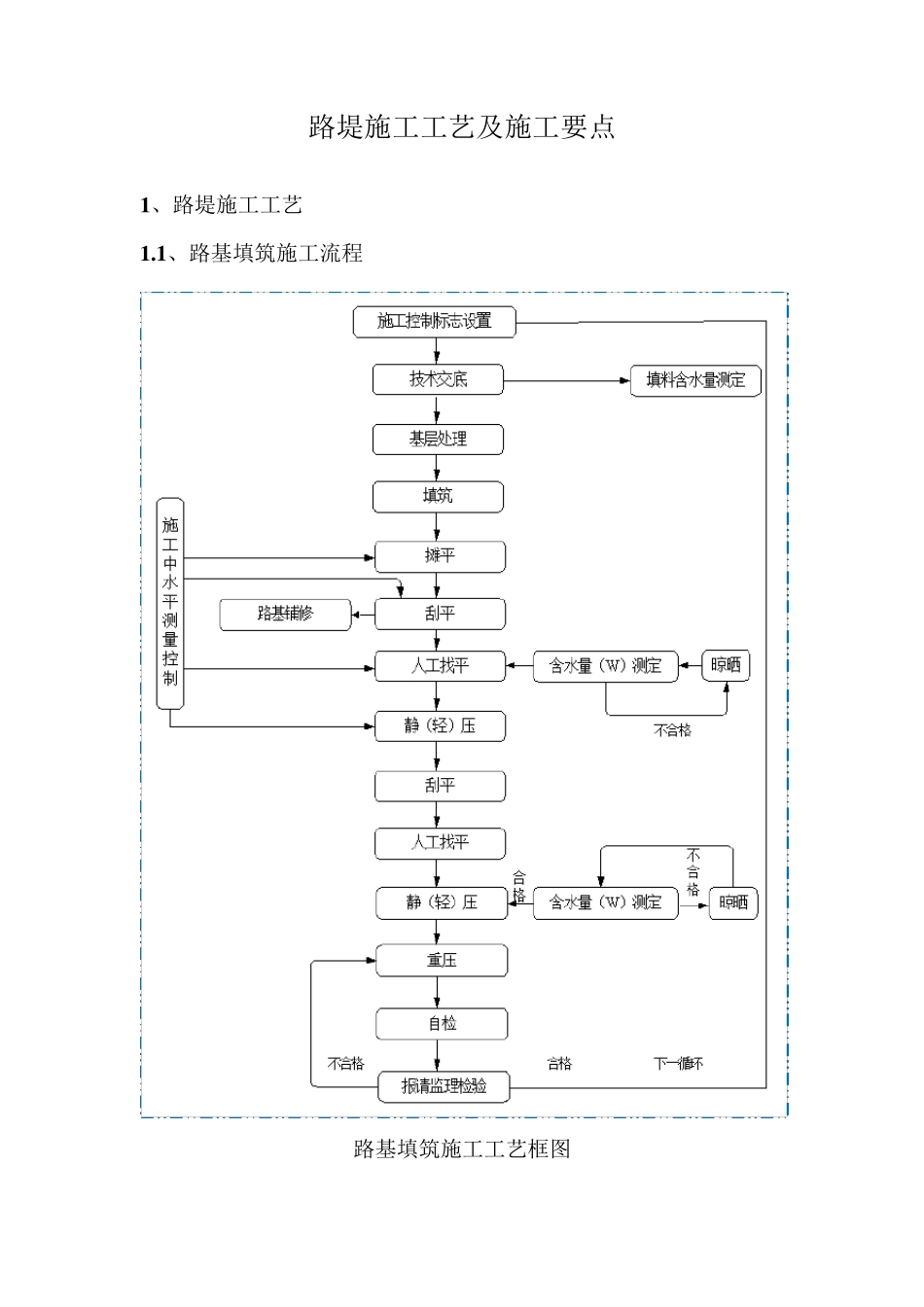

路堤施工工艺及施工要点 1、路堤施工工艺 1

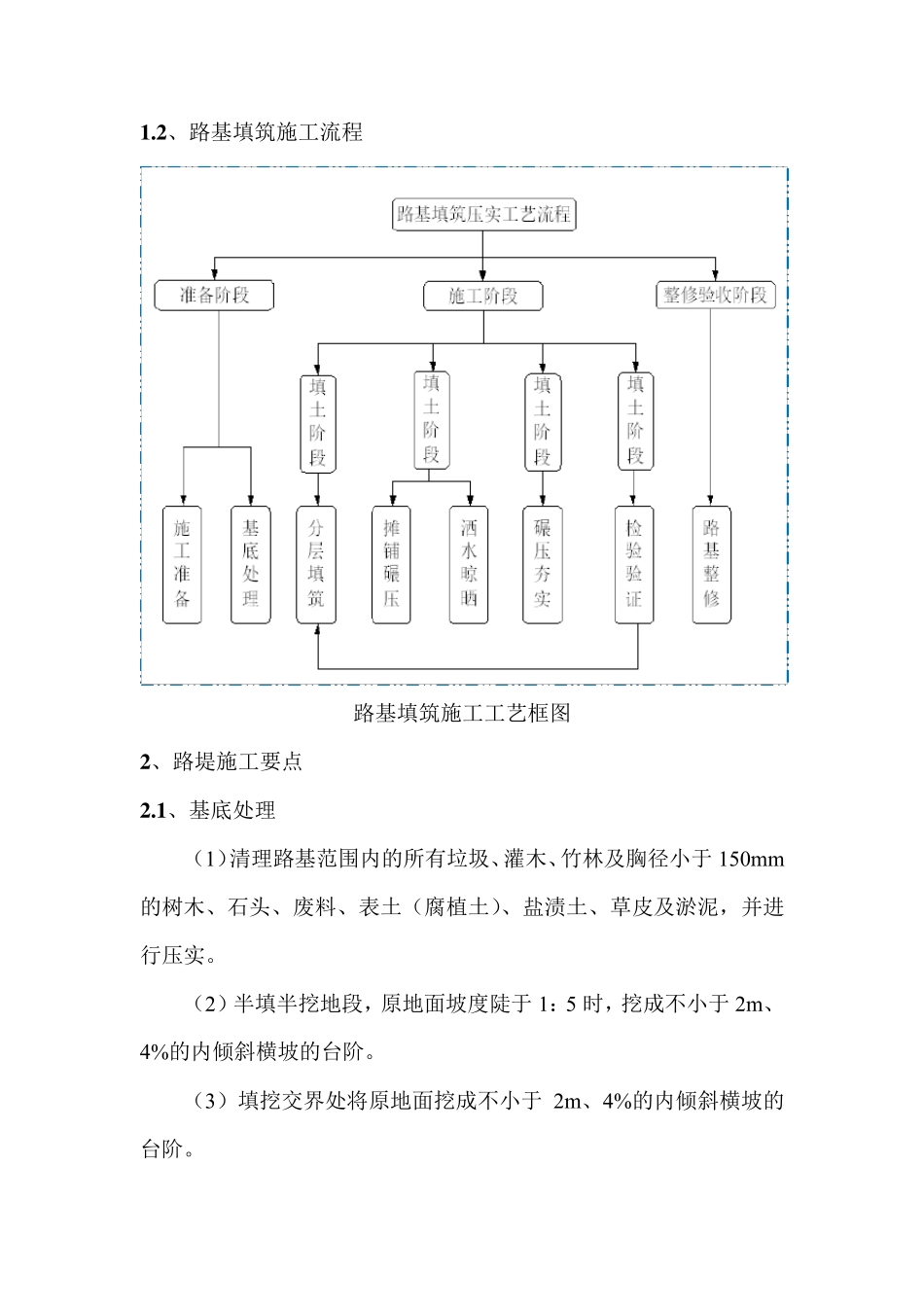

1、路基填筑施工流程 路基填筑施工工艺框图 1
2、路基填筑施工流程 路基填筑施工工艺框图 2、路堤施工要点 2

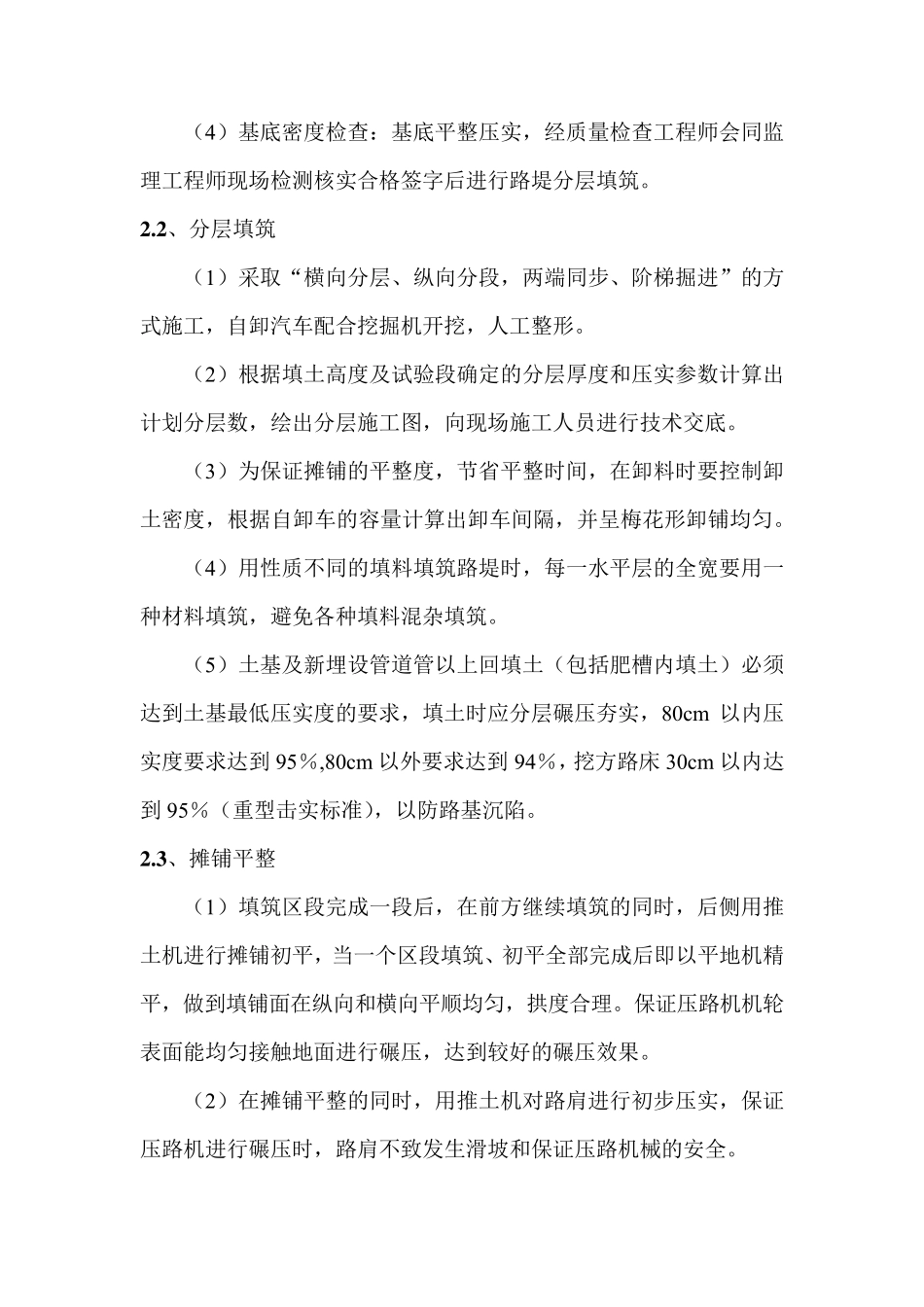

1、基底处理 (1)清理路基范围内的所有垃圾、灌木、竹林及胸径小于150mm的树木、石头、废料、表土(腐植土)、盐渍土、草皮及淤泥,并进行压实
(2)半填半挖地段,原地面坡度陡于1:5 时,挖成不小于2m、4%的内倾斜横坡的台阶
(3)填挖交界处将原地面挖成不小于2m、4%的内倾斜横坡的台阶
(4)基底密度检查:基底平整压实,经质量检查工程师会同监理工程师现场检测核实合格签字后进行路堤分层填筑
2、分层填筑 (1)采取“横向分层、纵向分段,两端同步、阶梯掘进”的方式施工,自卸汽车配合挖掘机开挖,人工整形
(2)根据填土高度及试验段确定的分层厚度和压实参数计算出计划分层数,绘出分层施工图,向现场施工人员进行技术交底
(3)为保证摊铺的平整度,节省平整时间,在卸料时要控制卸土密度,根据自卸车的容量计算出卸车间隔,并呈梅花形卸铺均匀
(4)用性质不同的填料填筑路堤时,每一水平层的全宽要用一种材料填筑,避免各种填料混杂填筑
(5)土基及新埋设管道管以上回填土(包括肥槽内填土)必须达到土基最低压实度的要求,填土时应分层碾压夯实,80cm 以内压实度要求达到95%,80cm 以外要求达到94%,挖方路床30cm 以内达到95%(重型击实标准),以防路基沉陷
3、摊铺平整 (1)填筑区段完成一段后,在前方继续填筑的同时,后侧用推土机进行摊铺初平,当一个区段填筑、初平全部完成后即以平地机精平,做到填铺面在纵向和横向平顺均匀,拱度合理
保证压路机机轮表面能均匀接触地面进行碾压,达到较好的碾压效果
(2)在摊铺平整的同时,用推土机对路肩进行初步压实,保证压路机进行碾压时,路肩不致发生滑坡和保证压路机械的安全
