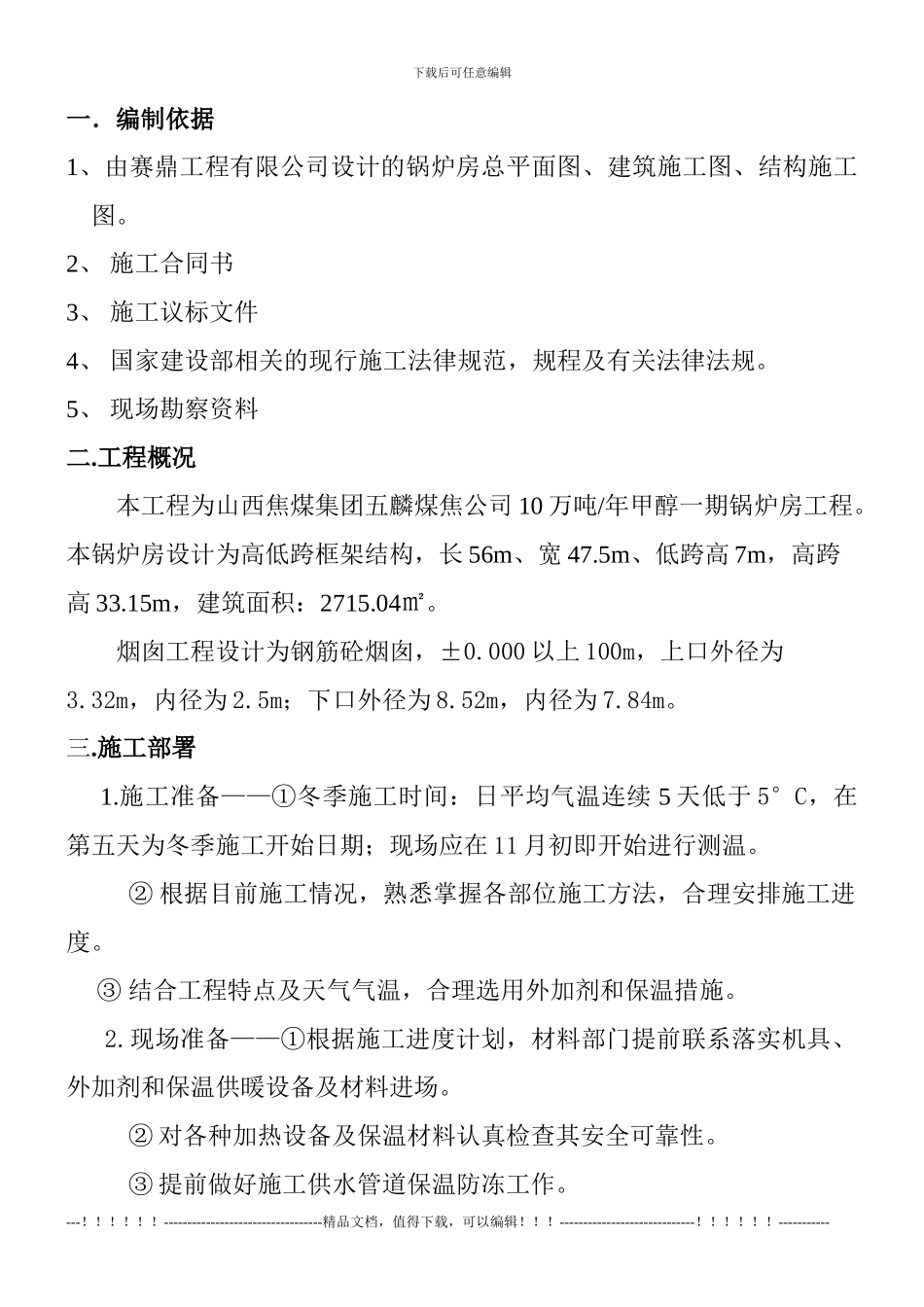

下载后可任意编辑一.编制依据1、由赛鼎工程有限公司设计的锅炉房总平面图、建筑施工图、结构施工图
2、 施工合同书3、 施工议标文件4、 国家建设部相关的现行施工法律规范,规程及有关法律法规
5、 现场勘察资料二
工程概况本工程为山西焦煤集团五麟煤焦公司 10 万吨/年甲醇一期锅炉房工程
本锅炉房设计为高低跨框架结构,长 56m、宽 47
5m、低跨高 7m,高跨高 33
15m,建筑面积:2715
烟囱工程设计为钢筋砼烟囱,±0
000 以上 100m,上口外径为3
32m,内径为 2
5m;下口外径为 8
52m,内径为 7
施工部署 1
施工准备——①冬季施工时间:日平均气温连续 5 天低于 5°C,在第五天为冬季施工开始日期;现场应在 11 月初即开始进行测温
② 根据目前施工情况,熟悉掌握各部位施工方法,合理安排施工进度
③ 结合工程特点及天气气温,合理选用外加剂和保温措施
现场准备——①根据施工进度计划,材料部门提前联系落实机具、外加剂和保温供暖设备及材料进场
② 对各种加热设备及保温材料认真检查其安全可靠性
③ 提前做好施工供水管道保温防冻工作
----------------------------------精品文档,值得下载,可以编辑
-----------------------------
-----------下载后可任意编辑 3

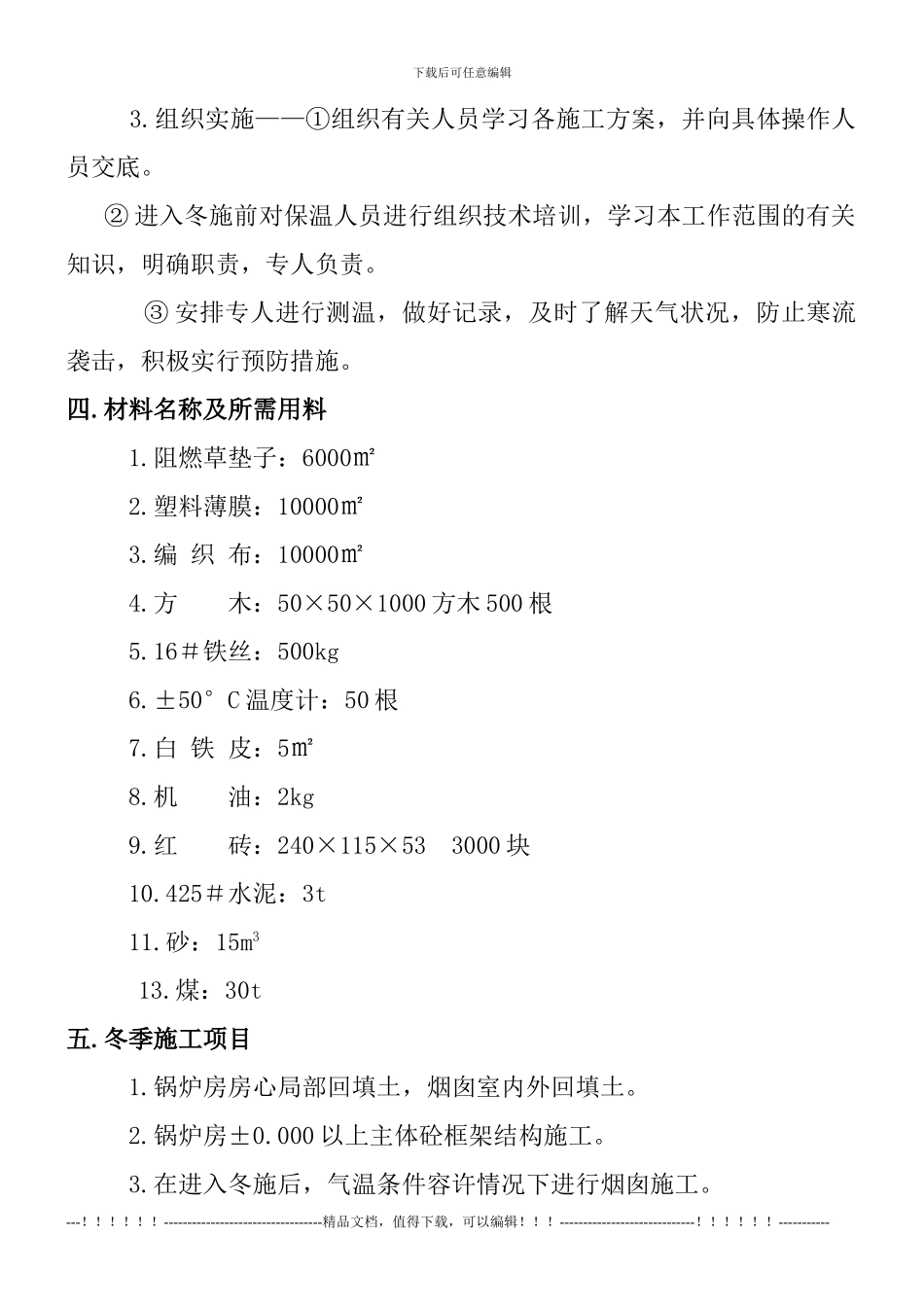

组织实施——①组织有关人员学习各施工方案,并向具体操作人员交底
② 进入冬施前对保温人员进行组织技术培训,学习本工作范围的有关知识,明确职责,专人负责
③ 安排专人进行测温,做好记录,及时了解天气状况,防止寒流袭击,积极实行预防措施
材料名称及所需用料 1
阻燃草垫子:6000㎡ 2
塑料薄膜:10000㎡ 3
编 织 布:10000㎡ 4
