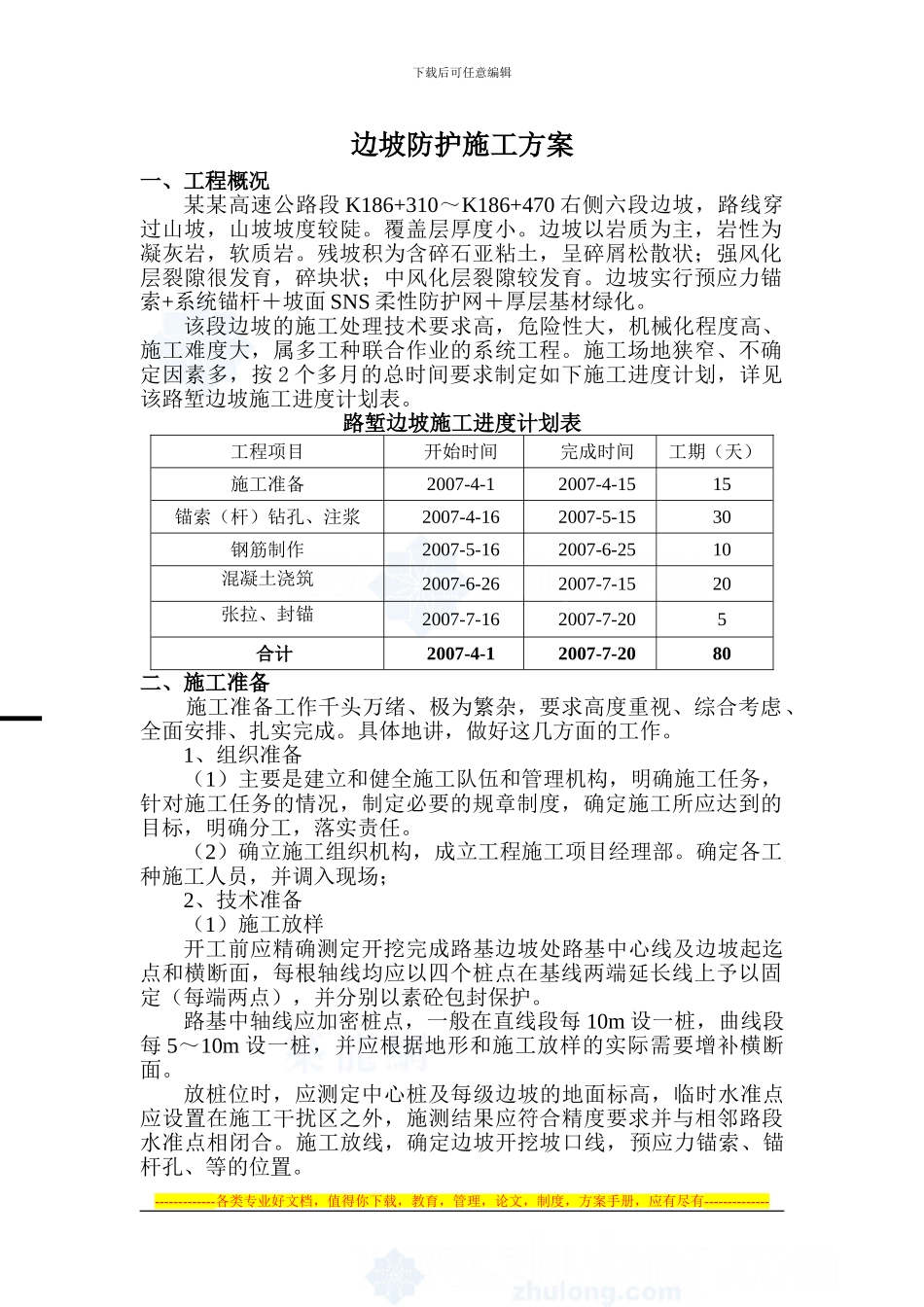

下载后可任意编辑边坡防护施工方案一、工程概况某某高速公路段 K186+310~K186+470 右侧六段边坡,路线穿过山坡,山坡坡度较陡
覆盖层厚度小
边坡以岩质为主,岩性为凝灰岩,软质岩
残坡积为含碎石亚粘土,呈碎屑松散状;强风化层裂隙很发育,碎块状;中风化层裂隙较发育
边坡实行预应力锚索+系统锚杆+坡面 SNS 柔性防护网+厚层基材绿化
该段边坡的施工处理技术要求高,危险性大,机械化程度高、施工难度大,属多工种联合作业的系统工程
施工场地狭窄、不确定因素多,按 2 个多月的总时间要求制定如下施工进度计划,详见该路堑边坡施工进度计划表

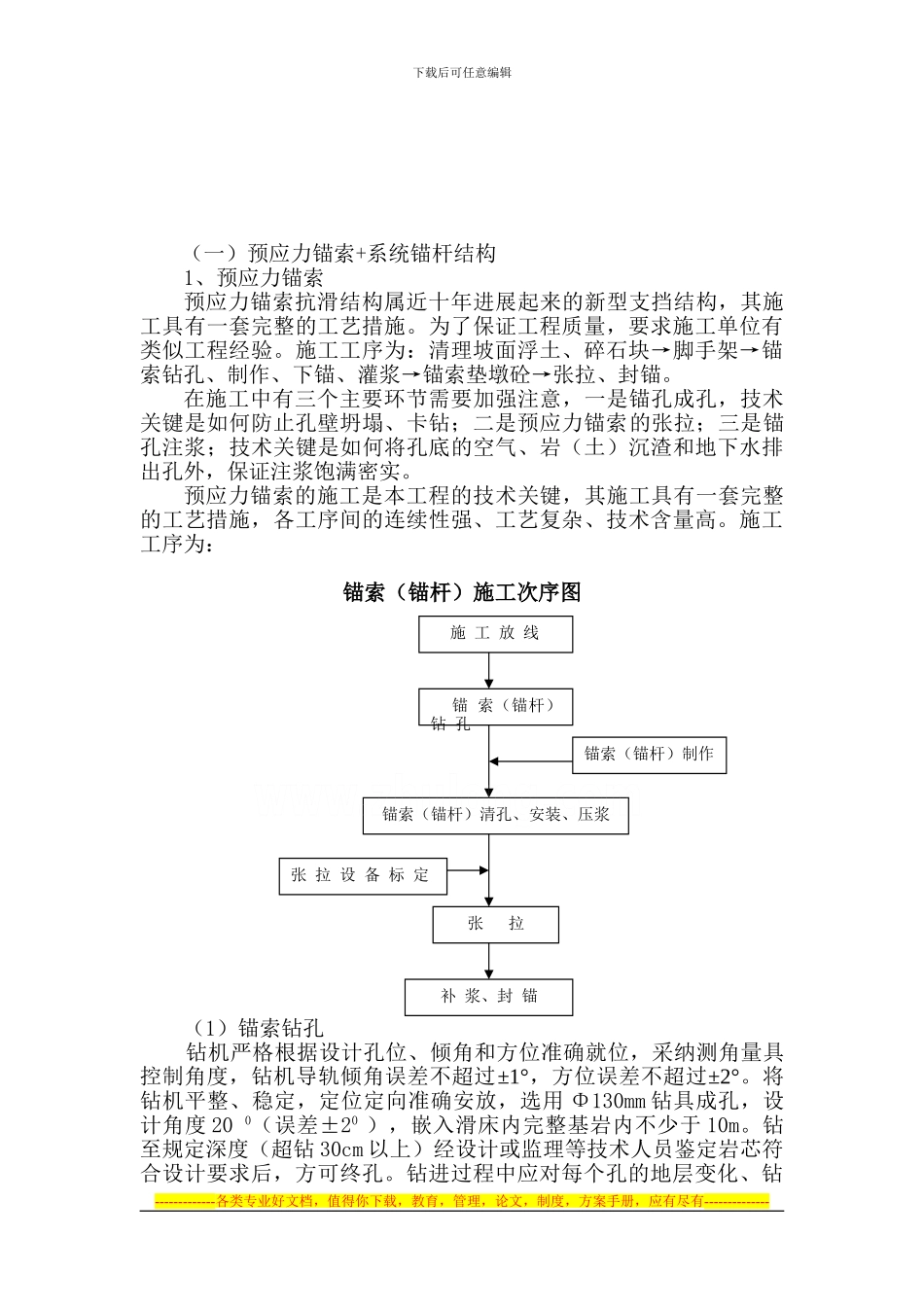

路堑边坡施工进度计划表工程项目开始时间完成时间工期(天)施工准备2007-4-12007-4-1515锚索(杆)钻孔、注浆2007-4-162007-5-1530钢筋制作2007-5-162007-6-2510混凝土浇筑2007-6-262007-7-1520张拉、封锚2007-7-162007-7-205合计2007-4-12007-7-2080二、施工准备 施工准备工作千头万绪、极为繁杂,要求高度重视、综合考虑、全面安排、扎实完成
具体地讲,做好这几方面的工作
1、组织准备(1)主要是建立和健全施工队伍和管理机构,明确施工任务,针对施工任务的情况,制定必要的规章制度,确定施工所应达到的目标,明确分工,落实责任
(2)确立施工组织机构,成立工程施工项目经理部

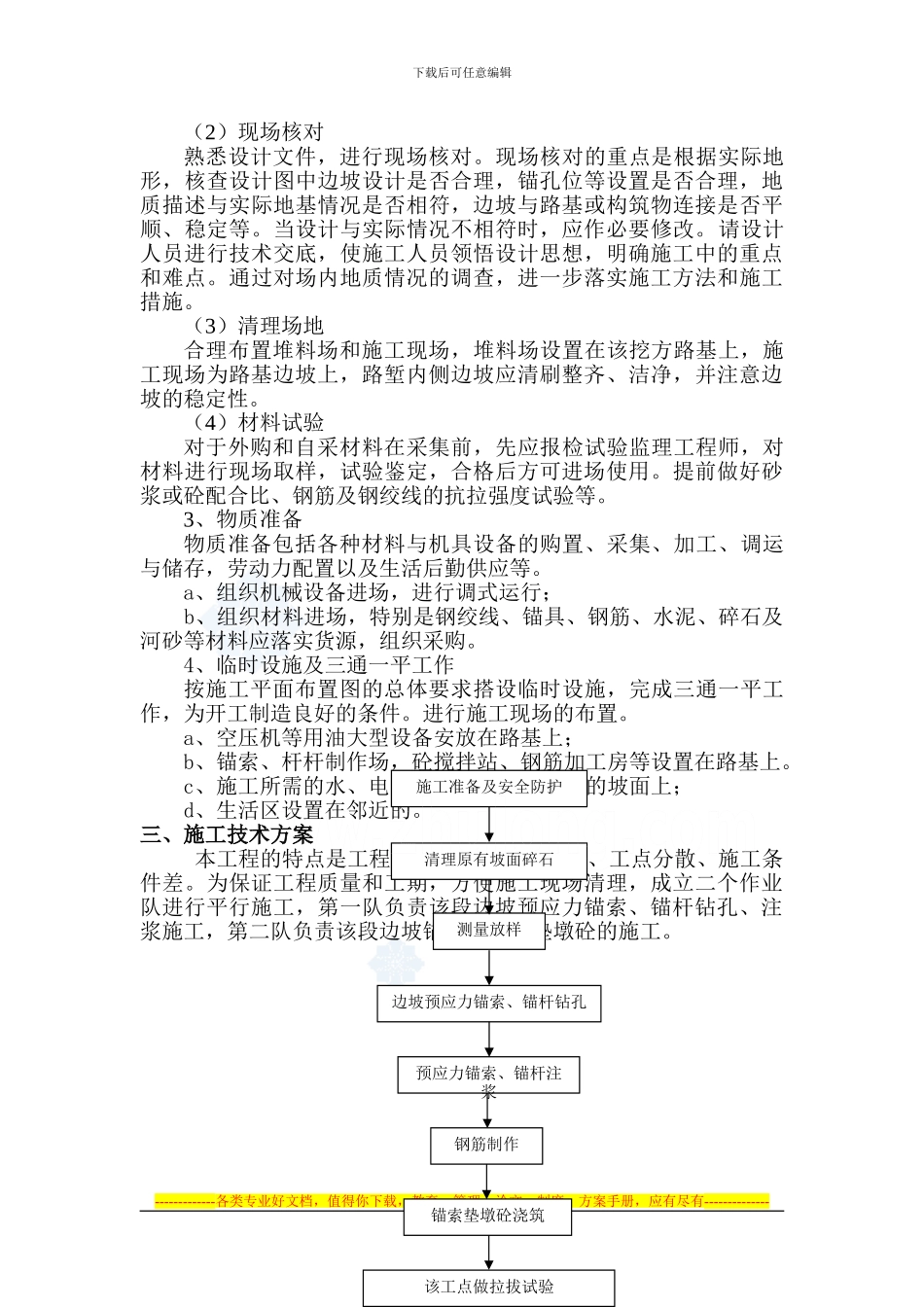

确定各工种施工人员,并调入现场;2、技术准备(1)施工放样开工前应精确测定开挖完成路基边坡处路基中心线及边坡起迄点和横断面,每根轴线均应以四个桩点在基线两端延长线上予以固定(每端两点),并分别以素砼包封保护
路基中轴线应加密桩点,一般在直线段每 10m 设一桩,曲线段每 5~10m 设一桩,并应根据地形和施工放样的实际需要增补横断面
放桩位时,应测定中心桩及每级边坡的地面标高,临时水
