技术交底记录表C2-1编号工程名称静莲雅苑二期(1-10#楼、配建1、地下车库)交底日期2016年3月1日施工单位北京城建六建设集团有限公司分项工程名称交底提要BM连锁砌块技术交底交底内容:一、施工准备1
1施工时间安排:2016年3月1日至二次结构砌筑全部施工完毕
2主要施工部位:地下车库及配建1
3材料准备:BM轻集料隔墙连锁砌块、BM专用砌筑砂浆1.4机具准备:外用电梯、切割机、砂浆搅拌机、瓦刀、夹具、手锯、小推车、灰斗、木锤、皮数杆、弹线盒、墨水
5作业条件:1.5
1准备开展二次结构施工的主体楼层已通过验收
2弹出的轴线、墙线、门窗洞口线经复合无误后办完交接
二、操作工艺2

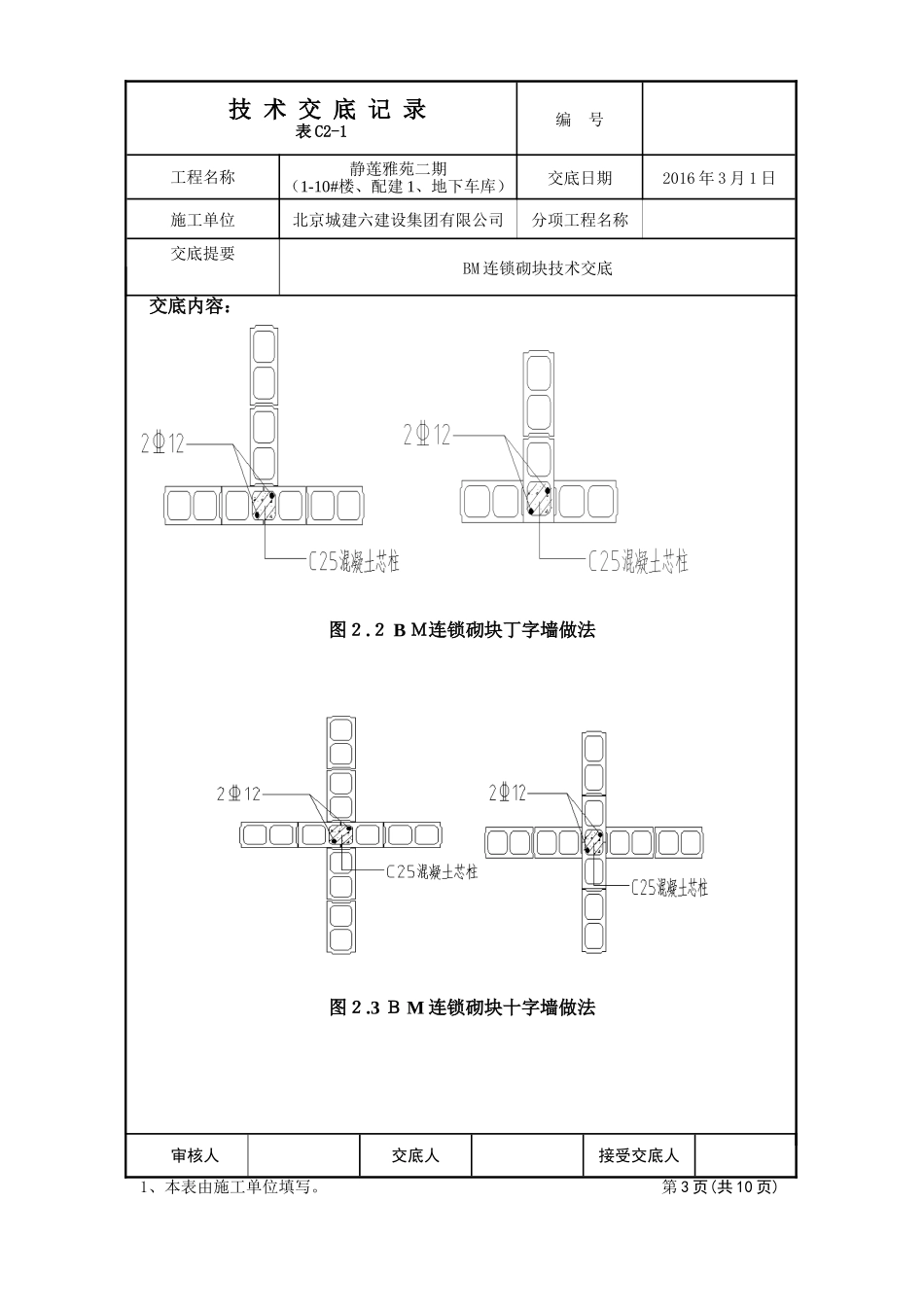

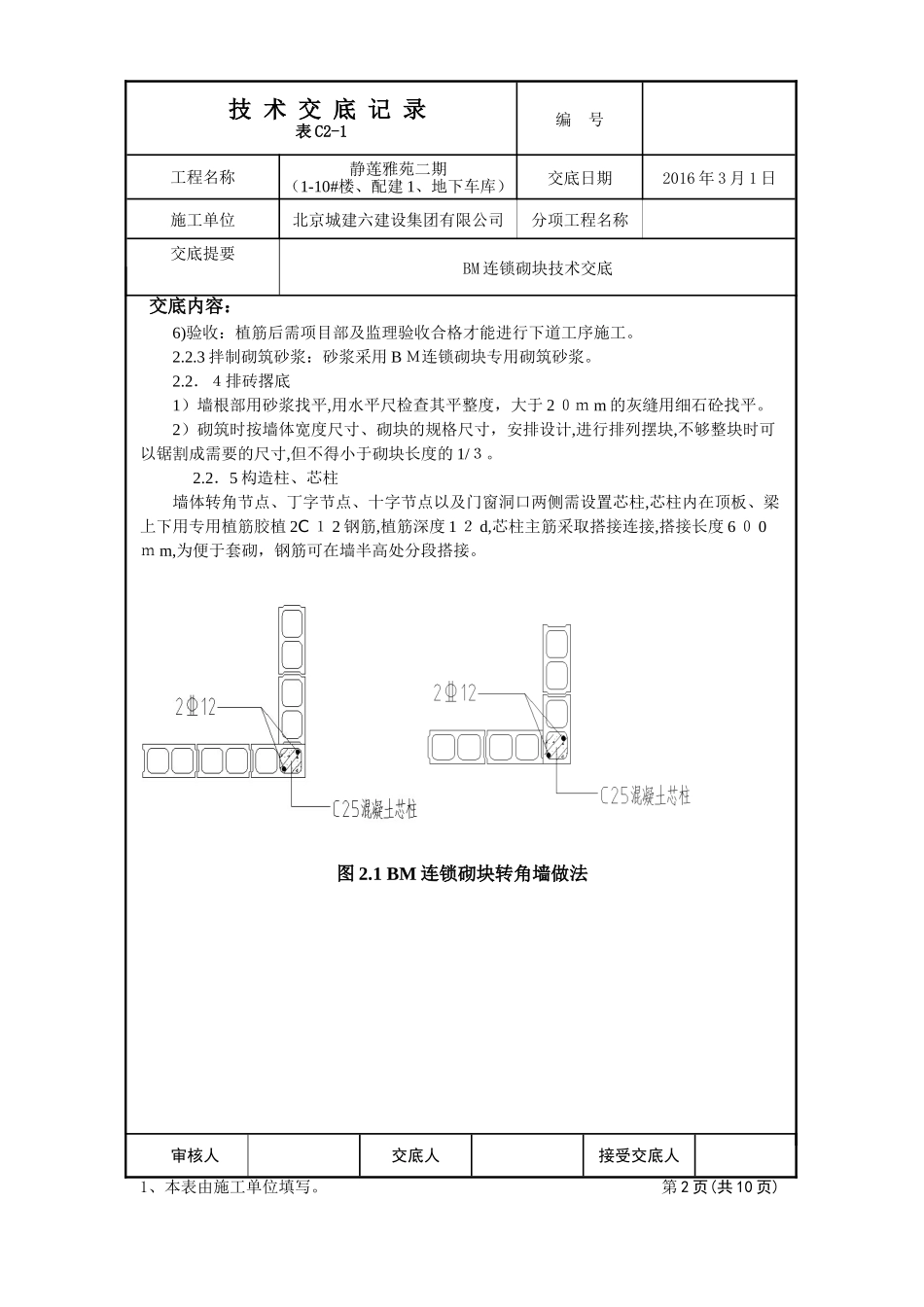

1工艺流程:施工准备→放线→植筋→排砖撂底→抱框柱、芯柱绑扎→水平系梁→墙体砌筑2
2主要流程施工工艺:2.2
1放线严格按照施工蓝图进行施工,植筋部位需做好明确标注,二次结构砌筑部位除厨房、卫生间部位使用加气混凝土砌块外,其他部位均采用BM连锁砌块
外墙采用MU5
0等级的BM连锁砌块,内墙采用MU3
5等级连锁砌块
地上厨房卫生间采用A3
5等级加气混凝土砌块
放线结束后需验收合格才能进行下道工序施工
1、7、8#楼因只各设置一部外用电梯,所以计划在1、8#楼15/D-E轴、29/D-E;7#楼15/D-E轴处留置长1500mm,高2000mm施工洞,此施工洞两侧砌筑墙体需留设马牙槎,后期洞口上侧支设200mm高水平系梁(3C10,A6
5@250)居洞中处设置芯柱(2C12,A6
5@250)
2植筋1)成孔:成孔根据不同钢筋直径采用电锤成孔,孔深10d(8为80mm,12为120mm当遇到板厚不够植筋深度时,植筋深度在不打穿顶板前提下适当调整,植筋钢筋全部采用三级带肋钢筋
2)清孔:钻内粉尘用吹气筒或风机清理干净,将孔内灰屑吹出孔壁
3)灌胶:植筋胶注入量为
