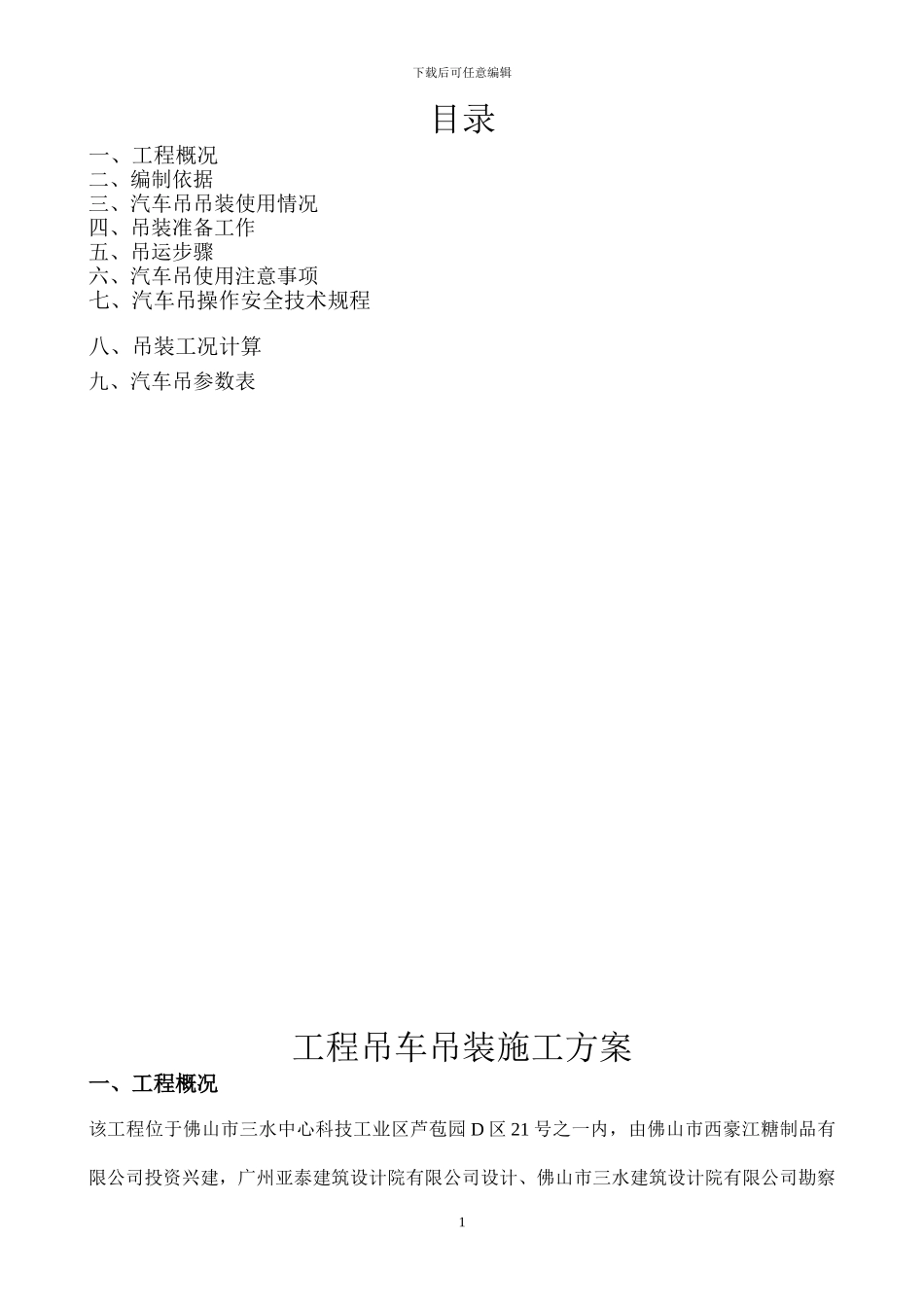

下载后可任意编辑目录一、工程概况二、编制依据 三、汽车吊吊装使用情况四、吊装准备工作五、吊运步骤六、汽车吊使用注意事项七、汽车吊操作安全技术规程八、吊装工况计算九、汽车吊参数表工程吊车吊装施工方案一、工程概况该工程位于佛山市三水中心科技工业区芦苞园 D 区 21 号之一内,由佛山市西豪江糖制品有限公司投资兴建,广州亚泰建筑设计院有限公司设计、佛山市三水建筑设计院有限公司勘察1下载后可任意编辑和提供地质资料,佛山市建辉监理有限公司监理,佛山市三水区芦苞建筑工程有限公司承建 ,计划工期 210 天。其中仓库、车间一、宿舍和车间二(详见钢屋面吊装方案)采纳工程汽车吊吊装。二、编制依据 《建筑机械使用安全技术规程》JGJ33-2001 《建筑施工安全检查标准》JGJ59-99《建筑结构荷载法律规范》(GB5009-2001)(2024版);施工图纸。三、汽车吊吊装使用情况 本工程主要使用 QZ16D 汽车吊,用于钢构件装卸车,小构件、松散材料、门型脚手架材料运输吊装,其参数见附表《QZ16D 汽车吊参数表》 四、吊装准备工作1、安排好吊车行车通道及作业平台,保证汽车吊进场后可顺利支设。2、汽车吊进场后应通知设备管理员,吊装前对汽车吊作业环境、吊具、钢丝绳等进行检查,满足要求后方可进行吊装作业。3、吊装材料、构件、设备等根据方案要求进行吊装前码放,以便于吊装顺利进行。4、在吊索具选择时,根据起吊设备的重量对比各种型号钢丝绳的允许应力,确定其型号及直径。5、起重机进场前,必须向项目部提供起重机的出厂检测报告、年报告、产品说明书。6、起重机司机、信号工、司索工必须持证上岗,身体健康。五、吊运步骤1、吊装前,必须做好全面认真的检查核实工作。检查设备安装基准标记、方位线标记是否正确;检查材料码放是否符合吊装要求。2、吊装索具的系接必须牢固 3、起吊前进行试吊试验,使各部分具有协调性和安全性;复查各部位的变化情况等。4、构件、材料或设备下落及就位时,应严格根据信号工指示慢放慢落,必要时应有操作工人配合吊装。 六、汽车吊使用注意事项1、起重机行驶和工作的场地应平坦坚实,保证在工作时不沉陷,不得在倾斜的地面行驶和工作。2、严格执行例行保养,起动前应将主离合器分开,各操纵杆应放在空档位置。作业前应首先检查发动机传动部分,作业制动部分、仪表、钢丝绳以及液压传动等部分是否正常,当确认无问题后,方可正式作业,严禁酒后作业; 3、全部伸出支腿时,应先放后支腿,后...
