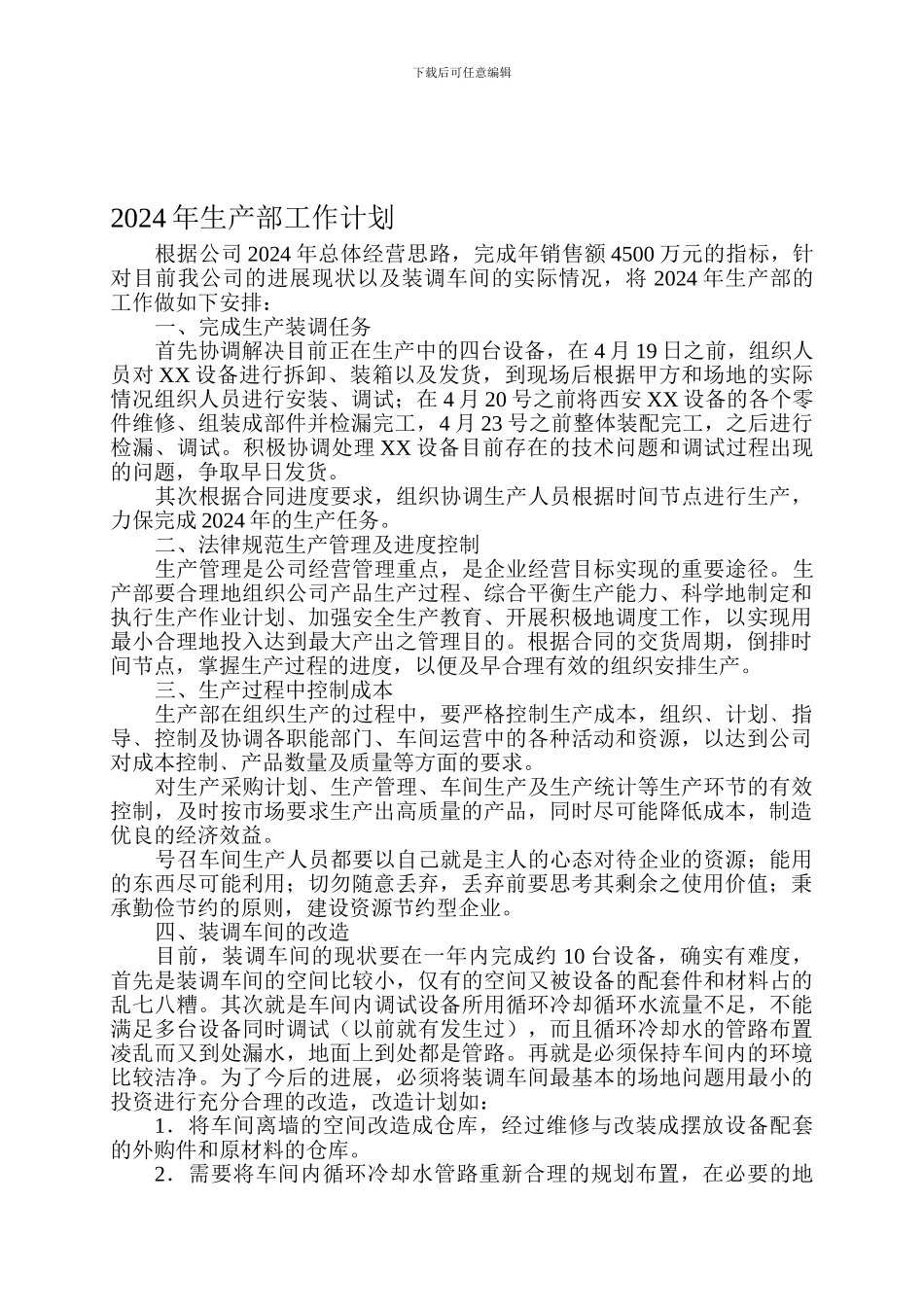

下载后可任意编辑2024 年生产部工作计划根据公司 2024 年总体经营思路,完成年销售额 4500 万元的指标,针对目前我公司的进展现状以及装调车间的实际情况,将 2024 年生产部的工作做如下安排:一、完成生产装调任务首先协调解决目前正在生产中的四台设备,在 4 月 19 日之前,组织人员对 XX 设备进行拆卸、装箱以及发货,到现场后根据甲方和场地的实际情况组织人员进行安装、调试;在 4 月 20 号之前将西安 XX 设备的各个零件维修、组装成部件并检漏完工,4 月 23 号之前整体装配完工,之后进行检漏、调试。积极协调处理 XX 设备目前存在的技术问题和调试过程出现的问题,争取早日发货。其次根据合同进度要求,组织协调生产人员根据时间节点进行生产,力保完成 2024 年的生产任务。二、法律规范生产管理及进度控制生产管理是公司经营管理重点,是企业经营目标实现的重要途径。生产部要合理地组织公司产品生产过程、综合平衡生产能力、科学地制定和执行生产作业计划、加强安全生产教育、开展积极地调度工作,以实现用最小合理地投入达到最大产出之管理目的。根据合同的交货周期,倒排时间节点,掌握生产过程的进度,以便及早合理有效的组织安排生产。三、生产过程中控制成本生产部在组织生产的过程中,要严格控制生产成本,组织﹑计划﹑指导﹑控制及协调各职能部门、车间运营中的各种活动和资源,以达到公司对成本控制﹑产品数量及质量等方面的要求。对生产采购计划、生产管理、车间生产及生产统计等生产环节的有效控制,及时按市场要求生产出高质量的产品,同时尽可能降低成本,制造优良的经济效益。号召车间生产人员都要以自己就是主人的心态对待企业的资源;能用的东西尽可能利用;切勿随意丢弃,丢弃前要思考其剩余之使用价值;秉承勤俭节约的原则,建设资源节约型企业。四、装调车间的改造目前,装调车间的现状要在一年内完成约 10 台设备,确实有难度,首先是装调车间的空间比较小,仅有的空间又被设备的配套件和材料占的乱七八糟。其次就是车间内调试设备所用循环冷却循环水流量不足,不能满足多台设备同时调试(以前就有发生过),而且循环冷却水的管路布置凌乱而又到处漏水,地面上到处都是管路。再就是必须保持车间内的环境比较洁净。为了今后的进展,必须将装调车间最基本的场地问题用最小的投资进行充分合理的改造,改造计划如:1.将车间离墙的空间改造成仓库,经过维修与改装成摆放设备配套的外购件和原...
