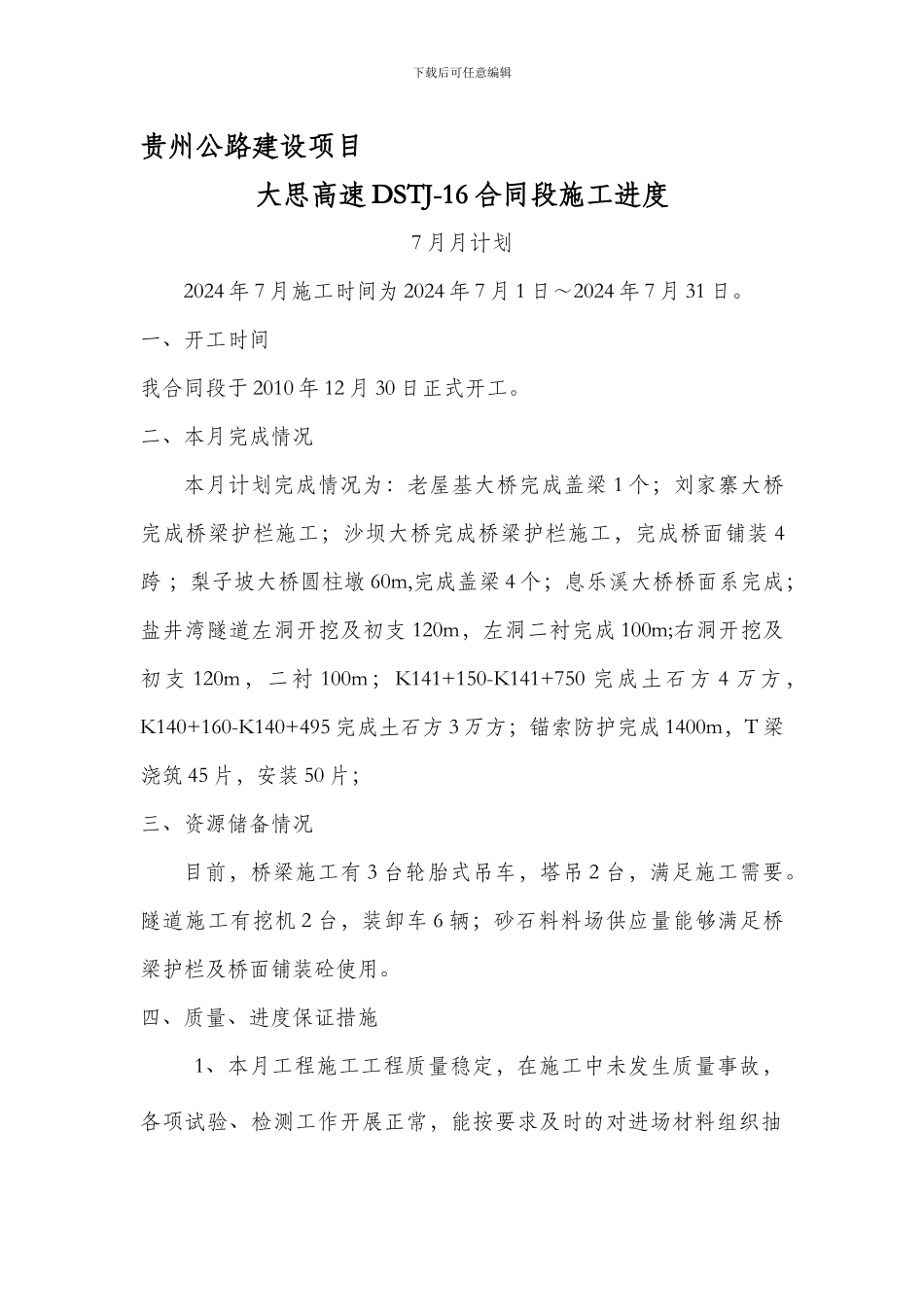

下载后可任意编辑贵州公路建设项目大思高速 DSTJ-16 合同段施工进度7 月月计划2024 年 7 月施工时间为 2024 年 7 月 1 日~2024 年 7 月 31 日
一、开工时间我合同段于 2010 年 12 月 30 日正式开工
二、本月完成情况本月计划完成情况为:老屋基大桥完成盖梁 1 个;刘家寨大桥完成桥梁护栏施工;沙坝大桥完成桥梁护栏施工,完成桥面铺装 4跨 ;梨子坡大桥圆柱墩 60m,完成盖梁 4 个;息乐溪大桥桥面系完成;盐井湾隧道左洞开挖及初支 120m,左洞二衬完成 100m;右洞开挖及初支 120m,二衬 100m;K141+150-K141+750 完成土石方 4 万方,K140+160-K140+495 完成土石方 3 万方;锚索防护完成 1400m,T 梁浇筑 45 片,安装 50 片;三、资源储备情况目前,桥梁施工有 3 台轮胎式吊车,塔吊 2 台,满足施工需要
隧道施工有挖机 2 台,装卸车 6 辆;砂石料料场供应量能够满足桥梁护栏及桥面铺装砼使用
四、质量、进度保证措施1、本月工程施工工程质量稳定,在施工中未发生质量事故,各项试验、检测工作开展正常,能按要求及时的对进场材料组织抽下载后可任意编辑检报验,项目部质量管理体系运行正常

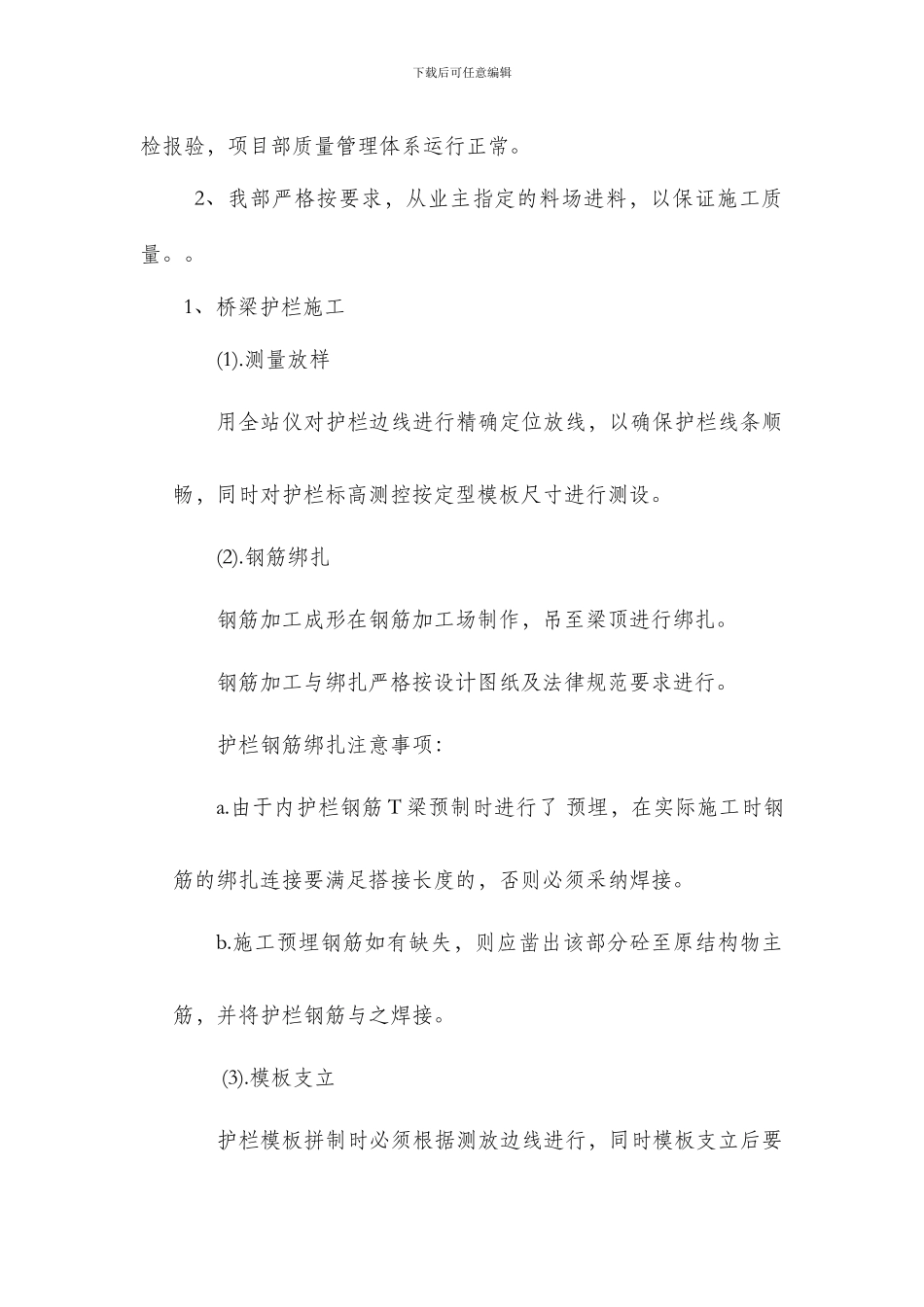

2、我部严格按要求,从业主指定的料场进料,以保证施工质量
1、桥梁护栏施工(1)
测量放样用全站仪对护栏边线进行精确定位放线,以确保护栏线条顺畅,同时对护栏标高测控按定型模板尺寸进行测设
钢筋绑扎钢筋加工成形在钢筋加工场制作,吊至梁顶进行绑扎
钢筋加工与绑扎严格按设计图纸及法律规范要求进行
护栏钢筋绑扎注意事项:a
由于内护栏钢筋 T 梁预制时进行了 预埋,在实际施工时钢筋的绑扎连接要满足搭接长度的,否则必须采纳焊接

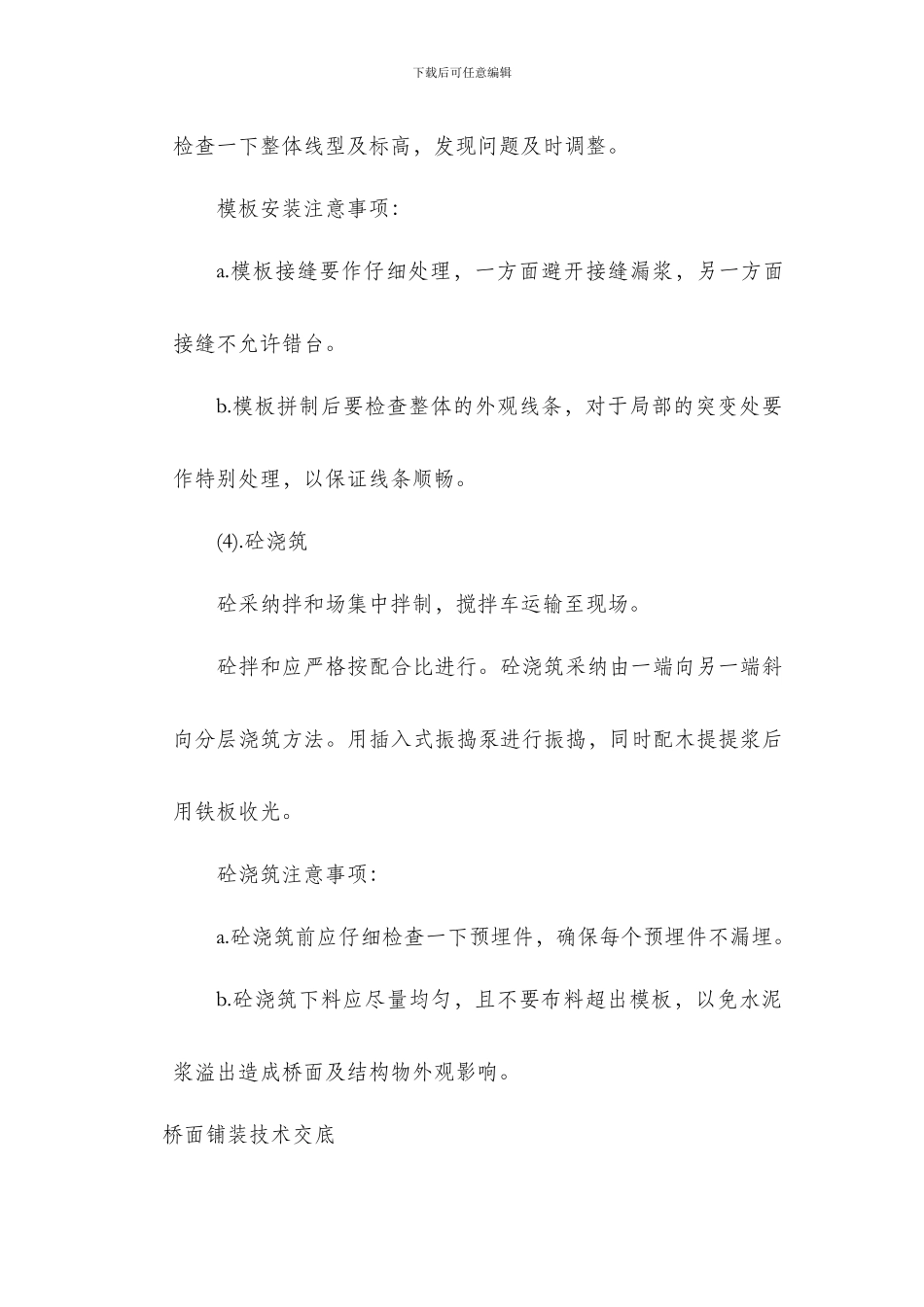

施工预埋钢筋如有缺失,则应凿出该部分砼至原结构物主筋,并将护栏钢筋与之焊接
