电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

国网发布新版光伏电站并网流程细则VIP免费

国网发布新版光伏电站并网流程细则_第1页
1/22
国网发布新版光伏电站并网流程细则_第2页
2/22
国网发布新版光伏电站并网流程细则_第3页
3/22

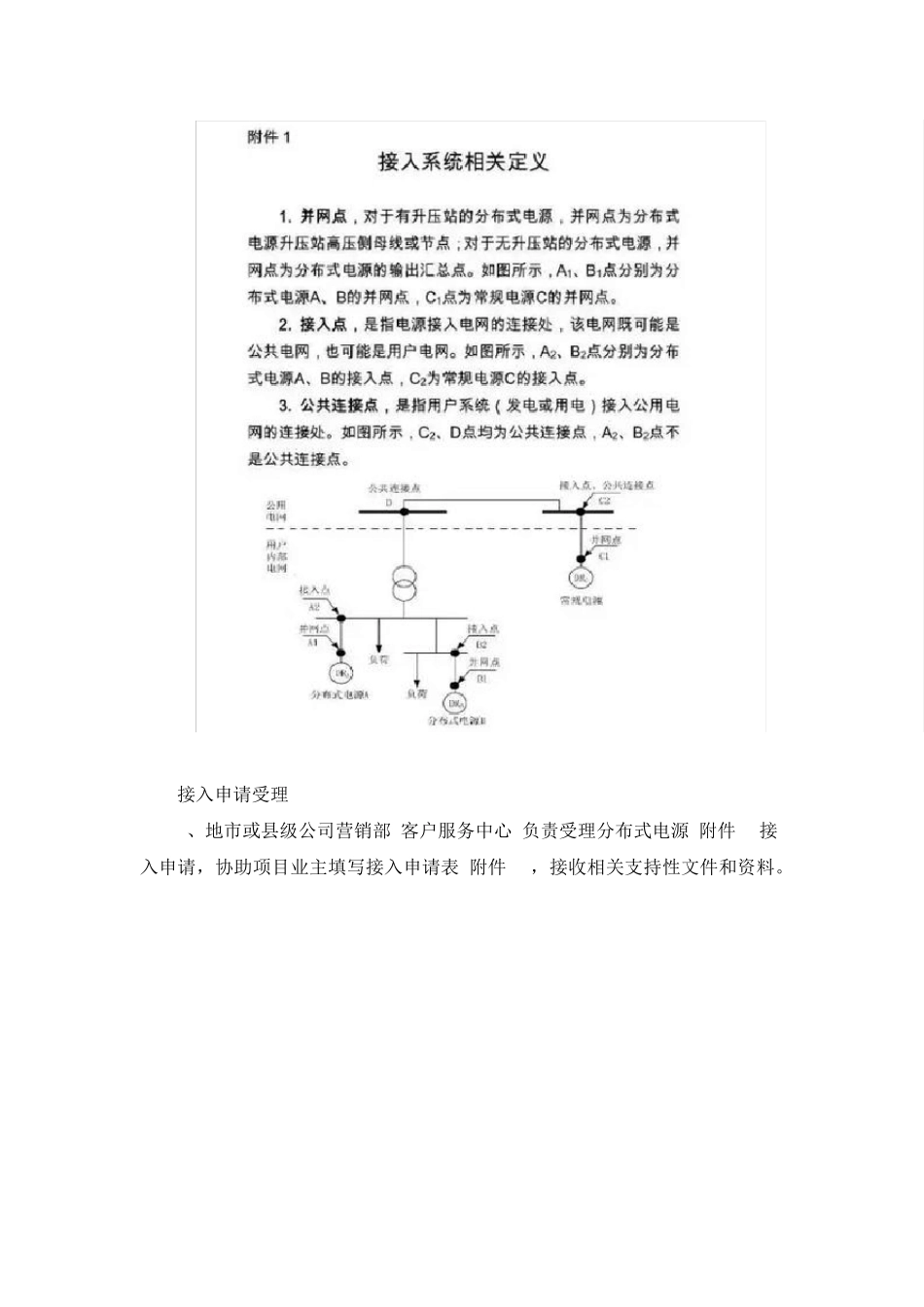

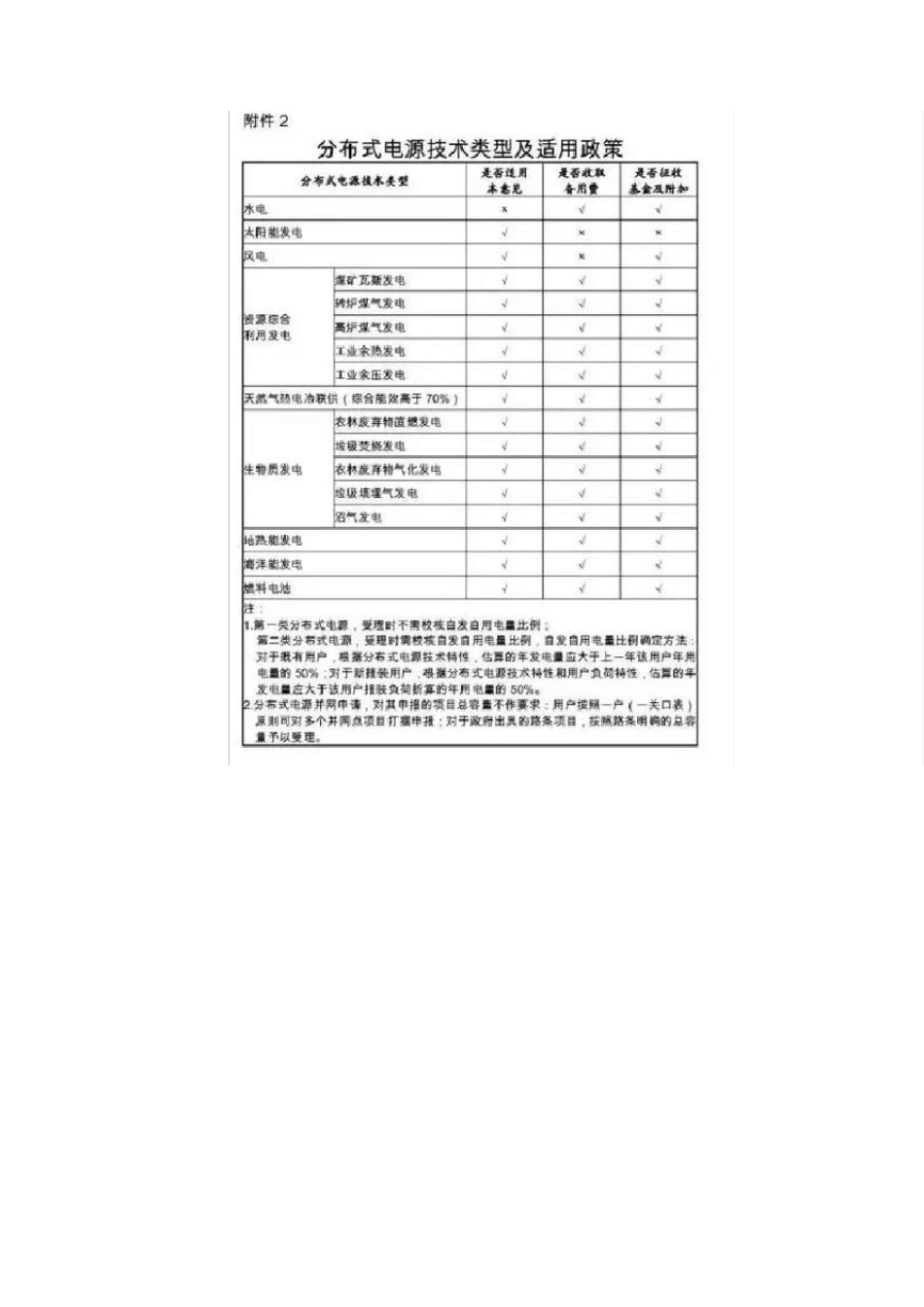

为了保证广大业主的光伏电站并网顺利,国网又出台了工作细则,确保了光伏电站并网时间和流程的顺畅!国网这么支持,想安装光伏电站的亲,还犹豫什么!抓紧时间办理起来! 原文如下: 总则 1、为深入贯彻落实公司“四个服务”要求,促进分布式电源加快发展,完善分布式电源并网管理,提高并网服务水平,制定本意见。 2、本意见在《国家电网公司关于做好分布式电源并网服务工作的意见》基础上,明确分布式电源并网全过程管理的职责分工、流程衔接和工作要求。 3、国家电网公司所属各相关单位应按照本意见开展相关工作。 适用范围 4、本意见所指分布式电源,是指在用户所在场地或附近建设安装、运行方式以用户侧自发自用为主、多余电量上网,且在配电网系统平衡调节为特征的发电设施或有电力输出的能量综合梯级利用多联供设施。包括太阳能、天然气、生物质能、风能、地热能、海洋能、资源综合利用发电(含煤矿瓦斯发电)等。 5、本意见适用于以下两种类型分布式电源(不含小水电): 第一类:10千伏及以下电压等级接入,且单个并网点总装机容量不超过 6兆瓦的分布式电源。 第二类:35千伏电压等级接入,年自发自用电量大于 50%的分布式电源;或10千伏电压等级接入且单个并网点总装机容量超过 6兆瓦,年自发自用电量大于 50%的分布式电源。 6、接入点为公共连接点(附件 1)、发电量全部上网的发电项目,小水电,除第一、二类以外的分布式电源项目,本着简便高效原则做好并网服务,执行公司常规电源相关管理规定。 接入申请受理 7、地市或县级公司营销部(客户服务中心)负责受理分布式电源(附件 2)接入申请,协助项目业主填写接入申请表(附件 3),接收相关支持性文件和资料。 8、地市公司营销部(客户服务中心)负责将接入申请资料存档,报地市公司发展部。地市公司发展部通知地市经研所(直辖市公司为经研院,下同)制订接入系统方案。工作时限为 2个工作日。 接入系统方案确定 9、地市经研所负责研究制订接入系统方案。接入系统研究内容深度按国家和公司有关要求(附件 4)执行,参考《分布式电源接入系统典型设计》。工作时限第一类项目为 30个(其中分布式光伏发电单点并网项目 10个工作日,多点并网项目 20个)工作日,第二类项目为 50个工作日。 10、地市公司营销部(客户服务中心)负责组织相关部门审定 380伏接入项目接入系统方案,出具评审意见。工作时限为 5个工作日。 11、地市公司发展部负责组织相关部门审定 35千伏、10千伏...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

国网发布新版光伏电站并网流程细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
