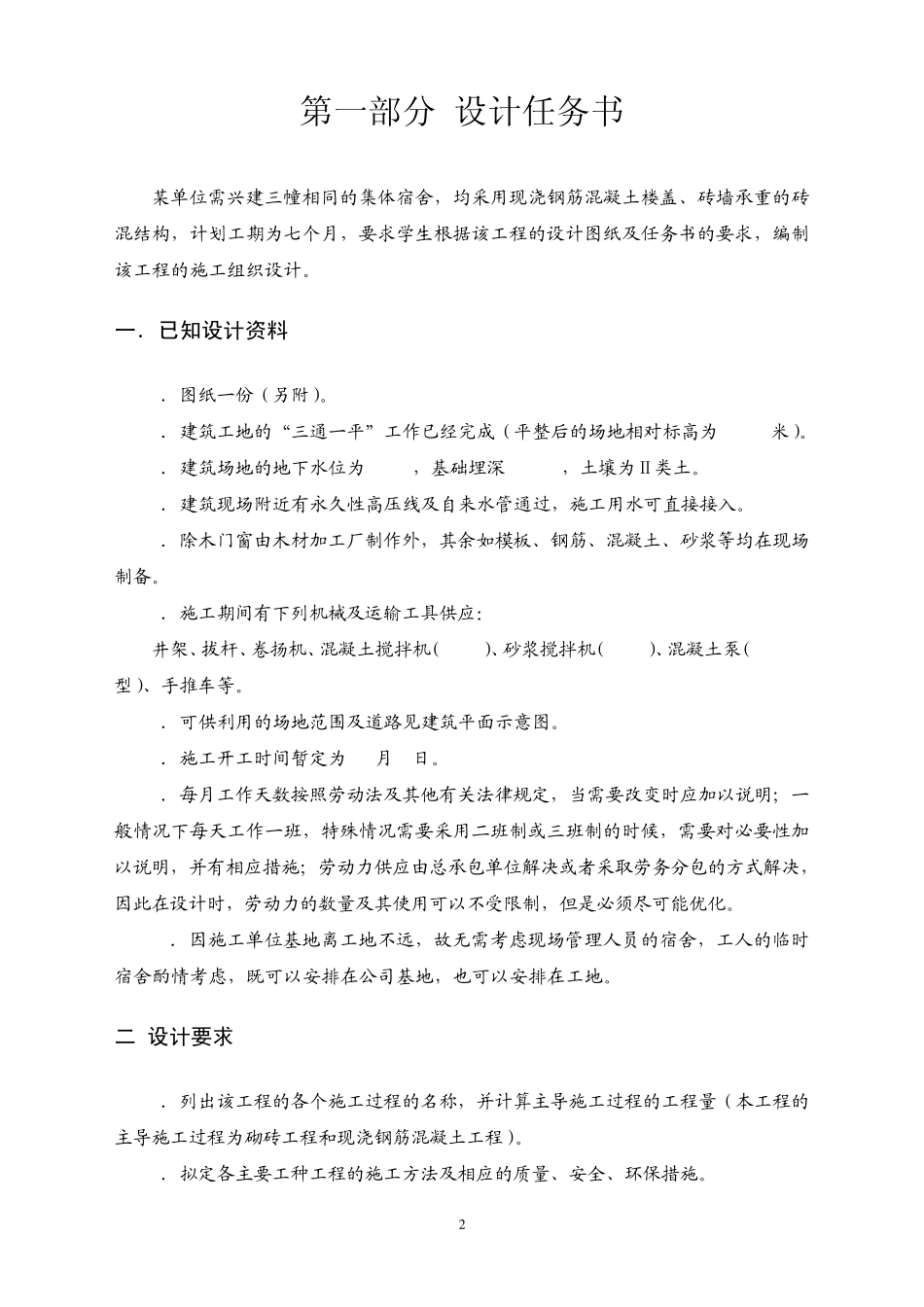

《 土木工程施工组织B 课程设计》 任务书及指导书 适用专业:土木工程 广东工业大学土木与交通工程学院工程管理系 2 0 1 1 年 1 1 月 2 第一部分 设计任务书 某单位需兴建三幢相同的集体宿舍,均采用现浇钢筋混凝土楼盖、砖墙承重的砖混结构,计划工期为七个月,要求学生根据该工程的设计图纸及任务书的要求,编制该工程的施工组织设计。 一.已知设计资料 1.图纸一份(另附)。 2.建筑工地的“三通一平”工作已经完成(平整后的场地相对标高为-0.45米)。 3.建筑场地的地下水位为-2.5m,基础埋深-1.71m,土壤为Ⅱ类土。 4.建筑现场附近有永久性高压线及自来水管通过,施工用水可直接接入。 5.除木门窗由木材加工厂制作外,其余如模板、钢筋、混凝土、砂浆等均在现场制备。 6.施工期间有下列机械及运输工具供应: 井架、拔杆、卷扬机、混凝土搅拌机(400L)、砂浆搅拌机(200L)、混凝土泵(HBT-60型)、手推车等。 7.可供利用的场地范围及道路见建筑平面示意图。 8.施工开工时间暂定为12月1日。 9.每月工作天数按照劳动法及其他有关法律规定,当需要改变时应加以说明;一般情况下每天工作一班,特殊情况需要采用二班制或三班制的时候,需要对必要性加以说明,并有相应措施;劳动力供应由总承包单位解决或者采取劳务分包的方式解决,因此在设计时,劳动力的数量及其使用可以不受限制,但是必须尽可能优化。 10.因施工单位基地离工地不远,故无需考虑现场管理人员的宿舍,工人的临时宿舍酌情考虑,既可以安排在公司基地,也可以安排在工地。 二 设计要求 1.列出该工程的各个施工过程的名称,并计算主导施工过程的工程量(本工程的主导施工过程为砌砖工程和现浇钢筋混凝土工程)。 2.拟定各主要工种工程的施工方法及相应的质量、安全、环保措施。 3 3.计算各个施工过程的劳动量,部分材料用量(水泥、砖、砂、碎石)和机械数量(混凝土搅拌机、砂浆搅拌机、井架)。 4.编制主导施工过程的流水施工方案。 5.编制整个工程的施工进度计划(以日计算)。 6.设计整个施工场地的施工平面图,其中应包括: ⑴ 外部运输入口和场内临时运输道路; ⑵ 材料堆场(砖、砂、碎石等),临时仓库(水泥、工具、其他材料),成品、半成品制备站(木工棚、钢筋加工棚、混凝土搅拌站、砂浆搅拌站、化灰池)的布臵; ⑶ 固定式起重机(卷扬机及井架)及外脚手架的布臵; ⑷ 水、电管网线路布臵; ⑸ 施...
