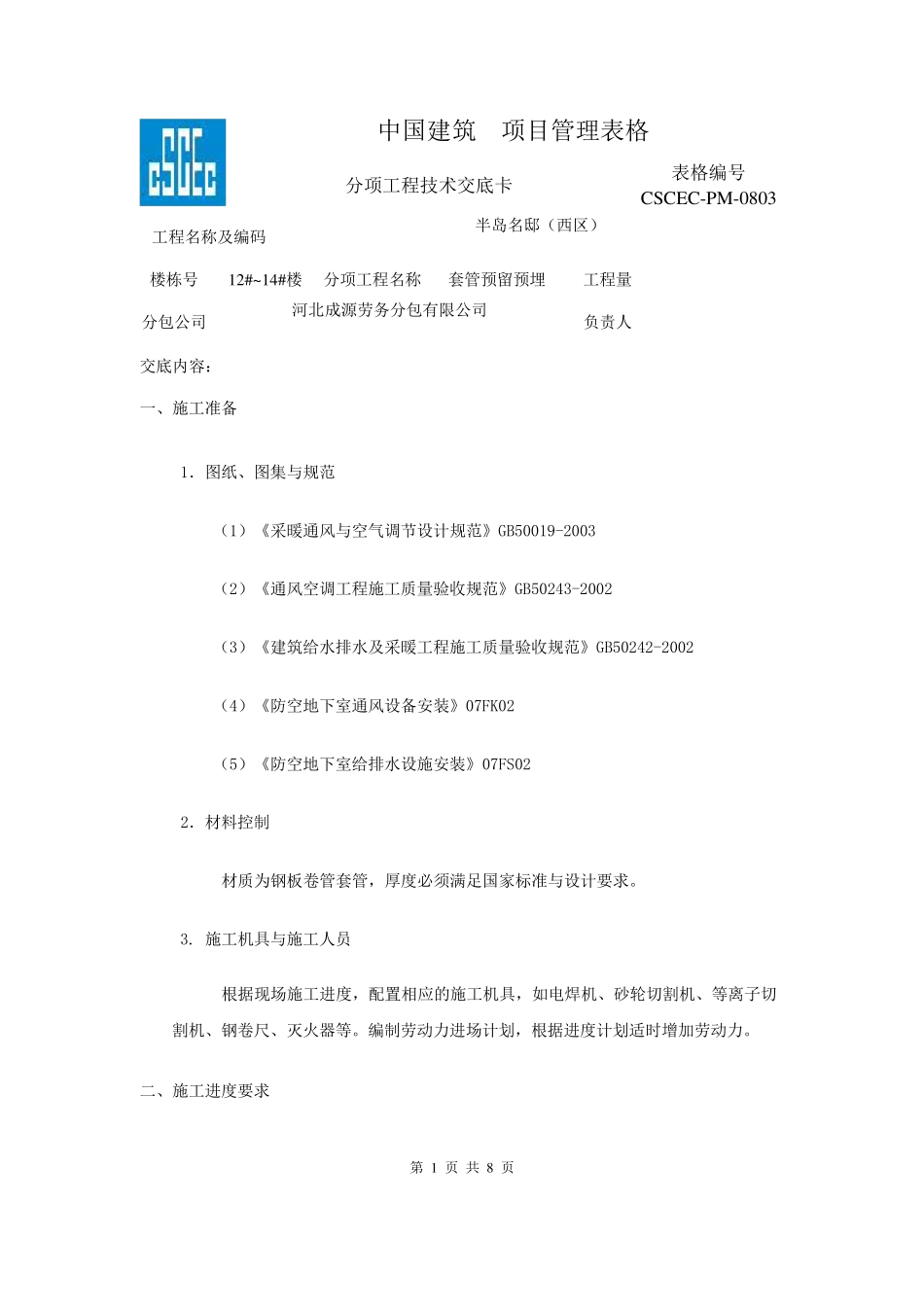

第 1 页 共 8 页 中国建筑 项目管理表格 分项工程技术交底卡 表格编号 CSCEC-PM-0803 工程名称及编码 半岛名邸(西区) 楼栋号 12#~14#楼 分项工程名称 套管预留预埋 工程量 分包公司 河北成源劳务分包有限公司 负责人 交底内容: 一、施工准备 1.图纸、图集与规范 (1)《采暖通风与空气调节设计规范》GB50019-2003 (2)《通风空调工程施工质量验收规范》GB50243-2002 (3)《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 (4)《防空地下室通风设备安装》07FK02 (5)《防空地下室给排水设施安装》07FS02 2.材料控制 材质为钢板卷管套管,厚度必须满足国家标准与设计要求
施工机具与施工人员 根据现场施工进度,配置相应的施工机具,如电焊机、砂轮切割机、等离子切割机、钢卷尺、灭火器等
编制劳动力进场计划,根据进度计划适时增加劳动力
二、施工进度要求 第 2 页 共 8 页 1

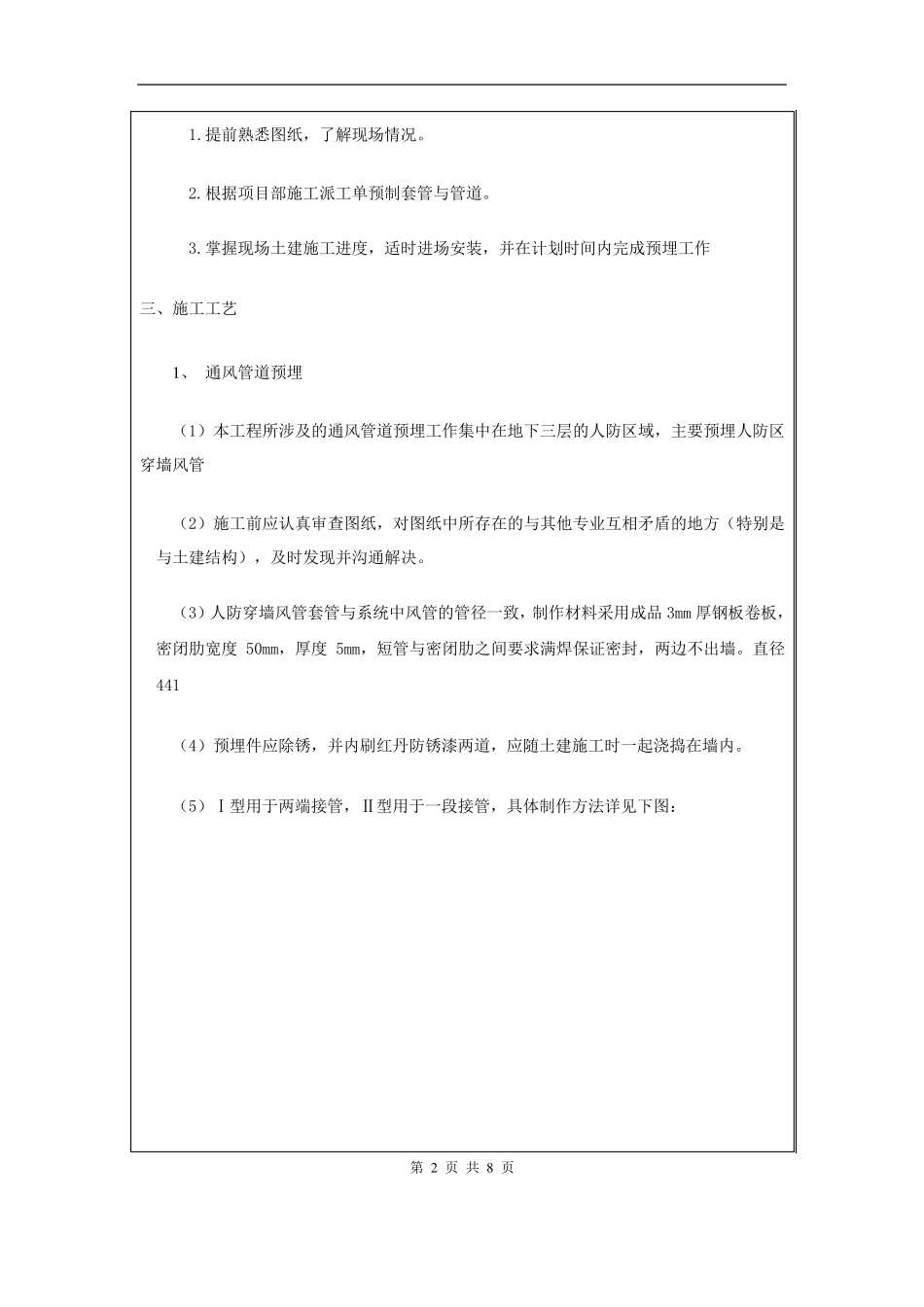

提 前 熟 悉 图 纸 , 了 解 现 场 情 况
根 据 项 目 部 施 工 派 工 单 预 制 套 管 与 管 道
掌 握 现 场 土 建 施 工 进 度 , 适 时 进 场 安 装 , 并 在 计 划 时 间 内 完 成 预 埋 工 作 三 、 施 工 工 艺 1 、 通 风 管 道 预 埋 ( 1) 本 工 程 所 涉 及 的 通 风 管 道 预 埋 工 作 集 中 在 地 下 三 层 的 人 防 区 域 , 主 要 预 埋 人 防 区穿 墙 风 管 ( 2) 施 工 前 应 认 真 审 查 图 纸 , 对 图 纸 中 所 存 在 的 与 其 他 专 业 互 相 矛 盾 的 地 方 ( 特 别 是与 土 建 结 构 ) , 及 时 发 现 并 沟 通 解 决

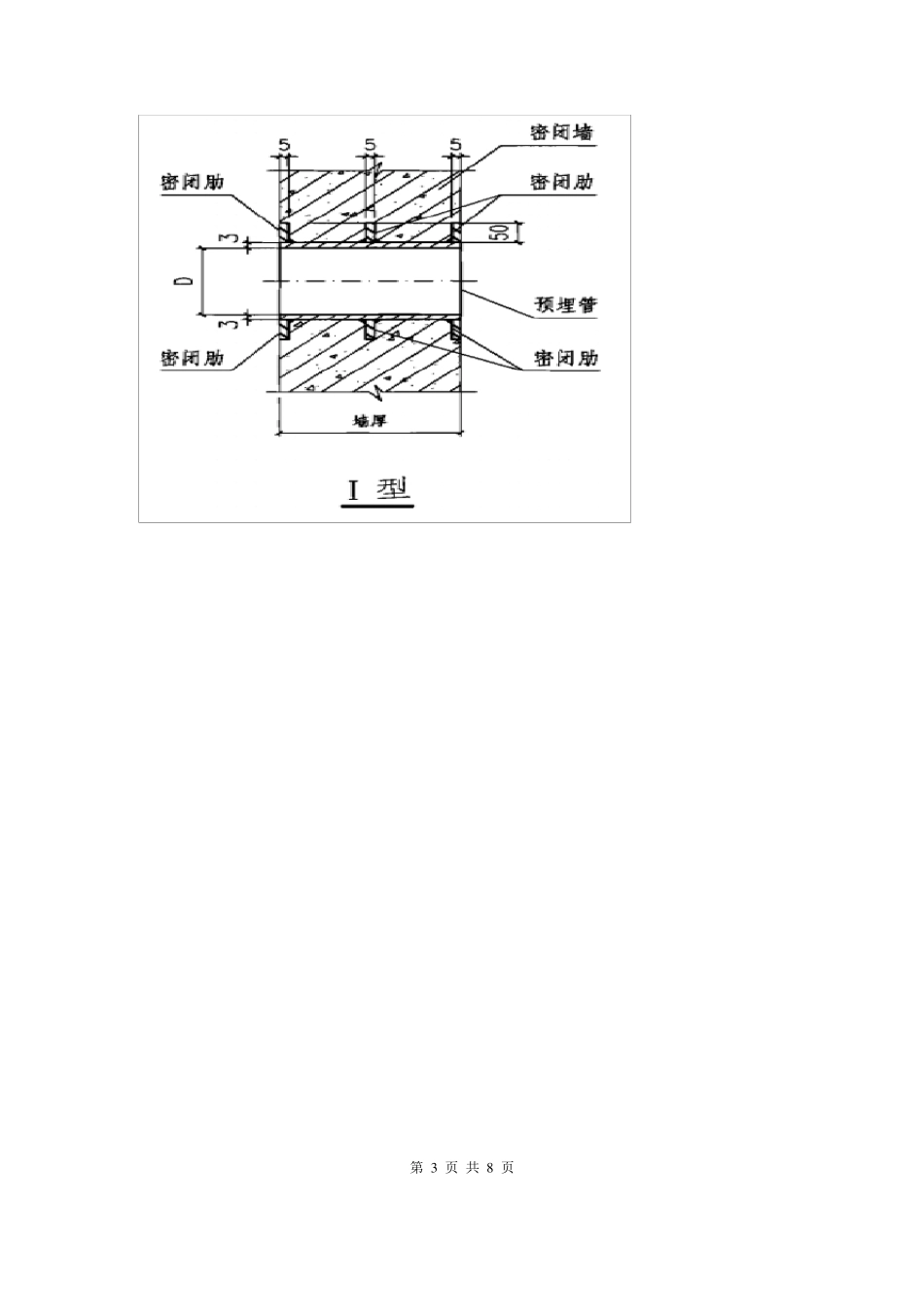

( 3) 人 防 穿 墙 风 管
