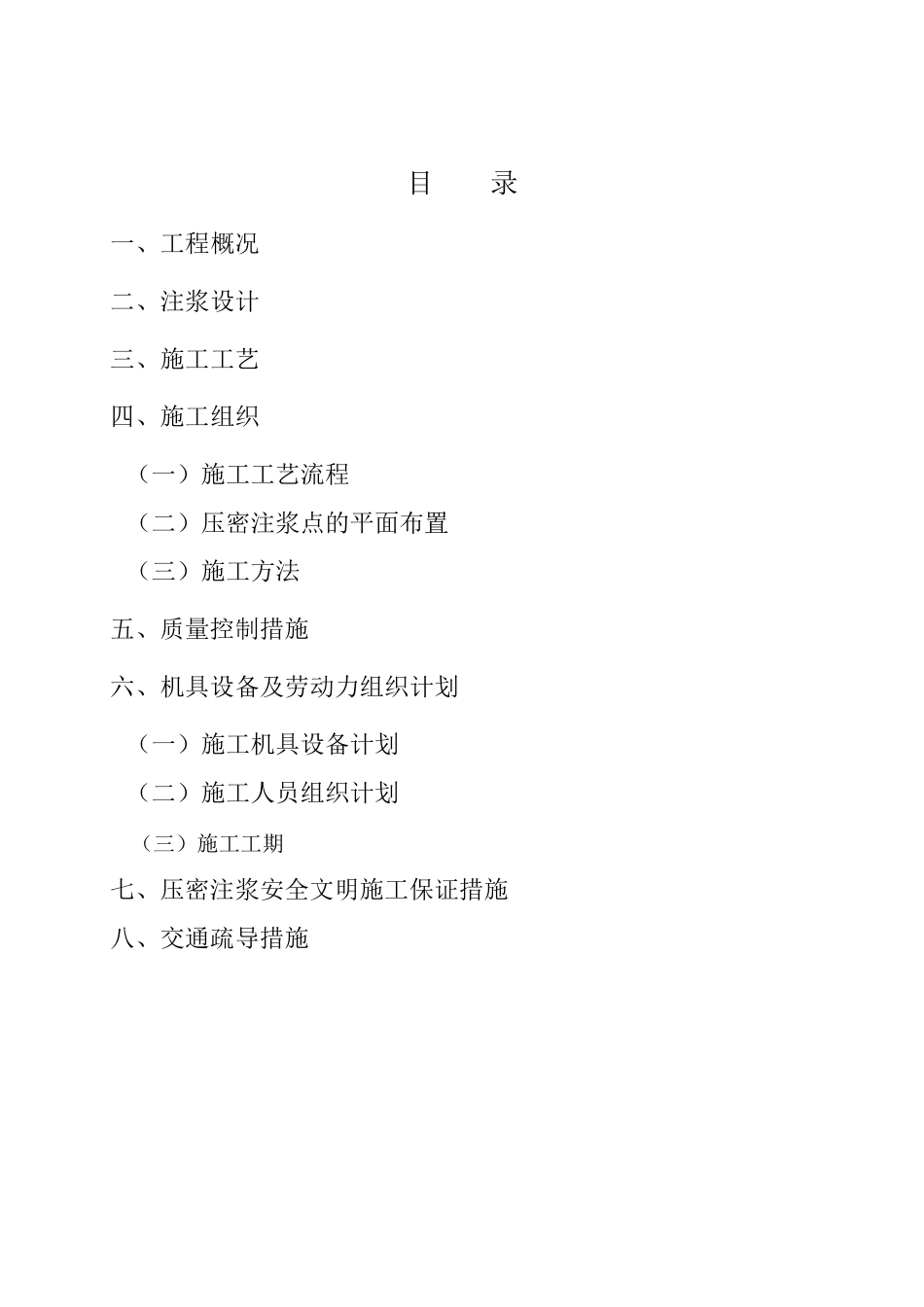

***城市*子提质改造项目 注 浆 施 工 方 案 审批人: 编制人: 审核人: 2 0 1 7 年 0 5 月 0 8 日 目 录 一、工程概况 二、注浆设计 三、施工工艺 四、施工组织 (一)施工工艺流程 (二)压密注浆点的平面布置 (三)施工方法 五、质量控制措施 六、机具设备及劳动力组织计划 (一)施工机具设备计划 (二)施工人员组织计划 (三)施工工期 七、压密注浆安全文明施工保证措施 八、交通疏导措施 一、工程概况 ***城市*子提质改造项目拟建建筑物工程场地位于***市***区车站路,城市*子一侧紧邻车站路,车站路地下建有人防工程,回填土方为卵石、砂等,城市盒子地下基坑开挖易导致车站路塌陷,破坏城市道路及影响道路交通通行,现根据地基处理规范要求,对车站路地基进行压力注浆加固处理措施
二、注浆设计 1、注浆原理:压密注浆原理是通过注浆管将浆液均匀的注入地层中,浆液以填充、渗透和挤密等方式,赶走土颗粒间或岩土裂隙中的水份和空气后占据其位置,经人工控制一定时间后,浆液将原来松散的土粒或裂隙胶结成一个整体
从而使基底得到加固,减少沉降
2、根据现场情况,地基处理压缩层范围参照规范,加固范围每边外扩500mm;注浆深度约 为 3
6m,注浆空间范围为 0
0m,注浆影响半 径 为0
8m,孔 径 =50mm;综 合 考 虑 实 取 孔 间距1
50m,以保 证 处理后地基连 成一体
考 虑 浆液的均匀渗透,根据底板 ( 长 度) 按 长 型 布 孔
具 体布 置详见 施工布 置图
3、浆液配 置:采 用 混 合 浆液,即 水泥 一水玻 璃 双 液快 凝 浆液,水泥 采 用P42
5 普 通硅 酸 水泥 ,水灰 比 为 0
55;水玻 璃 ( 速 凝 剂 ) 用 量 为 3
0%;具 体配 合 比 和压力通过现场试 验 确 定
注浆压力为 0
