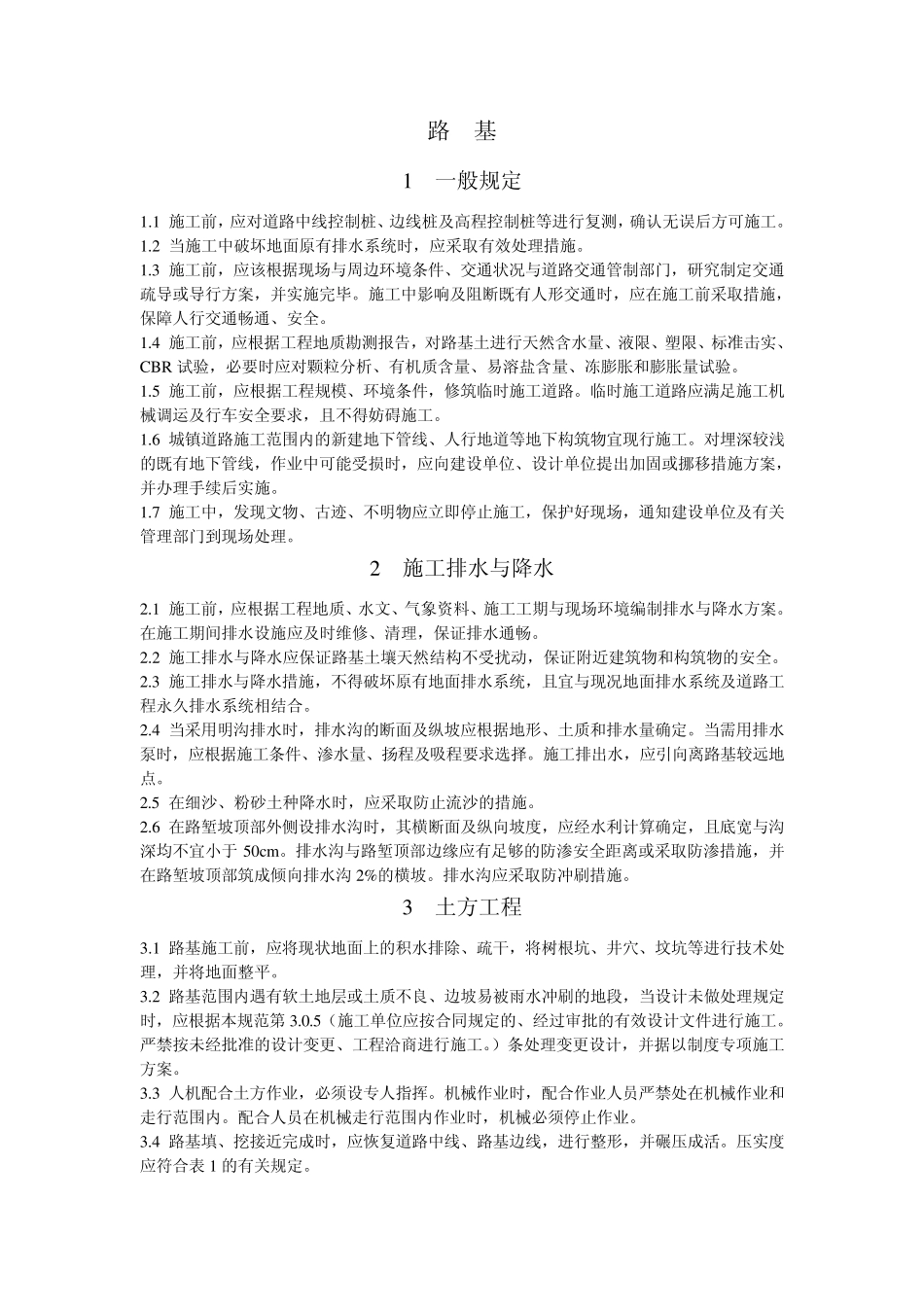

路 基 1 一般规定 1
1 施工前,应对道路中线控制桩、边线桩及高程控制桩等进行复测,确认无误后方可施工
2 当施工中破坏地面原有排水系统时,应采取有效处理措施
3 施工前,应该根据现场与周边环境条件、交通状况与道路交通管制部门,研究制定交通疏导或导行方案,并实施完毕
施工中影响及阻断既有人形交通时,应在施工前采取措施,保障人行交通畅通、安全
4 施工前,应根据工程地质勘测报告,对路基土进行天然含水量、液限、塑限、标准击实、CBR 试验,必要时应对颗粒分析、有机质含量、易溶盐含量、冻膨胀和膨胀量试验
5 施工前,应根据工程规模、环境条件,修筑临时施工道路
临时施工道路应满足施工机械调运及行车安全要求,且不得妨碍施工
6 城镇道路施工范围内的新建地下管线、人行地道等地下构筑物宜现行施工
对埋深较浅的既有地下管线,作业中可能受损时,应向建设单位、设计单位提出加固或挪移措施方案,并办理手续后实施
7 施工中,发现文物、古迹、不明物应立即停止施工,保护好现场,通知建设单位及有关管理部门到现场处理
2 施工排水与降水 2
1 施工前,应根据工程地质、水文、气象资料、施工工期与现场环境编制排水与降水方案
在施工期间排水设施应及时维修、清理,保证排水通畅
2 施工排水与降水应保证路基土壤天然结构不受扰动,保证附近建筑物和构筑物的安全
3 施工排水与降水措施,不得破坏原有地面排水系统,且宜与现况地面排水系统及道路工程永久排水系统相结合
4 当采用明沟排水时,排水沟的断面及纵坡应根据地形、土质和排水量确定
当需用排水泵时,应根据施工条件、渗水量、扬程及吸程要求选择
施工排出水,应引向离路基较远地点
5 在细沙、粉砂土种降水时,应采取防止流沙的措施
6 在路堑坡顶部外侧设排水沟时,其横断面及纵向坡度,应经水利计算确定,且底宽
