基 坑 开 挖 施 工 技 术 交 底 1、 施 工 机 械 的 选 择 根 据 本 工 程 的 实 际 情 况 , 由 于 土 方 量 较 大 , 根 据 施 工 机 械 生 产 率 进 行 计 算 ,同 时 由 于 采 用 分 步 分 层 开 挖 ,根 据 总 的 施 工 进 度 安 排 ,为 了 确 保 计 划 目 标 的 完 成 ,每 天 必 须 确 保 出 土 量 在 3500 立 方 米 左 右 , 在 配 备 以 下 施 工 机 械 的 同 时 , 视 实 际情 况 对 挖 机 的 型 号 、 数 量 进 行 及 时 调 整
pc-200 挖 掘 机 4 台 pc-120 小 挖 掘 机 2 台 自 卸 车 10 辆 , 同 时 视 运 距 及 时 调 整
同 时 为 了 确 保 土 方 外 运 工 作 的 顺 利 进 行 , 保 证 工 程 挖 土 的 进 度 、 质 量 , 土 方施 工 时 必 须 配 备 足 够 的 现 场 管 理 人 员 , 必 须 到 场 组 织 施 工
2、 土 方 开 挖 工 程 概 况 根 据 地 质 勘 查 报 告 主 楼 基 坑 开 挖 深 4m
3、 土 方 开 挖 顺 序 本 工 程 按 施 工 顺 序 为1#-4#主 楼 ==》 1#-4#主 楼 之 间 的 地 库 基 础 ==》 自 南 向西 分 层 开 挖
4、 工 程 桩 的 保 护措施 :本 工 程 7#楼 采 用 冲抓灌注桩
当土 方 开 挖 至桩 顶标 高时 ,对 工 程 桩 进 行 定位放样, 坑 中坑 挖 土 采 用 小 挖 机 轻挖 , 桩 位周边300mm 范围内采用 人 工 挖 土 , 保 证 工 程 桩 的 桩 身质 量
5、 出 土 口部位土 方 开 挖 :出 土 口附近土 方 高差不得超过1

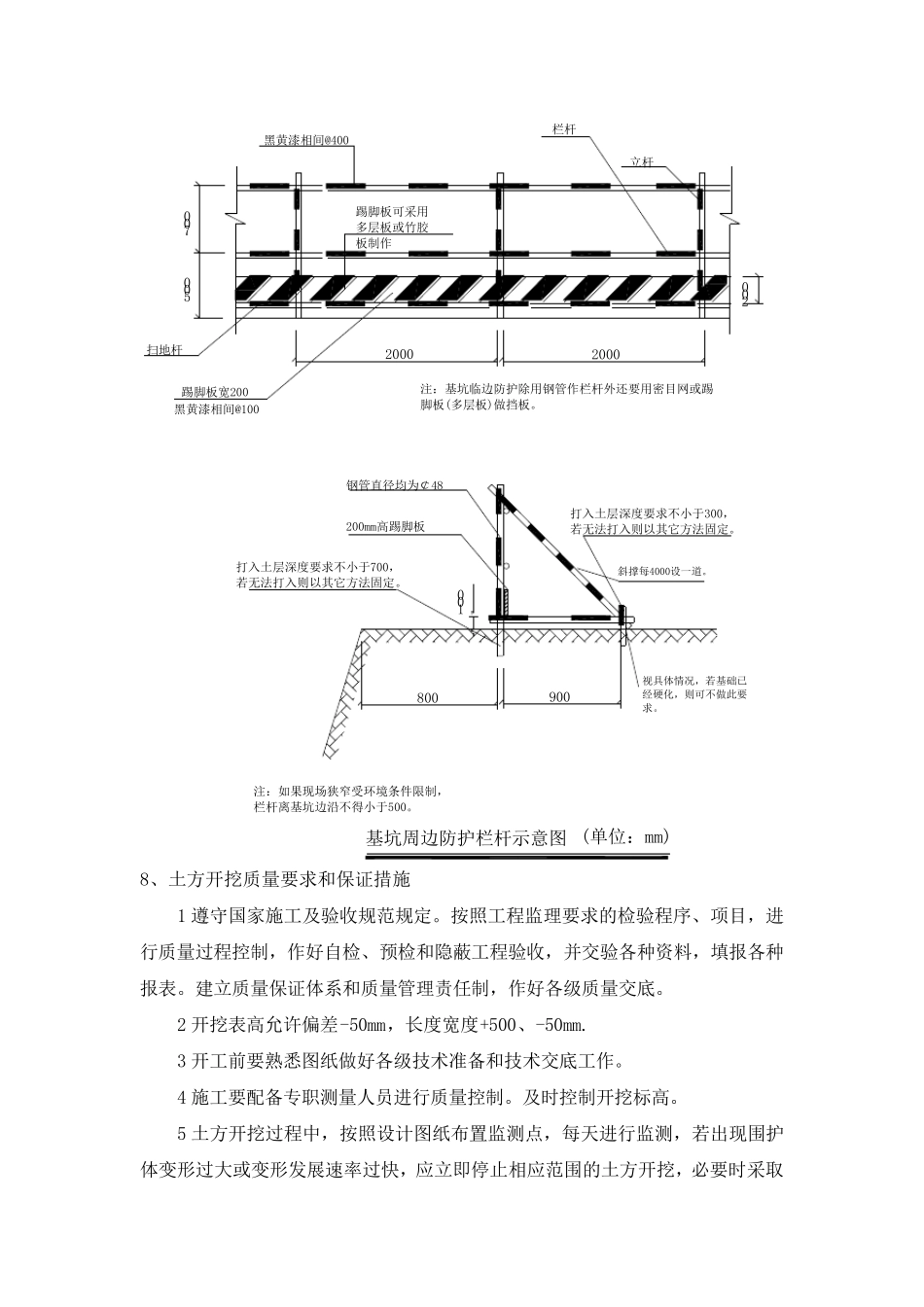

5 米 , 土 方
