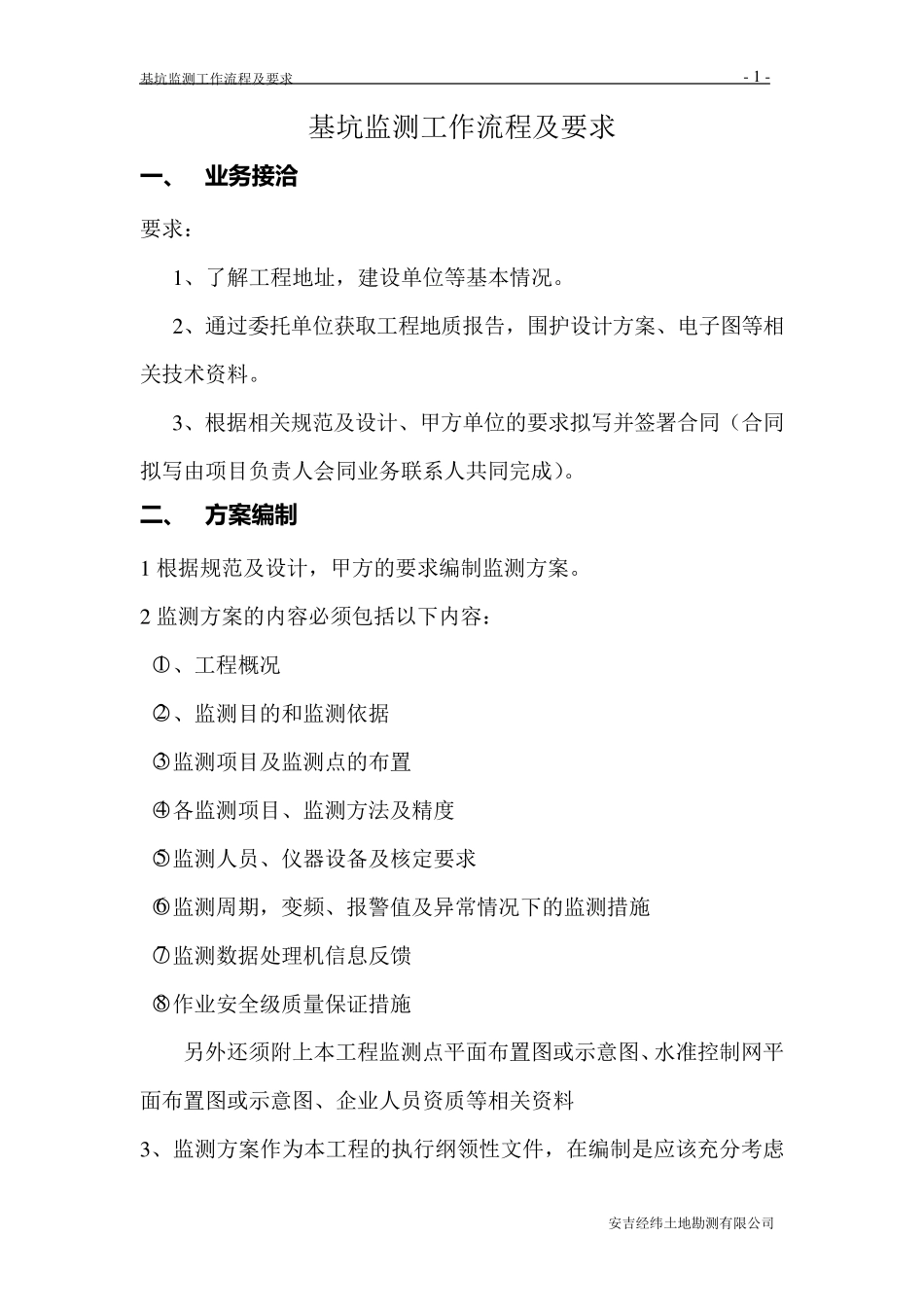

基坑监测工作流程及要求 - 1 - 安吉经纬土地勘测有限公司 基坑监测工作流程及要求 一 、 业务接洽 要求: 1 、了解工程地址,建设单位等基本情况
2 、通过委托单位获取工程地质报告,围护设计方案、电子图等相关技术资料
3 、根据相关规范及设计、甲方单位的要求拟写并签署合同(合同拟写由项目负责人会同业务联系人共同完成)
二、 方案编制 1 根据规范及设计,甲方的要求编制监测方案

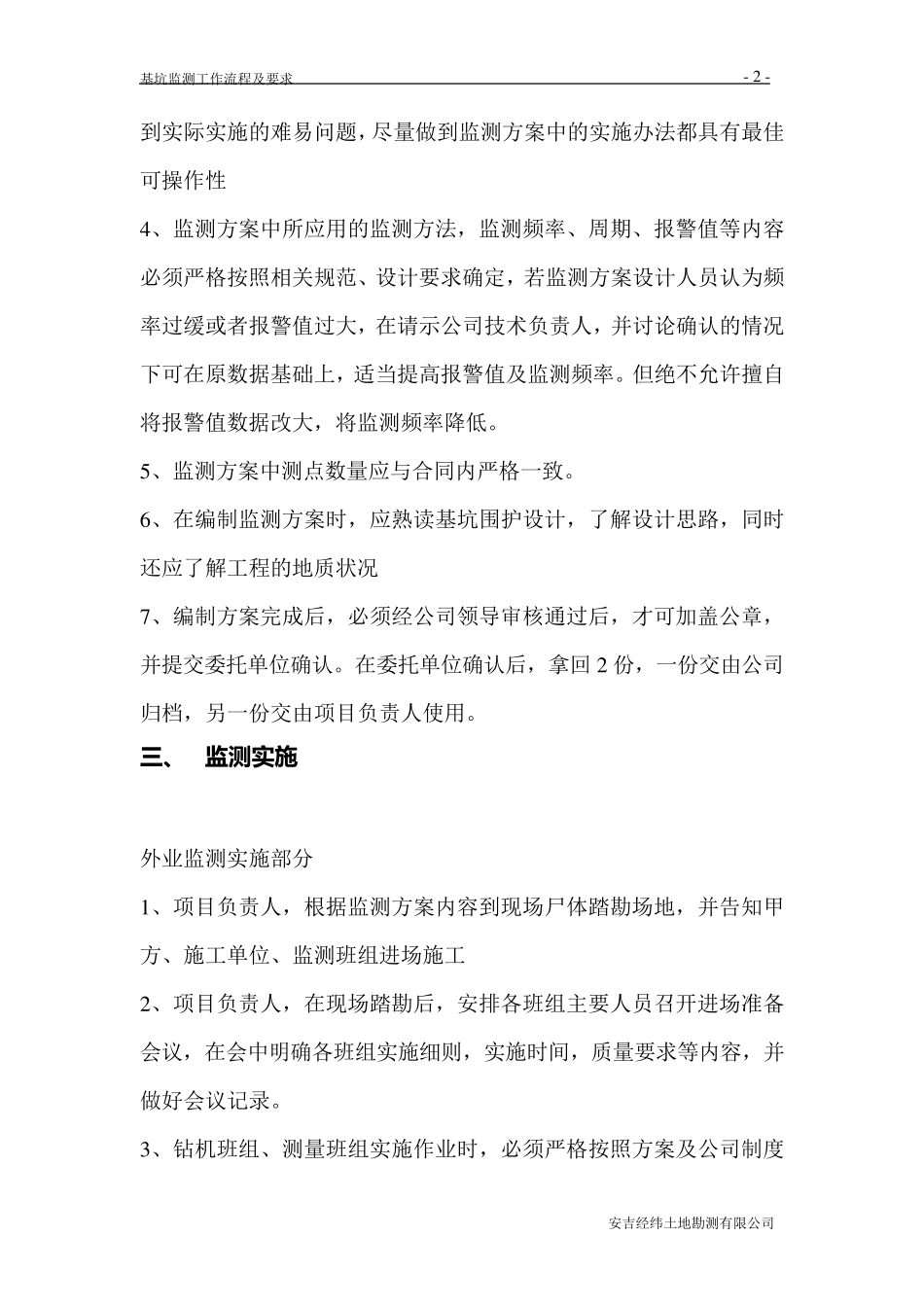

2 监测方案的内容必须包括以下内容: ○1 、工程概况 ○2 、监测目的和监测依据 ○3 监测项目及监测点的布置 ○4 各监测项目、监测方法及精度 ○5 监测人员、仪器设备及核定要求 ○6 监测周期,变频、报警值及异常情况下的监测措施 ○7 监测数据处理机信息反馈 ○8 作业安全级质量保证措施 另外还须附上本工程监测点平面布置图或示意图、水准控制网平面布置图或示意图、企业人员资质等相关资料 3 、监测方案作为本工程的执行纲领性文 件 ,在 编制是 应 该 充 分 考 虑基坑监测工作流程及要求 - 2 - 安吉经纬土地勘测有限公司 到实际实施的难易问题,尽量做到监测方案中的实施办法都具有最佳可操作性 4 、监测方案中所应用的监测方法,监测频率、周期、报警值等内容必须严格按照相关规范、设计要求确定,若监测方案设计人员认为频率过缓或者报警值过大,在请示公司技术负责人,并讨论确认的情况下可在原数据基础上,适当提高报警值及监测频率
但绝不允许擅自将报警值数据改大,将监测频率降低
5 、监测方案中测点数量应与合同内严格一致
6 、在编制监测方案时,应熟读基坑围护设计,了解设计思路,同时还应了解工程的地质状况 7 、编制方案完成后,必须经公司领导审核通过后,才可加盖公章,并提交委托单位确认

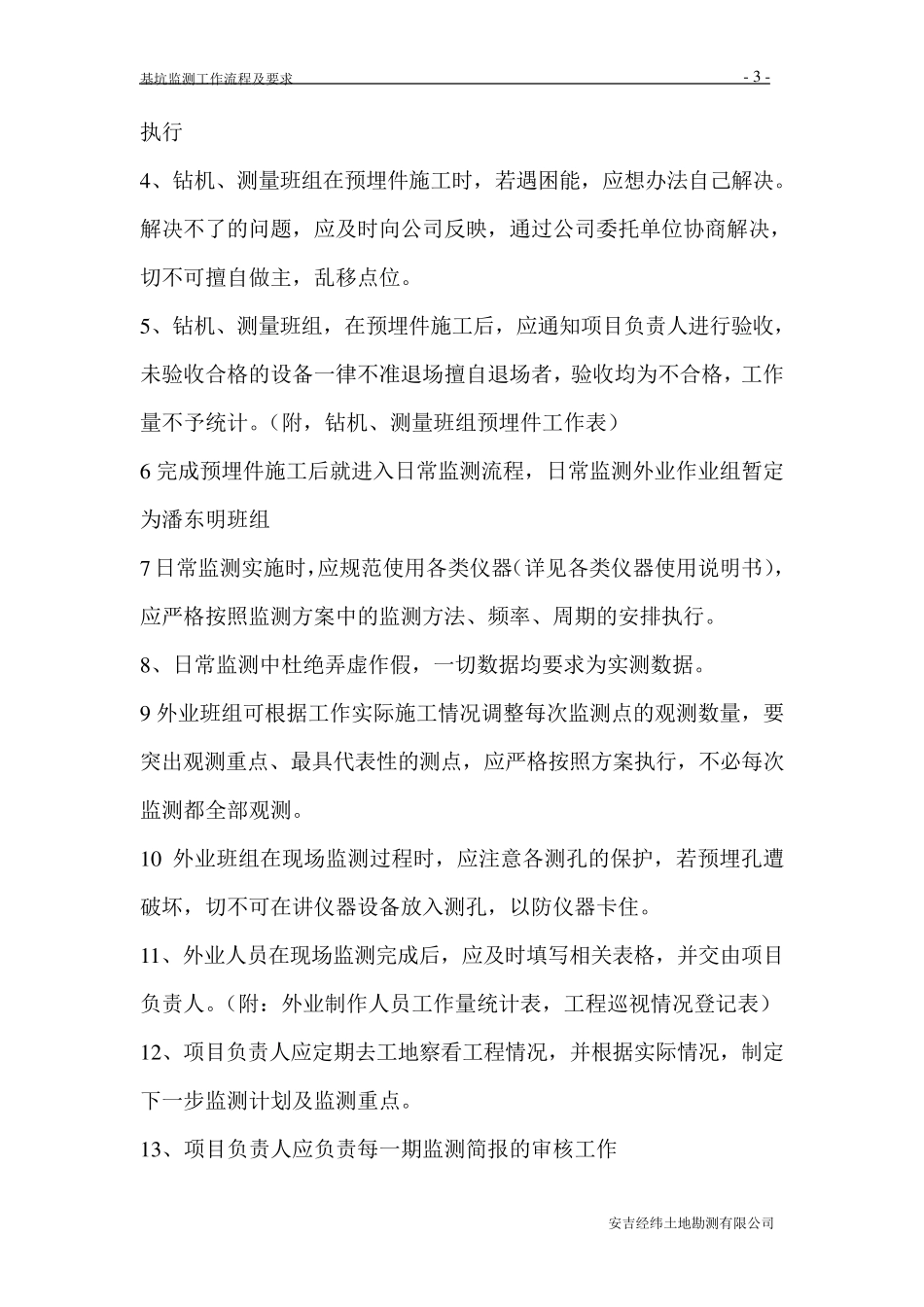

在委托单位确认后,拿回2 份,一份交由公司归 档 ,另 一份交由项 目 负责人使 用
