TESCO 沈阳北海工程外墙涂料施工方案一、工程概况本工程为一大型商场,地下三层,地上五层,总建筑面积 84367㎡,位于沈阳市大东区东北大公路和北海街交汇处的西南角
本工程外立面为金属幕墙和涂料,涂料部分施工面积为 4000㎡,位于2~13/B 和 B~G/13 立面,及屋顶机房外墙面
设计图纸具体做法见下表: 外墙涂料做法1涂高分子乳液弹性底层涂料2刮柔性耐水腻子3喷涂白色高级外墙涂料备注:外墙涂料为亚士 TPE 一体化弹性涂料二、施工安排2
1 施工流水段及施工次序划分 外墙计划分三个施工段,西立面以施工上料口为中心,分为两个作业面,南立面为一种作业面及,即 1 段(2~7/B)、2 段(7~13/B)、3 段(13/B~G)
由一段开始施工,每到工序依次施工
2 施工重点及难点分析序号重点及难点分析采用方法备注1涂层开裂、起皮脱落1、严把材料关(涂料进行复式,合格后使用,检查合格证及性能检测报告)
2、解决好基层(表面不平整、有油污、铁锈的进行解决)
3、对的的施工工艺(自上而下,刷涂方向长短应一致,涂刷均匀,不得漏涂)
4、涂料使用前必须充足搅拌均匀
5、严格掌握多个涂料允许的最低施工温度
6、内外墙涂料不得混用
2退色、变色、发霉3泛碱、咬色、砂眼、刷纹 2

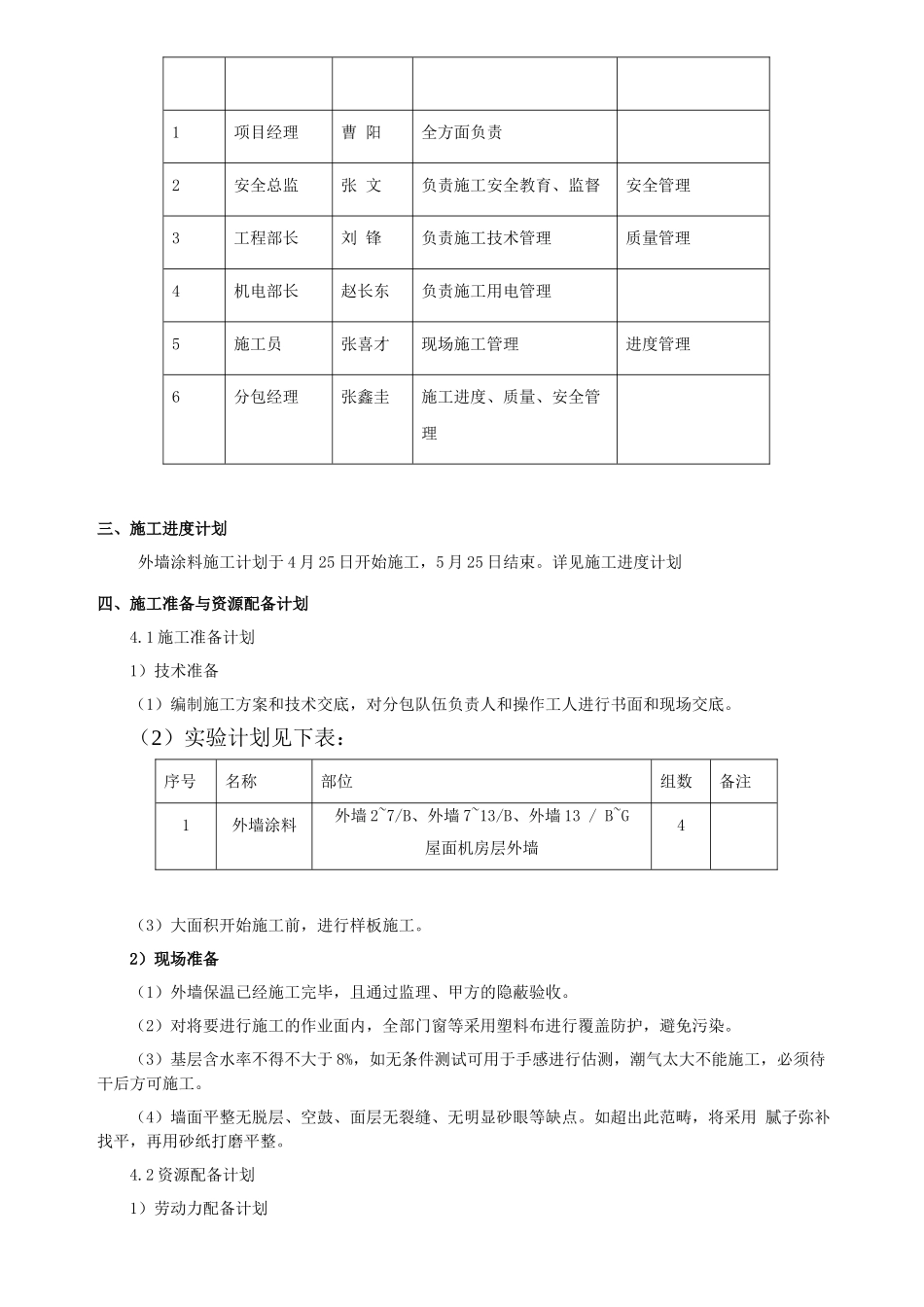

3 项目管理人员及劳务管理人员权限及职责序号岗位名称姓 名职责和权限备注1项目经理曹 阳全方面负责2安全总监张 文负责施工安全教育、监督安全管理3工程部长刘 锋负责施工技术管理质量管理4机电部长赵长东负责施工用电管理5施工员张喜才现场施工管理进度管理6分包经理张鑫圭施工进度、质量、安全管理三、施工进度计划 外墙涂料施工计划于 4 月 25 日开始施工,5 月 25 日结束
详见施工进度计划四、施工准备与资源配备计划4
1 施工准备计划1)技术准备(1)编制施工方案和技术交底,对分包队伍负责人和操作工人
