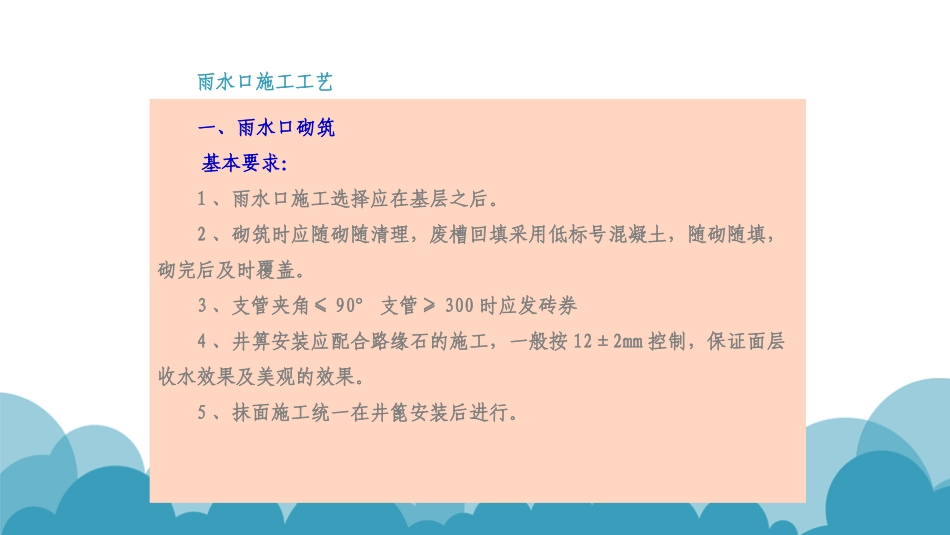

施工技术人员学习材料2015年6月雨水口施工工艺一、雨水口砌筑基本要求:1、雨水口施工选择应在基层之后
2、砌筑时应随砌随清理,废槽回填采用低标号混凝土,随砌随填,砌完后及时覆盖
3、支管夹角≤90°支管≥300时应发砖券4、井箅安装应配合路缘石的施工,一般按12±2mm控制,保证面层收水效果及美观的效果
5、抹面施工统一在井篦安装后进行

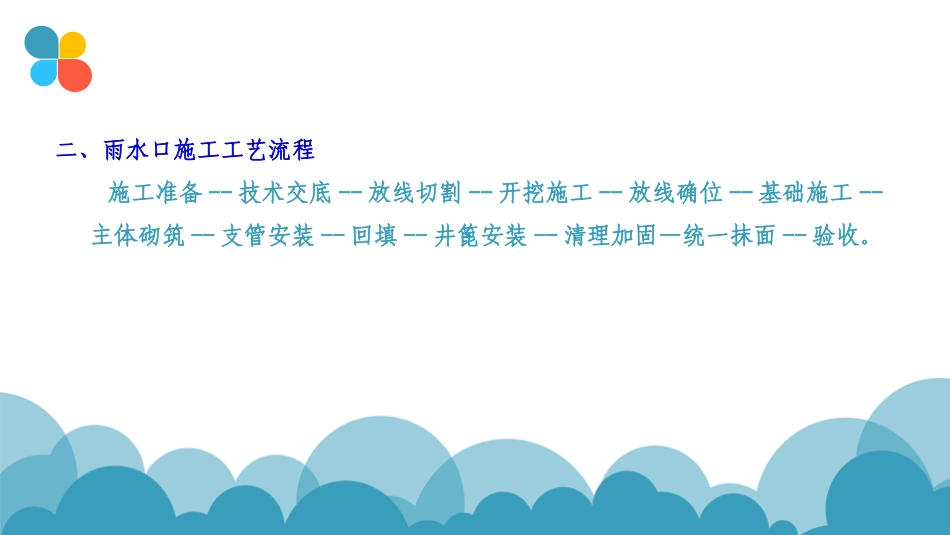

雨水口施工工艺二、雨水口施工工艺流程施工准备--技术交底--放线切割--开挖施工--放线确位--基础施工--主体砌筑--支管安装--回填--井篦安装--清理加固—统一抹面--验收
砌筑方法雷同于检查井(不在详述,只是简述)采用一顺一丁的砌筑方法,第一皮砖为丁砖,满铺满挤,最后一皮为丁砖
放线一般距侧石12CM定线、搁砖、摆缝
先丁后顺,四角采用七寸砖砌筑,支管需预留的可采用模具施工,使洞口规范
如图:雨水口施工工艺雨水口施工雨水口施工工艺雨水口施工工艺雨水口施工工艺雨水口施工工艺雨水口施工工艺雨水口井框安装1、有平沿石的做法:依据平沿石和侧石,双控井框内沿定出标高,以已做好的平沿石的外沿拉线,控制雨水口的井框高程
2、无平沿石的做法:从侧石向中心量(3-5)米处(AB)按照最后一次油面的厚度,量取外露加油面厚度拉双线,按照此高程下标准要求的雨水口高程进行控制
一般为-10,-15mm
3、质量控制标准:a、标准:0~-10mm标准图为-10~-30mm
b、施工质量控制标准可参照12±2mm定线控制
雨水口施工工艺BA3~5m雨水口施工工艺1、收水井内壁抹面必须平整,不得起壳裂缝
井壁必须互相垂直
砂浆必须饱满,勾缝应均匀宽度一致,不得带有灰刺灰丁,间断漏缝现象,严禁灰浆污染砖墙面
2、井框、井篦必须完整无损,安装应平稳
3、井内严禁有垃圾等杂物,井周及支管回填必须满足路基要求
4、支管必须直顺,不得有错口
管头应与井壁齐平
序号项目允许
