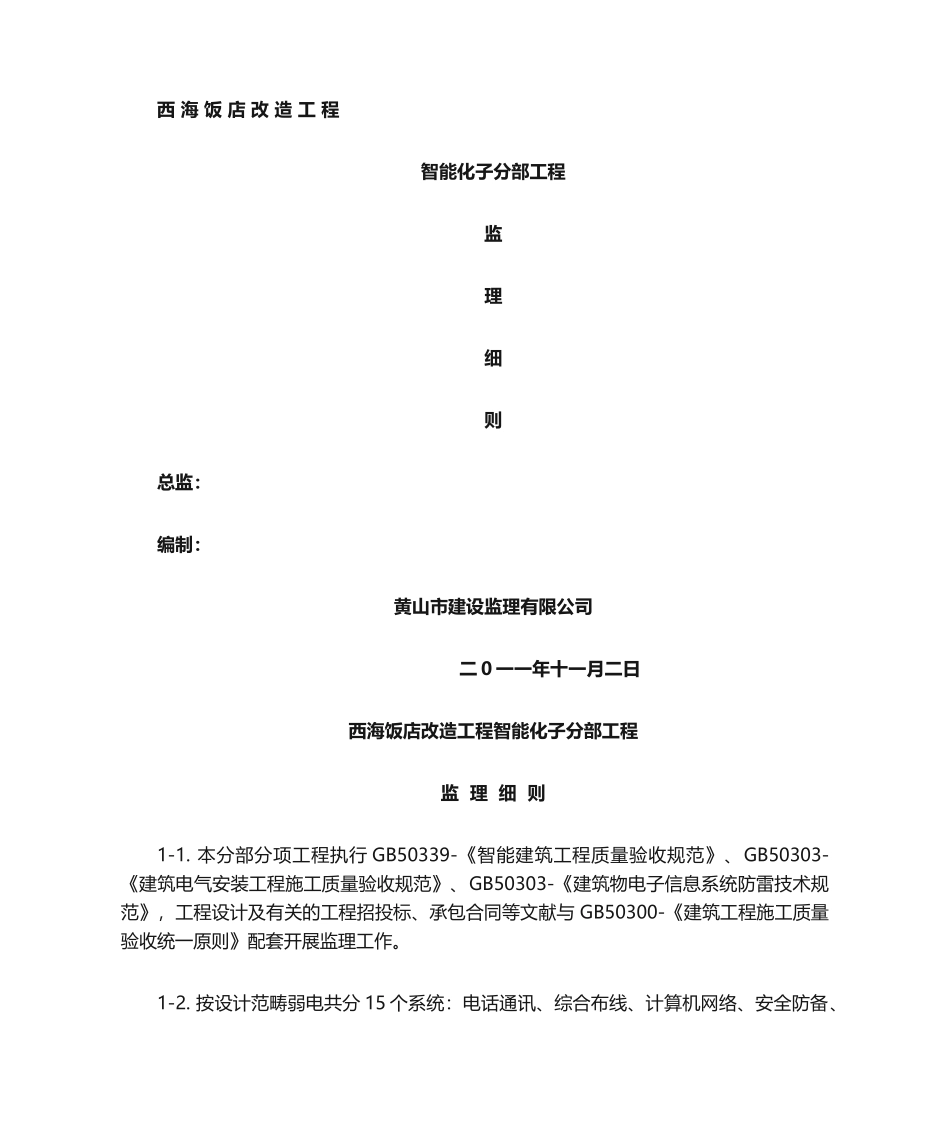

西 海 饭 店 改 造 工 程智能化子分部工程监理细则总监:编制:黄山市建设监理有限公司 二 0 一一年十一月二日西海饭店改造工程智能化子分部工程监 理 细 则1-1. 本分部分项工程执行 GB50339-《智能建筑工程质量验收规范》、GB50303-《建筑电气安装工程施工质量验收规范》、GB50303-《建筑物电子信息系统防雷技术规范》,工程设计及有关的工程招投标、承包合同等文献与 GB50300-《建筑工程施工质量验收统一原则》配套开展监理工作。1-2. 按设计范畴弱电共分 15 个系统:电话通讯、综合布线、计算机网络、安全防备、卫星有线电视、公共广播和背景音乐、多媒体会议、门禁考勤、信息公布及查询、无线网络、机房与 UPS 电源、楼宇自控管理、楼宇集成管理、酒店客房控制、综合管网等。1-3. 本工程各系统作为一种分项,每分项工程涉及线槽、线管安装,穿线布线,设备安装,分项检测调试四个检查批及机房、电源和接地累计 64 个检查批。1-4. 进入本分部安装工程的施工单位必须重视各单位工序交接质量检查,技术责任明确,线槽在走道吊顶内布置应由工种负责人协商解决。钢梁开孔、开洞必须按构造设计结18/28 之规定。征得业主和钢构工程师认同,确保构造安全。1-5. 施工现场临时用电,必须恪守《施工现场临时用电安全技术规范》因焊接和其它因素动火必训恪守动火规定 ,配备足够数量的灭火器材,设专人监护,直至确认安全方可离开。(1)1-6. 高空作业必须系安全带,登梯作业要注意工具梯之安全。工地严禁吸烟。必须恪守景区的其它安全规定。1-7. 施工单位应具对应资质,工程负责人、安全管理人员应含有对应专业资质。安装电工、焊工应含有上岗证,施工应编制施工组织设计。2-8. 智能建筑工程各智能化系统所使用的材料、硬件设备、软件产品和工程中应用的多个系统接口等产品质量检查涉及列入《中华人民共和国实施强制性产品认证的产品目录》或实施生产许可证和上网许可证管理的产品、未列入或未实施生产许可证和上网许可证管理的产品应按规定程序通过产品检测后方可使用。2-9. 产品功效、性能等项目的检测按对应的现行国家产品原则进行;有特殊规定的产品,可按合同规定或设计规定进行。2-10. 不含有现场检测条件的产品,规定工厂检测并出具报告。3-11. 工程实施应进行工序交接,做好建筑、构造、装饰、给排水、采暖、电气通风空调和电梯等分部工程接口确认3-12. 智能建筑工程必须按已审批的施工图设计文献实施,工程变...
