标签“汽轮”的相关文档,共246条
  • 汽轮机油系统着火事故预案(3篇)

    汽轮机油系统着火事故预案(3篇)

    下载后可任意编辑汽轮机油系统着火事故预案一、汽轮机油系统着火的危害:汽轮机油系统着火,通常是瞬间爆发且火势凶狠,如不及时切断油源,...

    2025-01-30发布121 浏览7 页12 次下载19.5 KB
  • DLT5210.3—2018汽轮发电机组三级划分表

    DLT5210.3—2018汽轮发电机组三级划分表

    施工质量验收范围划分 工程编号 验收单位 单 分 分 施 设 制 总 监 建 检 工 程 名 称 性质 承 质量验收表编号 位 部...

    2025-01-28发布183 浏览61 页8 次下载2.04 MB
  • AC1QJ05汽轮发电机组水泥垫块浇筑作业指导书

    AC1QJ05汽轮发电机组水泥垫块浇筑作业指导书

    本期规模 2× 600MW 类 别 汽机 机组编号 #1机组 印度Lanco Infratech Limted 公司 2×600MW ANPARA THERMAL POWER PROJEC...

    2025-01-27发布141 浏览7 页14 次下载388.56 KB
  • 6MW背压机组汽轮发电机运行规程

    6MW背压机组汽轮发电机运行规程

    1 6MW 背压机组汽轮发电机运行规程 2 第一章 汽轮机设备概述 第二章 汽轮机组的启动 第三章 汽轮机的停止 第四章 汽轮机运行监...

    2025-01-26发布58 浏览36 页28 次下载1.3 MB
  • 300MW汽轮机组大修项目工期计划表

    300MW汽轮机组大修项目工期计划表

    2 号机组大修项目计划表 2013 年 01 月 13 日 第 1 页 共 1 6 页 2 号机组大修项目计划表 序号 项目名称 工日 检修起...

    2025-01-26发布200 浏览16 页22 次下载607.73 KB
  • 300MW汽轮发电机组规程

    300MW汽轮发电机组规程

    300MW 机组汽轮机运行规程 SD 216—87 中华人民共和国水利电力部 关于颁发《300MW 机组汽轮机运行规程》 (SD216—87)的通知 (87)水...

    2025-01-26发布118 浏览39 页3 次下载1.84 MB
  • 300MW汽轮发电机组全厂热力系统计算

    300MW汽轮发电机组全厂热力系统计算

    一、设计任务书: (一)、课程设计的任务 热力发电厂课程设计的主要任务是按照给定的设计条件,完成 300MW 凝汽式汽轮发电机组原则性...

    2025-01-26发布180 浏览10 页28 次下载332.19 KB
  • 300MW汽轮发电机氢、油、水控制系统说明书

    300MW汽轮发电机氢、油、水控制系统说明书

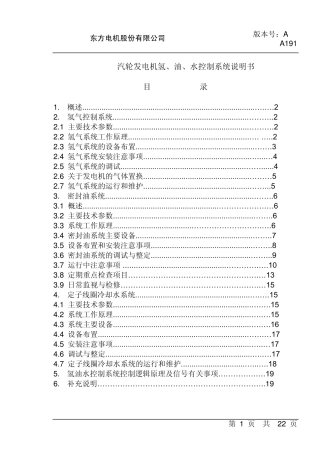

    版本号:A A191 第 1 页 共 22 页 东方电机股份有限公司 300MW汽轮发电机氢、油、水控制系统说明书 目 录 1. 概述..............

    2025-01-26发布68 浏览21 页22 次下载1.04 MB
  • 25MW汽轮发电机组整套启动调试方案(草案)

    25MW汽轮发电机组整套启动调试方案(草案)

    25MW 汽轮发电机组整机启动调试方案 2008/12/9 1 目 录 前言 1 1 范围 1 2 编制依据 1 3 总则 1 4 分部试运 2 5 汽轮...

    2025-01-26发布120 浏览28 页27 次下载1.21 MB
  • 2024年超临界高温、高压汽轮发电机组项目投资分析及可行性报告

    2024年超临界高温、高压汽轮发电机组项目投资分析及可行性报告

    下载后可任意编辑超临界高温、高压汽轮发电机组项目投资分析及可行性报告下载后可任意编辑目录序言.........................................

    2025-01-16发布57 浏览70 页12 次下载51.93 KB
  • 2024年超临界高温、高压汽轮发电机组项目可行性研究报告

    2024年超临界高温、高压汽轮发电机组项目可行性研究报告

    下载后可任意编辑超临界高温、高压汽轮发电机组项目可行性讨论报告下载后可任意编辑目录序言...............................................

    2025-01-16发布64 浏览69 页22 次下载51.72 KB
  • 汽轮机油系统安装安全措施

    汽轮机油系统安装安全措施

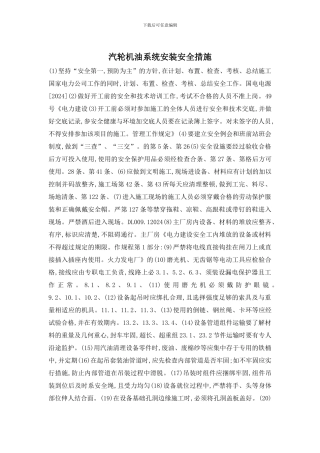

    下载后可任意编辑汽轮机油系统安装安全措施(1)坚持“安全第一,预防为主”的方针,在计划、布置、检查、考核、总结施工国家电力公司工作的同...

    2025-01-12发布165 浏览2 页5 次下载14.5 KB
  • 汽轮发电机油系统循环冲洗方案

    汽轮发电机油系统循环冲洗方案

    油循环方案工程名称:福建天辰耀隆新材料有限公司 20 万吨/年已内酰胺工程作业项目名称:汽机润滑油系统安装及油循环编制单位:江苏扬安...

    2025-01-07发布169 浏览7 页12 次下载56.54 KB
  • 1xC15MW汽轮发电机组工程承包合同--技术部分

    1xC15MW汽轮发电机组工程承包合同--技术部分

    下载后可任意编辑中电**(山东)生物质能热电有限公司1xC15MW 汽轮发电机组工程合同技 术 部 分**生物质能热电有限公司2024 年 8 月...

    2024-12-29发布132 浏览55 页14 次下载358 KB
  • 铝业自备热电站汽轮发电机组安装方案

    铝业自备热电站汽轮发电机组安装方案

    下载后可任意编辑铝业自备热电站汽轮发电机组安装方案12024 年 4 月 19 日下载后可任意编辑山西华兴铝业自备热电站2×25MW 汽轮发电...

    2024-12-28发布78 浏览41 页2 次下载692 KB
  • 国华准电汽轮机组通流改造项目方案优选研究

    国华准电汽轮机组通流改造项目方案优选研究

    下载后可任意编辑国华准电汽轮机组通流改造项目方案优选讨论1下载后可任意编辑专业硕士学位论文国华准电汽轮机组通流改造项目方案优选讨论R...

    2024-12-25发布72 浏览104 页22 次下载8.65 MB
  • 发电汽轮机组油系统工艺知识介绍

    发电汽轮机组油系统工艺知识介绍

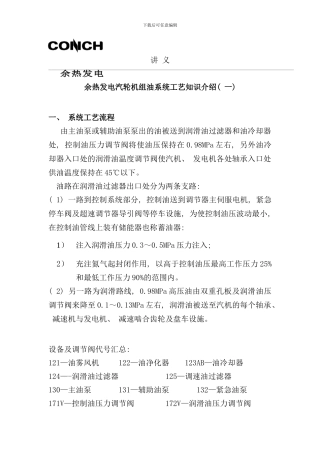

    下载后可任意编辑 讲 义 余热发电 余热发电汽轮机组油系统工艺知识介绍( 一) 一、 系统工艺流程 由主油泵或辅助油泵泵出的油被送到...

    2024-12-25发布80 浏览7 页17 次下载34 KB
  • 大型火电厂锅炉汽轮机组协调控制系统的分析

    大型火电厂锅炉汽轮机组协调控制系统的分析

    大型火电厂锅炉-汽轮机组协调控制系统的分析 上海发电设备成套设计研究所 杨景祺 目前我国火电站领域的技术具有快速的发展,单元机组的...

    2024-12-24发布189 浏览10 页11 次下载433.88 KB
  • 大型汽轮发电机常见故障分析

    大型汽轮发电机常见故障分析

    1 大型汽轮发电机常见故障分析 傅自清 目录 第一节 故障的分类·············(1) 第二节 机械故障特点及原因·· ·...

    2024-12-24发布69 浏览40 页21 次下载2.55 MB
  • 汽轮机组振动原因分析汇总

    汽轮机组振动原因分析汇总

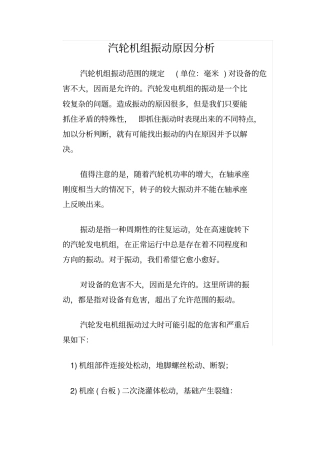

    汽轮机组振动原因分析汽轮机组振动范围的规定( 单位:毫米 ) 对设备的危害不大,因而是允许的。汽轮发电机组的振动是一个比较复杂的问题...

    2024-12-20发布77 浏览8 页2 次下载57.75 KB
