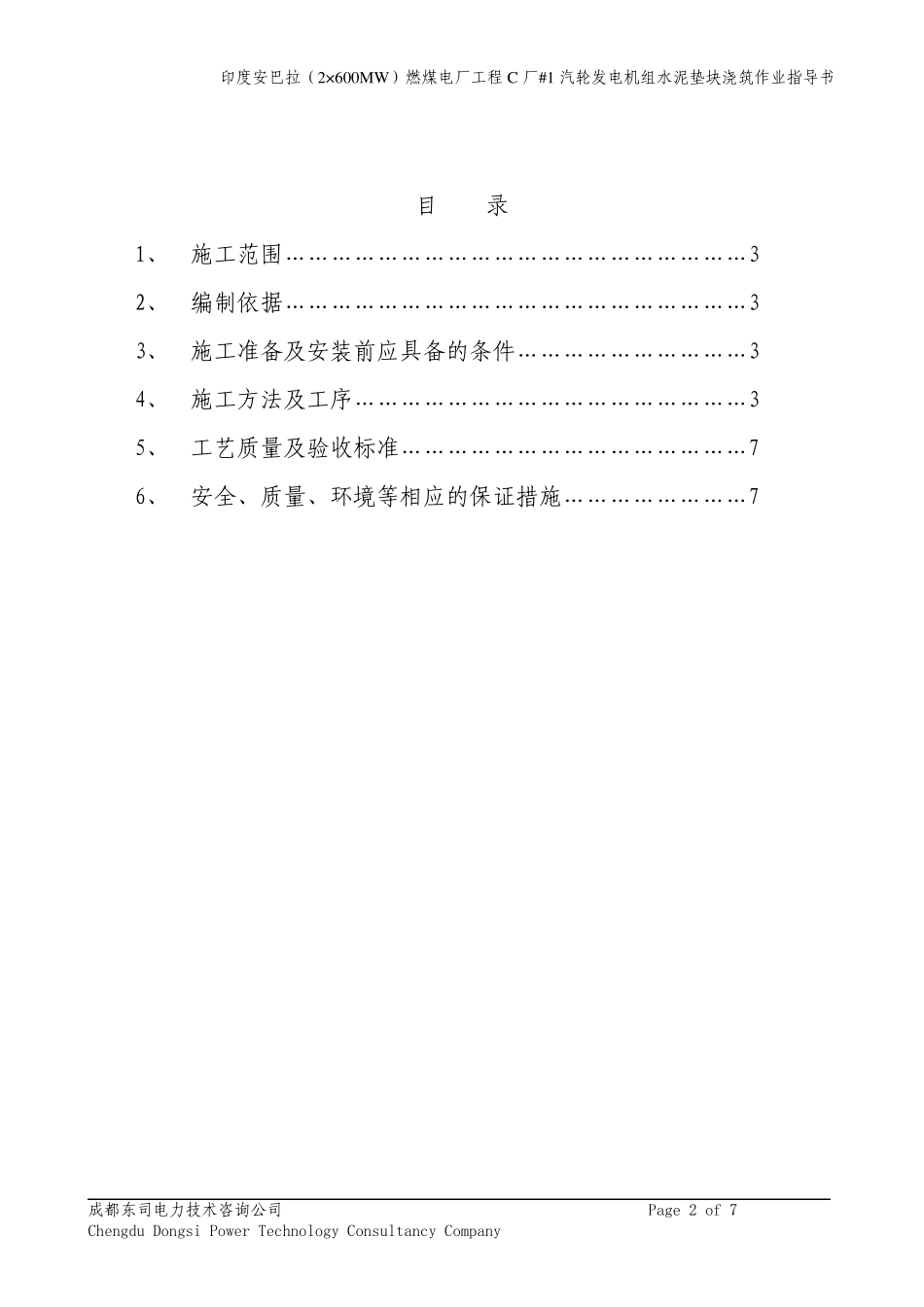

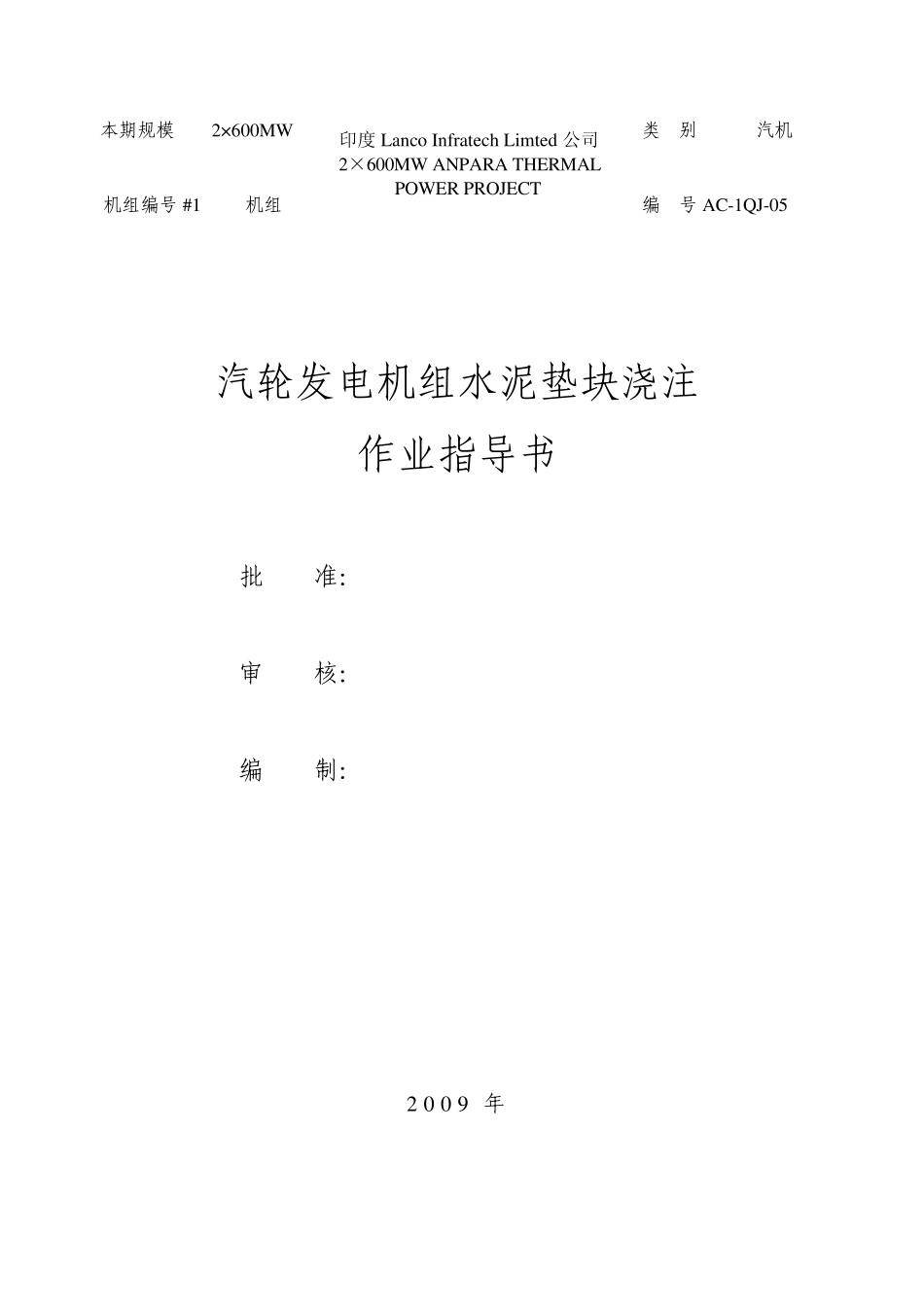

本期规模 2× 600MW 类 别 汽机 机组编号 #1机组 印度Lanco Infratech Limted 公司 2×600MW ANPARA THERMAL POWER PROJECT 编 号 AC-1QJ-05 汽轮发电机组水泥垫块浇注 作业指导书 批 准: 审 核: 编 制: 2 0 0 9 年 印度安巴拉(2×600MW)燃煤电厂工程C 厂#1 汽轮发电机组水泥垫块浇筑作业指导书 成都东司电力技术咨询公司 Page 2 of 7 Chengdu Dongsi Power Technology Consultancy Company 目 录 1、 施工范围……………………………………………………3 2、 编制依据……………………………………………………3 3、 施工准备及安装前应具备的条件…………………………3 4、 施工方法及工序……………………………………………3 5、 工艺质量及验收标准………………………………………7 6、 安全、质量、环境等相应的保证措施……………………7 印度安巴拉(2×600MW)燃煤电厂工程C 厂#1 汽轮发电机组水泥垫块浇筑作业指导书 成都东司电力技术咨询公司 Page 3 of 7 Chengdu Dongsi Power Technology Consultancy Company 1、施工范围 印度安巴拉2×600MW 工程#1 汽轮机设备由东方汽轮机厂制造生产。印度安巴拉电厂位于印度Karnatake 邦 Udipi 地区 Yellur 村。 本施工范围包括 A、B 低压缸基架、前、中、后轴承箱基架及发电机基架支撑水泥垫块的制作。 2、编制依据 汽轮机厂,发电机厂的有关图纸 3、施工准备及安装前应具备的条件 3.1 材料准备 上海麦斯特建材有限公司生产的水泥MF-870G 纯净水 500 升 泡沫板 30m2 封箱带 20 卷 20L 水桶 6 个 白铁皮水盆 2 个 电动搅拌机 1 台 裁纸刀 3 把 温度计 2 个 帆布 80 米 3.2 施工计量器具的准备 摇线机 1 台 高精度游标卡尺 1 件 高精度水准仪 1 台 合像水平仪 1 件 框式水平仪 1 件 钢卷尺 2 把 大平尺 1 件 钢板尺 2 把 3.3 施工前应完成的工作: 3.3.1 汽轮机基础已经联合验收完毕。 3.3.2 基架已经开箱验收、清扫完毕。 4、施工方法及工序 4.1 工艺流程 印度安巴拉(2×600MW)燃煤电厂工程C 厂#1 汽轮发电机组水泥垫块浇筑作业指导书 4.1.1 设备基础验收检查 → 凿毛混凝土基础表面 → 清理已被凿毛的混凝土表面 → 测量和校正基架水平 → 制成灰浆料和制成灌浆模具 → 养护混凝土基础 → 从混凝土基础表面...
