焦炉煤气技术说明书 第一部分 化学品及企业标识 化学品中文名称 焦炉煤气 化学品俗名或商品名 粗煤气、荒煤气、净煤气 化学品英文名...
第一章 岗位基础知识 第一节 调火工岗位基本知识 一、概述 煤在隔绝空气条件下加热至高温可以炼成焦炭,这一过程即炼焦过程也称为煤的...
焦 炉 煤 气 安 全 技 术 说 明 书 CSDS01-02 本次修订日期:2009 年 5 月 最初编制日期:2005 年 11 月 2 焦炉煤气...
1 焦炉煤气PSA 制氢 2 目 录 前 言 ............................................................................................
高品质富钛料中试线工程 高品质富钛料中试线工程焦炉煤气加压机 技 术 协 议 甲方:攀枝花攀钢集团设计研究院有限公司 攀钢集团攀枝...
50000 Nm 3/h 焦炉煤气制 LNG 工程方案 1 工程概况 1 .1 原料气供给量及组成 焦炉煤气供给量为50000Nm3/h,压力为0.02MPa,温度...
1 1 哈密屹利焦化工程 1# 焦 炉 热 态 工 程 施 工 方 案 1 2 一 、 编制依据 1、 设计院提供的焦炉烘炉方案; 2、 ...
温度(℃)干煤气体积(m3)饱和煤气中的水汽分压(Pa)煤气分压(Pa)0℃时体积为1m3的干煤气经水汽饱和后所具有的体积(m3)1m3饱和煤气...
焦炉热工制度规定: 1 、全炉延长结焦时间,应遵守以下规定: 原 结 焦 时 间 每昼夜允许最大变动量 2 4 小时以上 4 小时 2...
上海蕲黄(山西办) 王经理 1 8 3 3 5 5 3 5 6 0 5 焦化厂节能减排项目 -----热管式余热锅炉应用的可行性 项 目 方 案 ...
0 俊安公司泰国焦化厂 焦炉烘炉方案 山西焦化设计研究院 二〇一二年三月 俊安公司泰国焦化厂 焦炉烘炉方案 1 目 录 前 言 .......
0 1 0 2 0 1 0 9 1 2 0 0 5 1 # 焦炉烘炉操作规程 1 1 # 焦炉烘炉操作规程 1 烘炉组织机构与人员配置 1.1 烘炉前成...
焦炉炉型介绍 一、JN 型焦炉 JN 型焦炉种类繁多,有两分式、下喷式、侧入式及捣固式等不同类型,具有代表性的有 JN60 型焦炉、JN55 ...

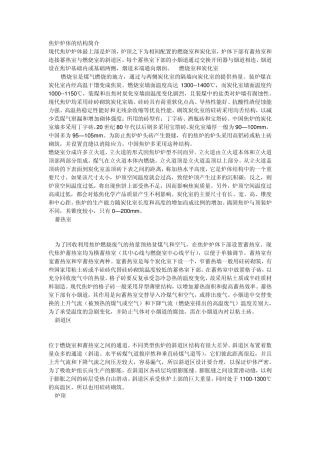

焦炉炉体的结构简介 现代焦炉炉体最上部是炉顶,炉顶之下为相间配置的燃烧室和炭化室,炉体下部有蓄热室和连接蓄热室与燃烧室的斜道区,每...
*钢焦化厂1#、2#焦炉揭顶翻修施工方案(草稿) - - 1 - - 焦化厂1#2#焦炉热维修方案 (草稿) *钢焦化厂1#、2#焦炉揭顶翻修施工方...
焦炉技术管理规程 1 总则 1.1 为保证焦炉及设备正常运行,维护好炉体,生产合格的焦碳和有效地回收化学产品,减少污染,特制定本规程。...
炼焦工艺 现 代 焦 炭 生 产 过 程 分 为 洗 煤 、配煤 、炼焦 和产 品处理等工序。 1.洗 煤 原煤 在炼焦 之前,先进...
日期项目510 15 20 25 31510 15 20 25 30510 15 20 25 31510 15 20 2530510 15 20 25 31510 15 20 25 31510 15 2...
马鞍山钢铁股份有限公司煤焦化 5#焦炉大修工程 合 同 号:15ZGME-GZN0470-JH002 施工组织设计名称:焦炉大棚工程拆除施工方案 类别编...
一 编制说明 1、编制依据 1.1 通用部分 1.1.1 中华人民共和国建设部颁发的《建设工程质量管理条列》; 1.1.2 国家建筑安装工程现行...
