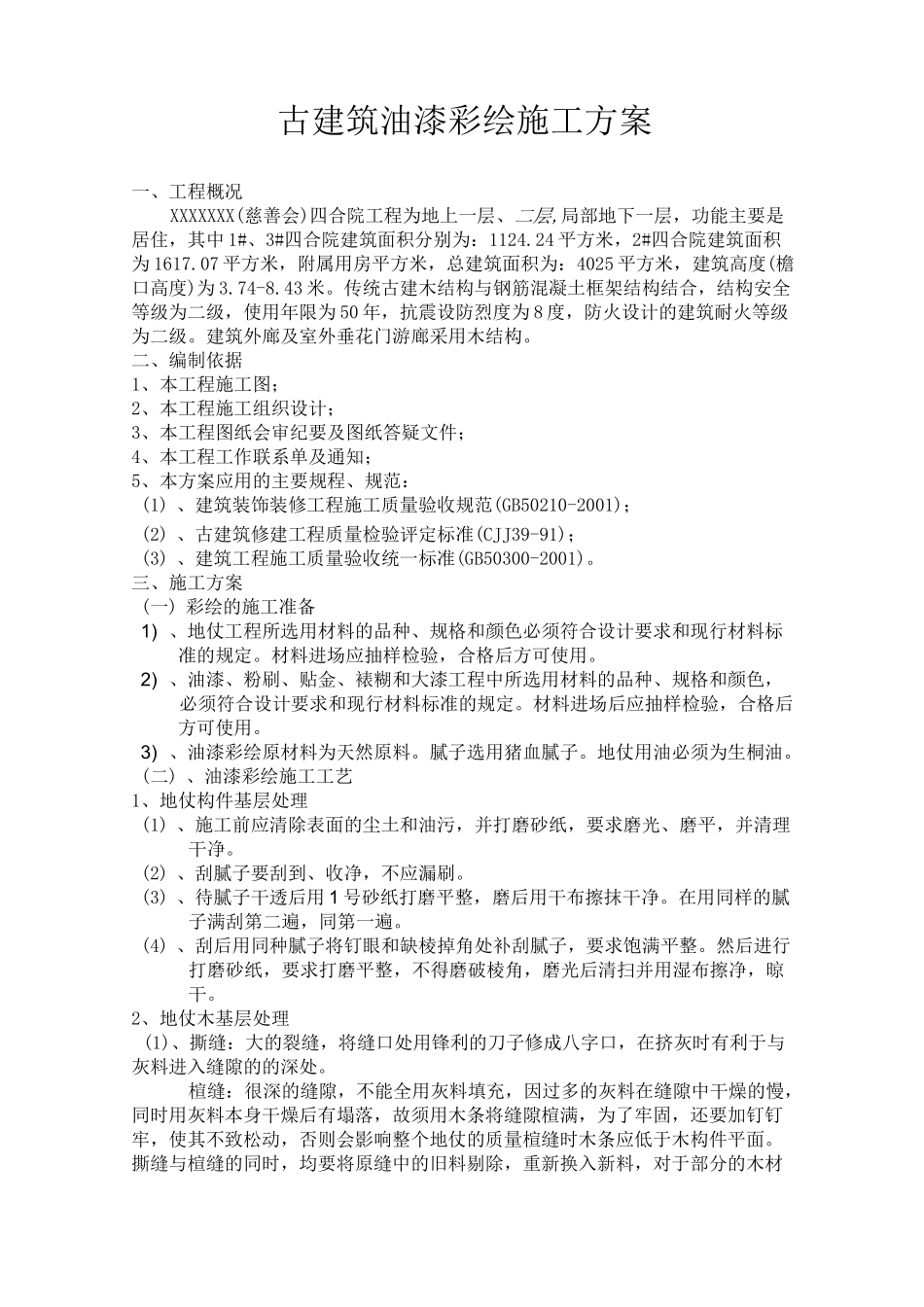

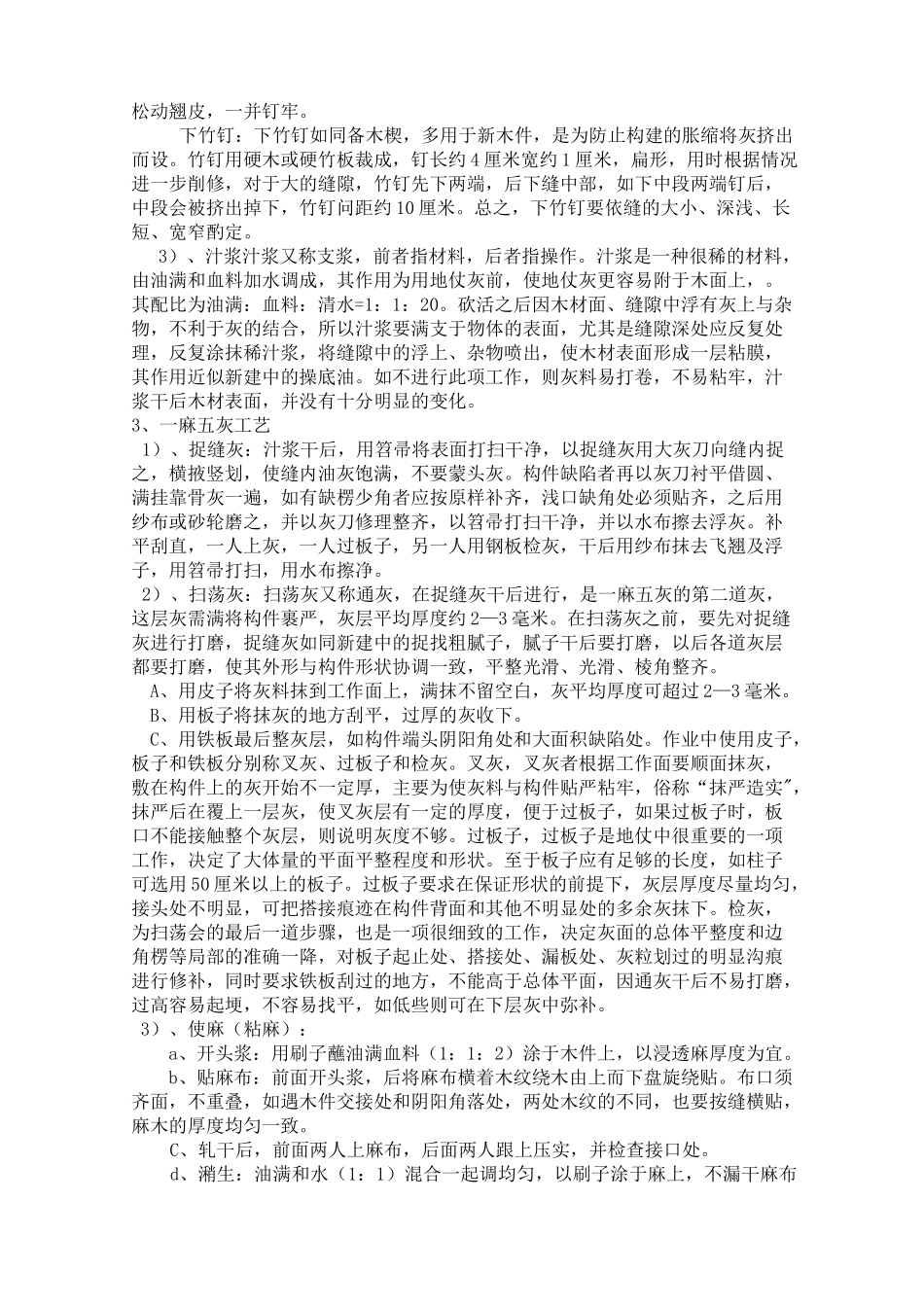

XXXXXXX(慈善会)古建筑油漆彩绘施工方案■] 丿 ■、■审定:核定:编制:XXXXXXX建设有限公司XXXXXXX(慈善会)项目部2013年 8月 22日古建筑油漆彩绘施工方案一、工程概况XXXXXXX(慈善会)四合院工程为地上一层、二层,局部地下一层,功能主要是居住,其中 1#、3#四合院建筑面积分别为:1124.24 平方米,2#四合院建筑面积为 1617.07 平方米,附属用房平方米,总建筑面积为:4025 平方米,建筑高度(檐口高度)为 3.74-8.43 米。传统古建木结构与钢筋混凝土框架结构结合,结构安全等级为二级,使用年限为 50 年,抗震设防烈度为 8 度,防火设计的建筑耐火等级为二级。建筑外廊及室外垂花门游廊采用木结构。二、编制依据1、本工程施工图;2、本工程施工组织设计;3、本工程图纸会审纪要及图纸答疑文件;4、本工程工作联系单及通知;5、本方案应用的主要规程、规范:(1) 、建筑装饰装修工程施工质量验收规范(GB50210-2001);(2) 、古建筑修建工程质量检验评定标准(CJJ39-91);(3) 、建筑工程施工质量验收统一标准(GB50300-2001)。三、施工方案(一) 彩绘的施工准备1) 、地仗工程所选用材料的品种、规格和颜色必须符合设计要求和现行材料标准的规定。材料进场应抽样检验,合格后方可使用。2) 、油漆、粉刷、贴金、裱糊和大漆工程中所选用材料的品种、规格和颜色,必须符合设计要求和现行材料标准的规定。材料进场后应抽样检验,合格后方可使用。3) 、油漆彩绘原材料为天然原料。腻子选用猪血腻子。地仗用油必须为生桐油。(二) 、油漆彩绘施工工艺1、地仗构件基层处理(1) 、施工前应清除表面的尘土和油污,并打磨砂纸,要求磨光、磨平,并清理干净。(2) 、刮腻子要刮到、收净,不应漏刷。(3) 、待腻子干透后用 1 号砂纸打磨平整,磨后用干布擦抹干净。在用同样的腻子满刮第二遍,同第一遍。(4) 、刮后用同种腻子将钉眼和缺棱掉角处补刮腻子,要求饱满平整。然后进行打磨砂纸,要求打磨平整,不得磨破棱角,磨光后清扫并用湿布擦净,晾干。2、地仗木基层处理(1)、撕缝:大的裂缝,将缝口处用锋利的刀子修成八字口,在挤灰时有利于与灰料进入缝隙的的深处。楦缝:很深的缝隙,不能全用灰料填充,因过多的灰料在缝隙中干燥的慢,同时用灰料本身干燥后有塌落,故须用木条将缝隙楦满,为了牢固,还要加钉钉牢,使其不致松动,否则会影响整个地仗的质量楦缝时木条应低于木构件平面。撕缝与楦缝的同时,均要将原缝中的旧料剔除,重...
