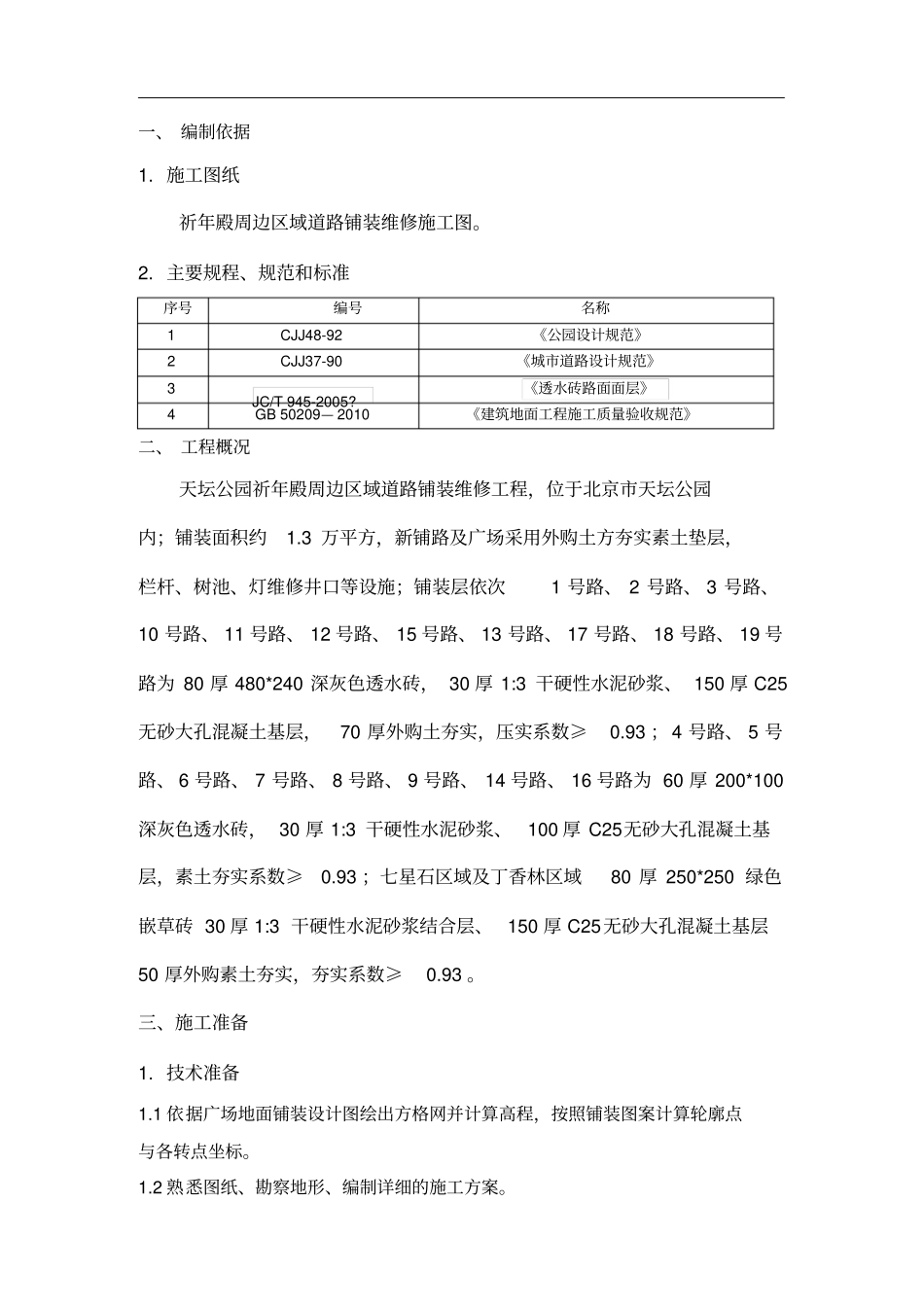

编制人:复核人:审批人:日期:目录一、 编制依据1. 施工图纸祈年殿周边区域道路铺装维修施工图。2. 主要规程、规范和标准序号编号名称1 CJJ48-92 《公园设计规范》2 CJJ37-90 《城市道路设计规范》3 JC/T 945-2005?《透水砖路面面层》4 GB 50209— 2010 《建筑地面工程施工质量验收规范》二、 工程概况天坛公园祈年殿周边区域道路铺装维修工程,位于北京市天坛公园内;铺装面积约1.3 万平方,新铺路及广场采用外购土方夯实素土垫层,栏杆、树池、灯维修井口等设施;铺装层依次1 号路、 2 号路、 3 号路、10 号路、 11 号路、 12 号路、 15 号路、 13 号路、 17 号路、 18 号路、 19 号路为 80 厚 480*240 深灰色透水砖, 30 厚 1:3 干硬性水泥砂浆、 150 厚 C25无砂大孔混凝土基层,70 厚外购土夯实,压实系数≥0.93 ; 4 号路、 5 号路、 6 号路、 7 号路、 8 号路、 9 号路、 14 号路、 16 号路为 60 厚 200*100深灰色透水砖, 30 厚 1:3 干硬性水泥砂浆、100 厚 C25无砂大孔混凝土基层,素土夯实系数≥0.93 ;七星石区域及丁香林区域80 厚 250*250 绿色嵌草砖 30 厚 1:3 干硬性水泥砂浆结合层、 150 厚 C25无砂大孔混凝土基层50 厚外购素土夯实,夯实系数≥0.93 。三、施工准备1. 技术准备1.1 依据广场地面铺装设计图绘出方格网并计算高程,按照铺装图案计算轮廓点与各转点坐标。1.2 熟悉图纸、勘察地形、编制详细的施工方案。1.3 计算图纸工程量并编制进场材料计划。2. 材料准备素土、C25商品混凝土、 MU10页岩砖、中砂或粗砂(含泥量不大于3%)、深灰色透水砖、绿色植草砖。3. 施工机具自卸汽车、挖掘机、冲击夯、手推车、铁锹、靠尺、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾、台钻、合金钢钻头、笤帚、砂轮锯、磨石机、钢丝刷搅拌机、砂浆机。三、 总体施工顺序根据广场回填土厚度将广场划分为6 个区域,总体施工顺序2 区→ 3区→ 4 区→ 5 区→ 6 区→ 1 区。白灰土回填前,将树池、草坪等有种植土的部位预留出来。总体施工工序白灰土回填→蓄排水板及排水管安装→排水沟施工→垫层混凝土施工→北站房台阶恢复→广场地面铺装。图1施工区域划分四、 主要施工方法及技术措施1. 素土回填1.1 施工工艺流程施工放样→备料素土→摊铺素土→整平刮平→夯实...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

广场地面铺装施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
