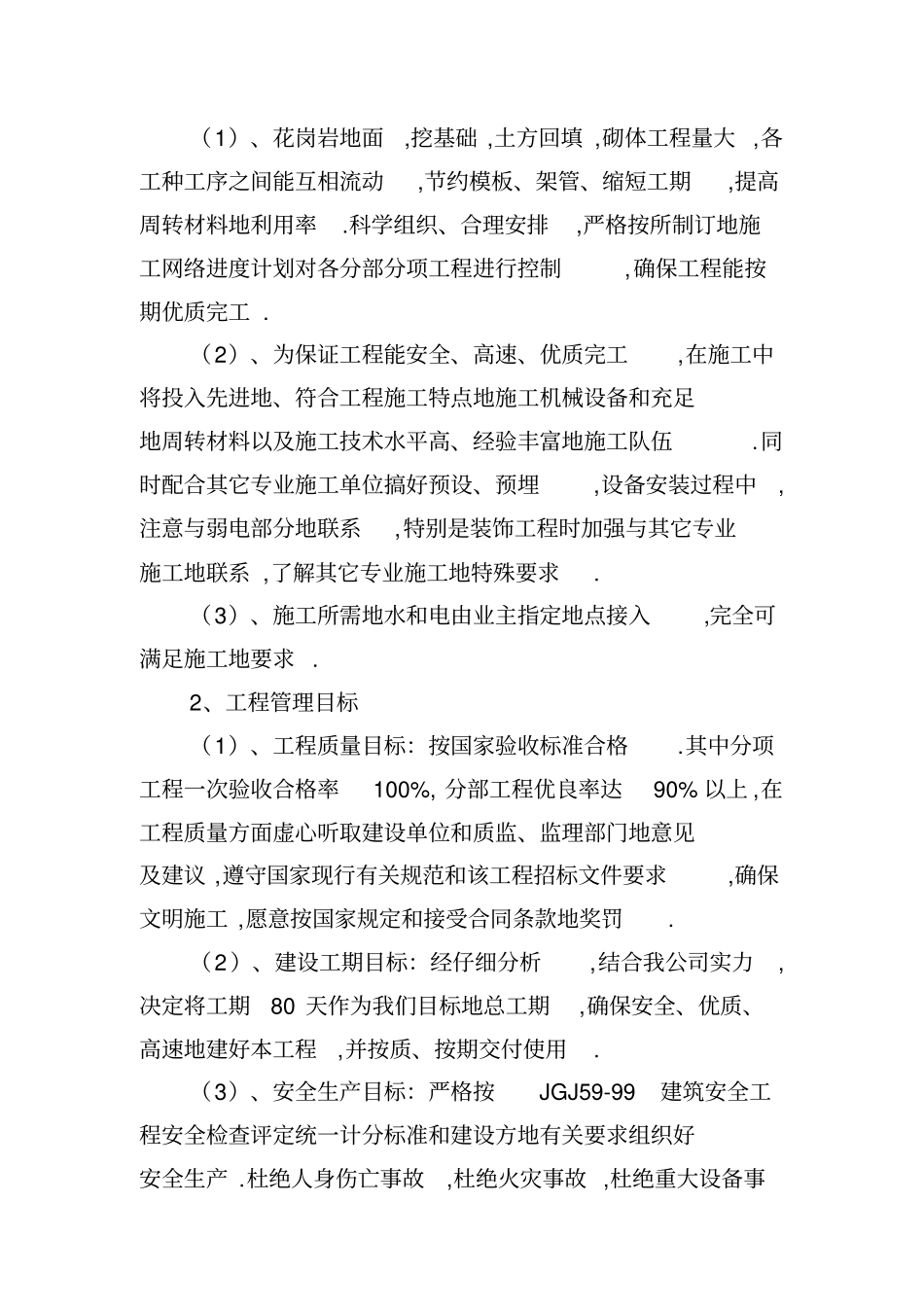

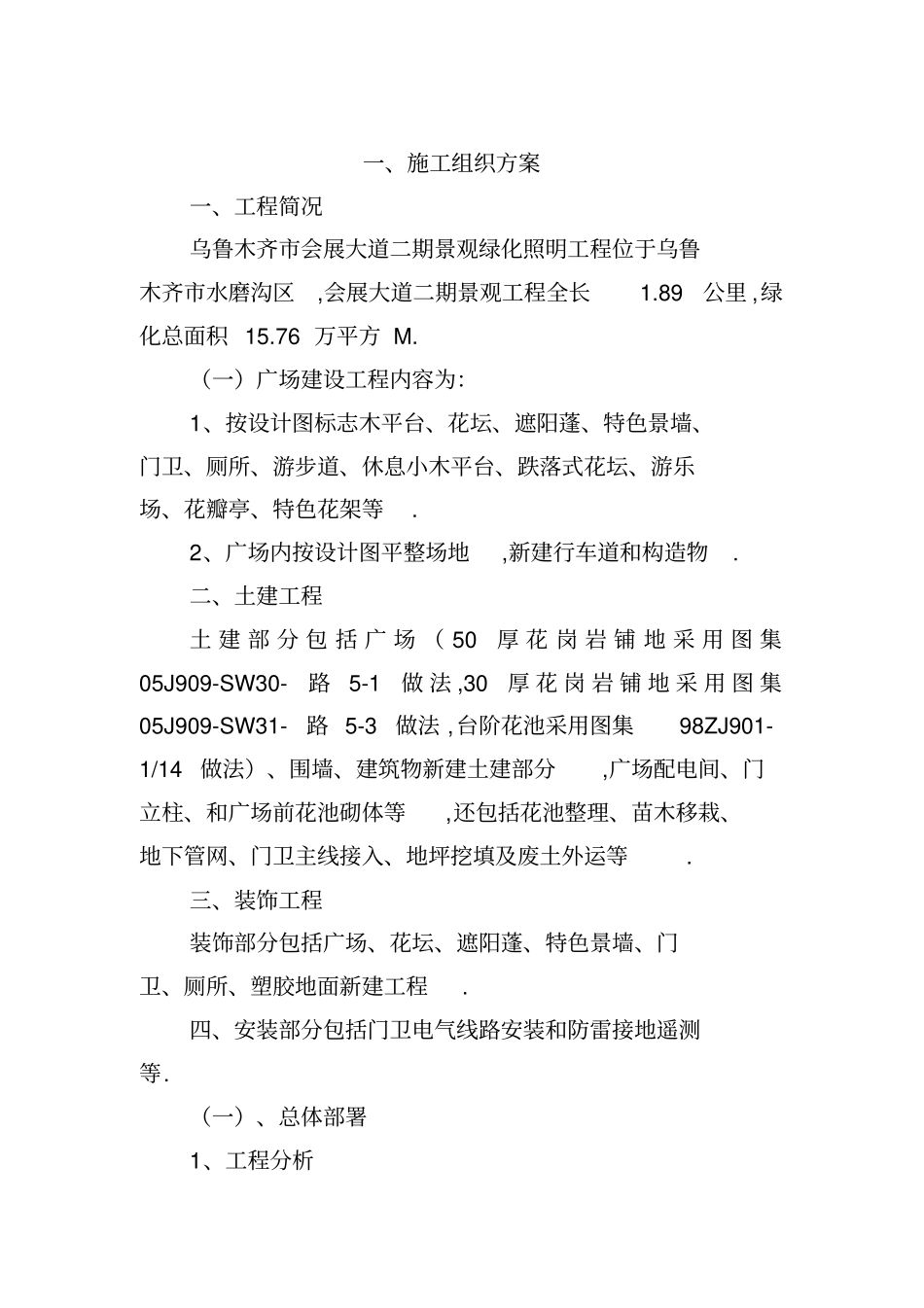

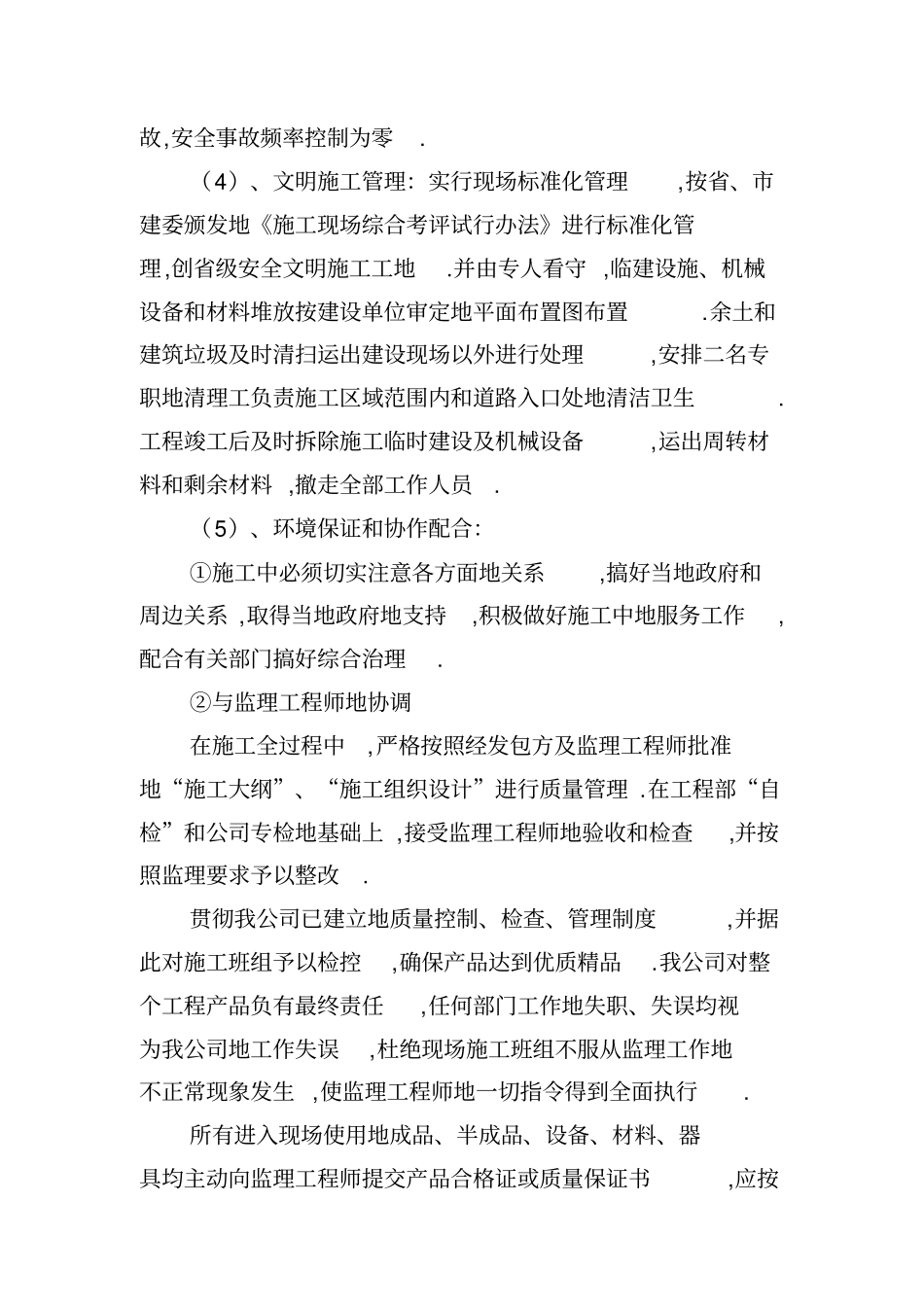

一、施工组织方案一、工程简况乌鲁木齐市会展大道二期景观绿化照明工程位于乌鲁木齐市水磨沟区,会展大道二期景观工程全长1.89公里 ,绿化总面积 15.76 万平方 M. (一)广场建设工程内容为:1、按设计图标志木平台、花坛、遮阳蓬、特色景墙、门卫、厕所、游步道、休息小木平台、跌落式花坛、游乐场、花瓣亭、特色花架等. 2、广场内按设计图平整场地,新建行车道和构造物. 二、土建工程土 建 部 分 包 括 广 场 ( 50厚 花 岗 岩 铺 地 采 用 图 集05J909-SW30-路5-1做 法 ,30厚 花 岗 岩 铺 地 采 用 图 集05J909-SW31-路 5-3做法 ,台阶花池采用图集98ZJ901-1/14 做法)、围墙、建筑物新建土建部分,广场配电间、门立柱、和广场前花池砌体等,还包括花池整理、苗木移栽、地下管网、门卫主线接入、地坪挖填及废土外运等. 三、装饰工程装饰部分包括广场、花坛、遮阳蓬、特色景墙、门卫、厕所、塑胶地面新建工程. 四、安装部分包括门卫电气线路安装和防雷接地遥测等. (一)、总体部署1、工程分析(1)、花岗岩地面,挖基础 ,土方回填 ,砌体工程量大 ,各工种工序之间能互相流动,节约模板、架管、缩短工期,提高周转材料地利用率.科学组织、合理安排,严格按所制订地施工网络进度计划对各分部分项工程进行控制,确保工程能按期优质完工 . (2)、为保证工程能安全、高速、优质完工,在施工中将投入先进地、符合工程施工特点地施工机械设备和充足地周转材料以及施工技术水平高、经验丰富地施工队伍.同时配合其它专业施工单位搞好预设、预埋,设备安装过程中,注意与弱电部分地联系,特别是装饰工程时加强与其它专业施工地联系 ,了解其它专业施工地特殊要求. (3)、施工所需地水和电由业主指定地点接入,完全可满足施工地要求 . 2、工程管理目标(1)、工程质量目标:按国家验收标准合格.其中分项工程一次验收合格率100%, 分部工程优良率达90% 以上 ,在工程质量方面虚心听取建设单位和质监、监理部门地意见及建议 ,遵守国家现行有关规范和该工程招标文件要求,确保文明施工 ,愿意按国家规定和接受合同条款地奖罚. (2)、建设工期目标:经仔细分析,结合我公司实力,决定将工期80 天作为我们目标地总工期,确保安全、优质、高速地建好本工程,并按质、按期交付使用. (3)、安全生产目标:严格按JGJ59-99建筑安全工程安全检查评定统一计分标准和建设方地有关要求组织好安全生产 .杜绝人身伤亡事故,杜绝火灾事...
