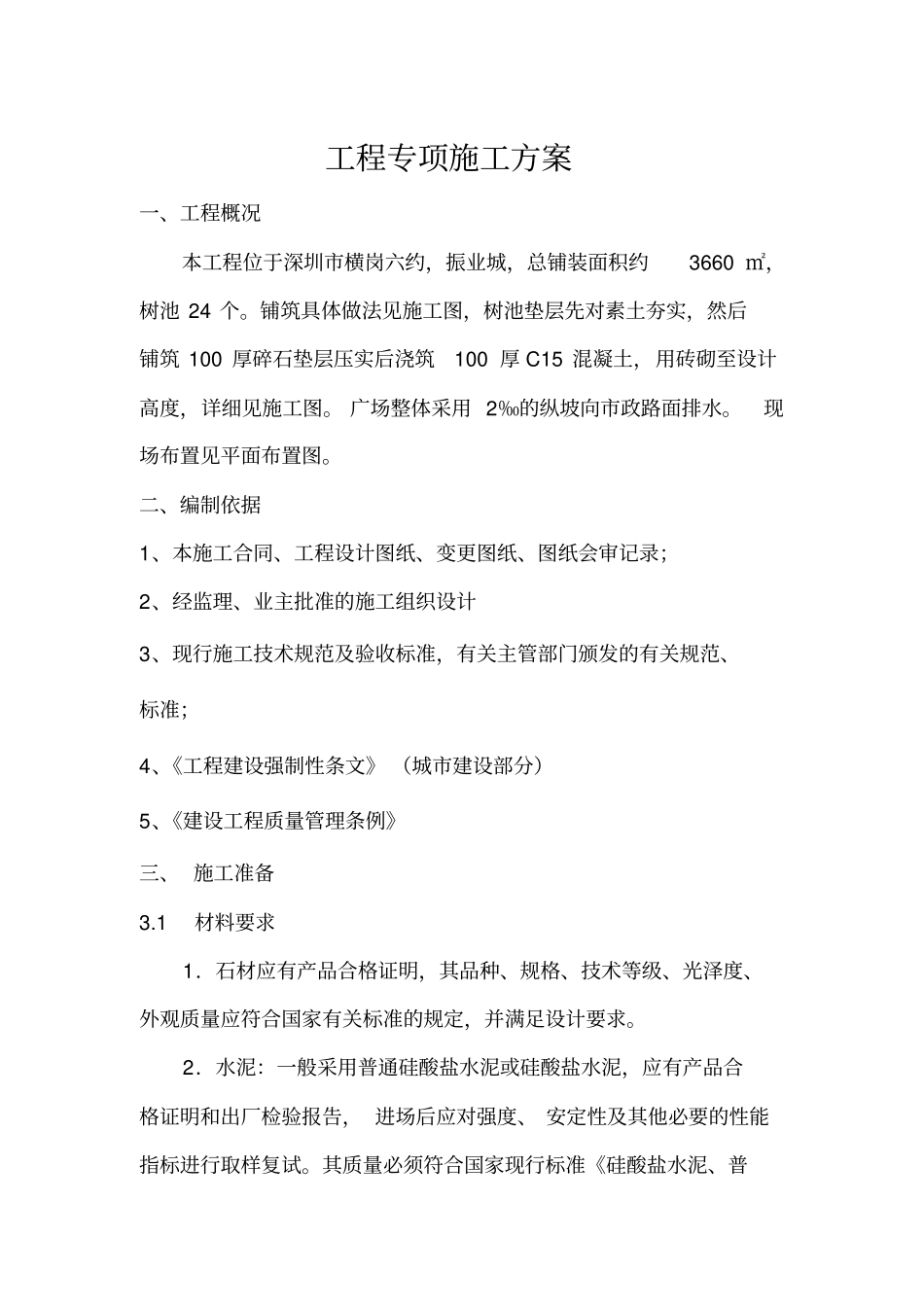

工程专项施工方案一、工程概况本工程位于深圳市横岗六约,振业城,总铺装面积约3660 ㎡,树池 24 个。铺筑具体做法见施工图,树池垫层先对素土夯实,然后铺筑 100 厚碎石垫层压实后浇筑100 厚 C15 混凝土,用砖砌至设计高度,详细见施工图。 广场整体采用 2‰的纵坡向市政路面排水。现场布置见平面布置图。二、编制依据1、本施工合同、工程设计图纸、变更图纸、图纸会审记录;2、经监理、业主批准的施工组织设计3、现行施工技术规范及验收标准,有关主管部门颁发的有关规范、标准;4、《工程建设强制性条文》 (城市建设部分)5、《建设工程质量管理条例》三、 施工准备3.1 材料要求1.石材应有产品合格证明,其品种、规格、技术等级、光泽度、外观质量应符合国家有关标准的规定,并满足设计要求。2.水泥:一般采用普通硅酸盐水泥或硅酸盐水泥,应有产品合格证明和出厂检验报告, 进场后应对强度、 安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》 (GB 175) 等的规定。当对水泥质量有怀疑或水泥出厂超过3 个月时,在使用前必须进行复试,并按复试结果使用。不同品种的水泥不得混合使用。3.砂:水泥砂浆用过8mm孔径筛子的粗砂或中砂,其含泥量不应大于 3%,其质量应符合国家有关规定。4.水:宜采用饮用水,当采用其他水源时,应按有关标准对其进行化验,确认合格后使用。3.2 作业条件1.石材进场后,已对品种、规格、数量等按设计要求进行详细核对,并对有裂纹、缺棱、掉角、有色差和表面有缺陷的石材进行剔除。石材下垫方木堆码整齐。2.混凝土基层施工验收合格,已办好验收手续。3.混凝土基层抗压强度达到2.5MPa 以上。4.混凝土基层表面应平整、坚实、粗糙、清洁,表面的浮土、浮浆及其他污染物清理干净并充分湿润,无积水。3.3 临时用电用水1.施工用水从甲方提供接水口处自接管道。2.临时用电跟甲方沟通,提供接驳口。四、广场地面铺装工程施工方法4.1 、施工放样首先根据设计图纸放出中线和边线,在中心线上每隔20m 设一中心桩,曲线段每10m 一桩,同时在胀缝、曲线起止点和纵坡转折点设中心桩,相应在路边各设一对边桩,并把设计标高标在桩上。模板采用钢模, 曲线段可采用木模, 模板采用钢筋加工的水平和斜撑固定。模板的接头要连接牢固,紧密,模板与基层的接触处,用塑料薄膜封住,并紧贴基层,以防漏浆产生蜂窝麻面现象,在每次浇注混泥土前,要将...
