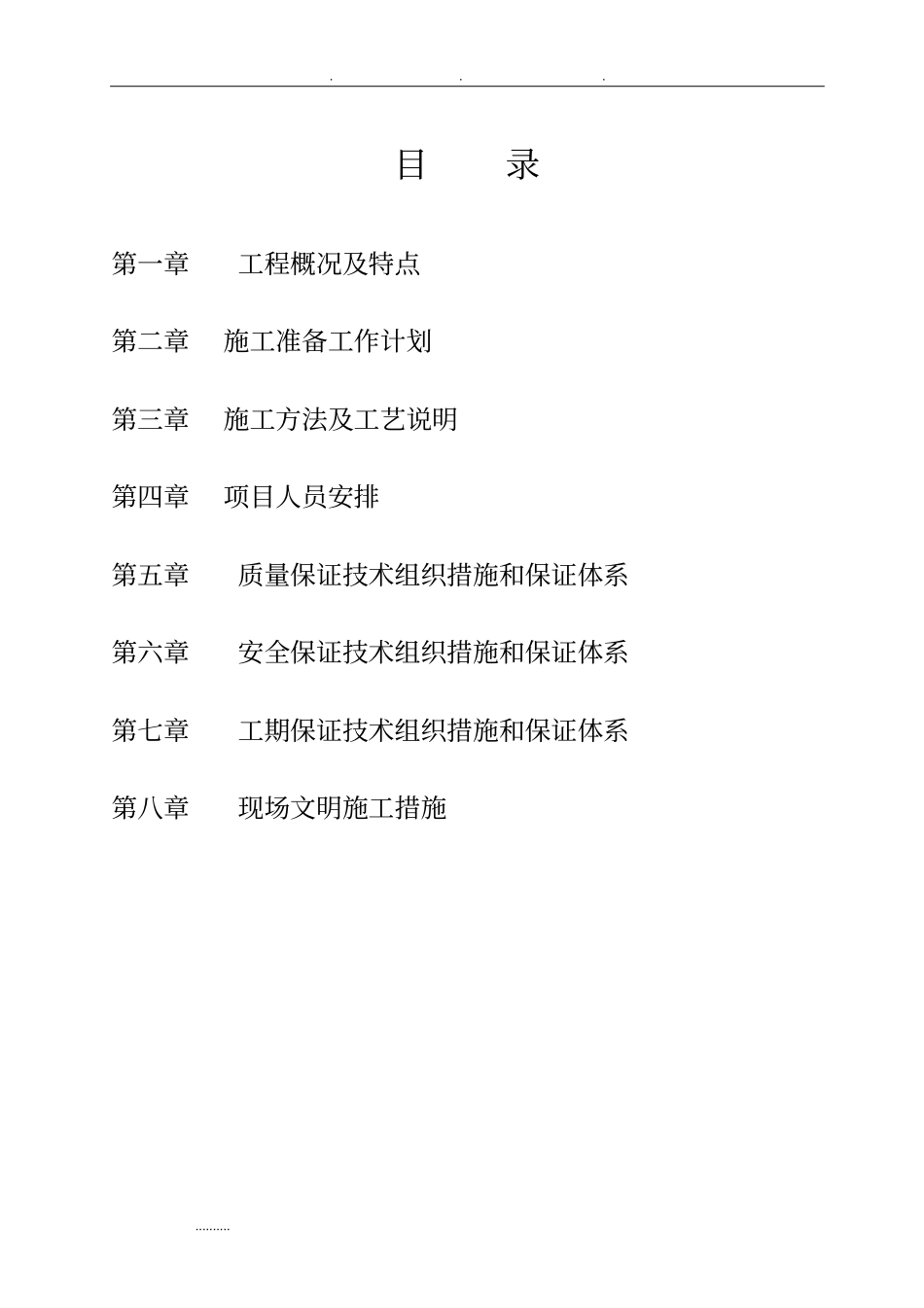

目录第一章工程概况及特点第二章施工准备工作计划第三章施工方法及工艺说明第四章项目人员安排第五章质量保证技术组织措施和保证体系第六章安全保证技术组织措施和保证体系第七章工期保证技术组织措施和保证体系第八章现场文明施工措施

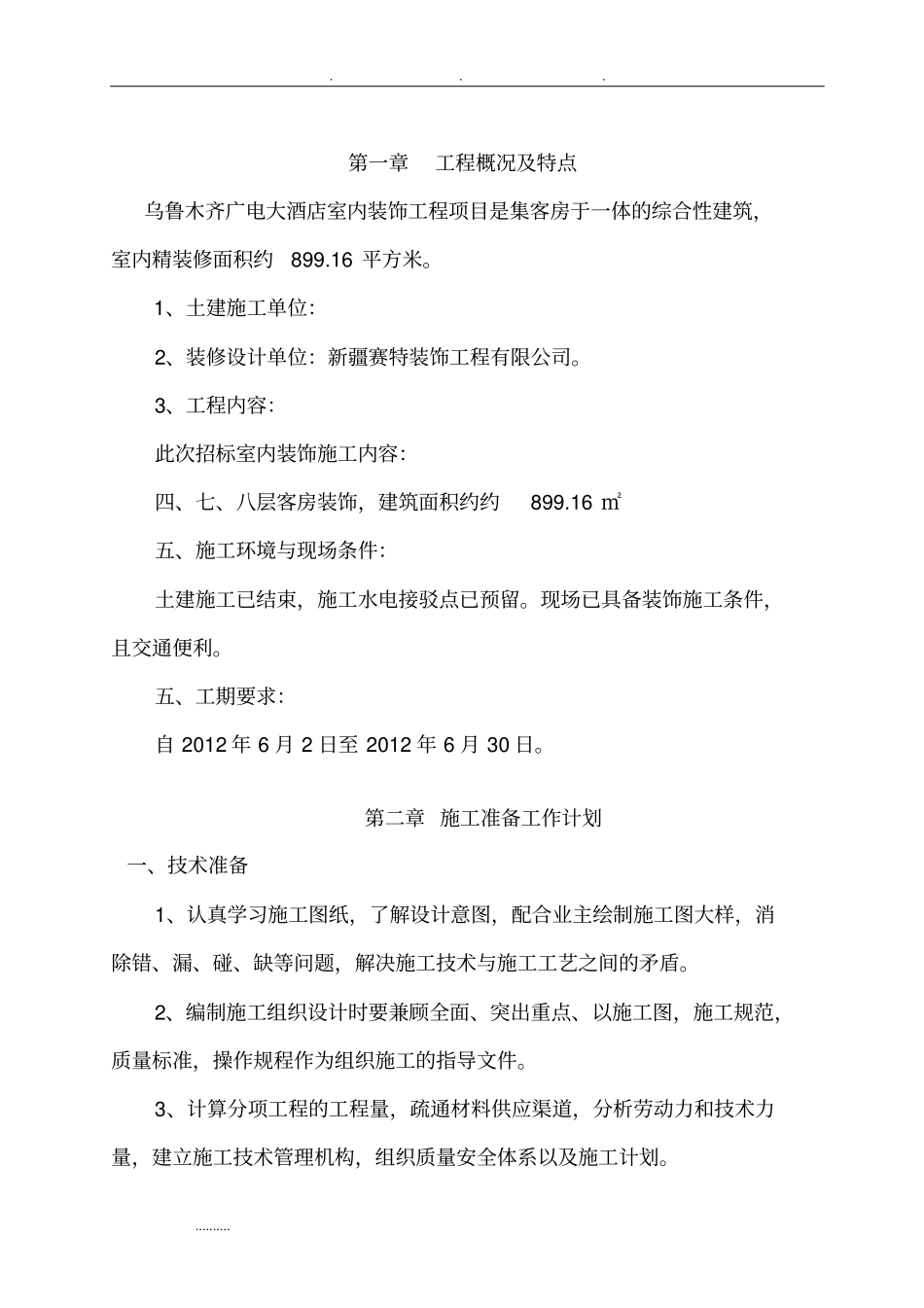

第一章工程概况及特点乌鲁木齐广电大酒店室内装饰工程项目是集客房于一体的综合性建筑,室内精装修面积约899
16 平方米
1、土建施工单位:2、装修设计单位:新疆赛特装饰工程有限公司
3、工程内容:此次招标室内装饰施工内容:四、七、八层客房装饰,建筑面积约约899
16 ㎡五、施工环境与现场条件:土建施工已结束,施工水电接驳点已预留
现场已具备装饰施工条件,且交通便利
五、工期要求:自 2012 年 6 月 2 日至 2012 年 6 月 30 日
第二章 施工准备工作计划一、技术准备1、认真学习施工图纸,了解设计意图,配合业主绘制施工图大样,消除错、漏、碰、缺等问题,解决施工技术与施工工艺之间的矛盾
2、编制施工组织设计时要兼顾全面、突出重点、以施工图,施工规范,质量标准,操作规程作为组织施工的指导文件
3、计算分项工程的工程量,疏通材料供应渠道,分析劳动力和技术力量,建立施工技术管理机构,组织质量安全体系以及施工计划

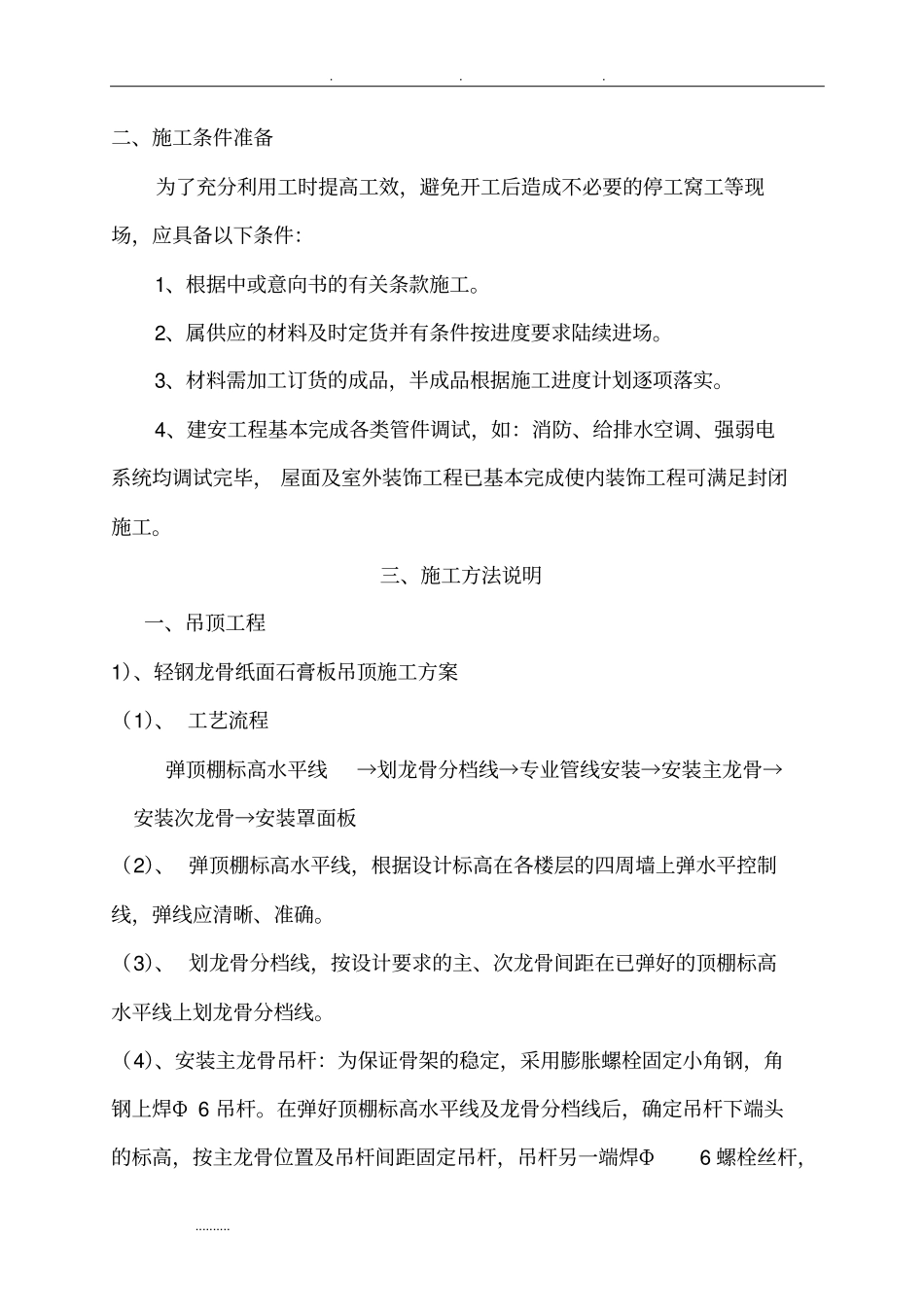

二、施工条件准备为了充分利用工时提高工效,避免开工后造成不必要的停工窝工等现场,应具备以下条件:1、根据中或意向书的有关条款施工
2、属供应的材料及时定货并有条件按进度要求陆续进场
3、材料需加工订货的成品,半成品根据施工进度计划逐项落实
4、建安工程基本完成各类管件调试,如:消防、给排水空调、强弱电系统均调试完毕, 屋面及室外装饰工程已基本完成使内装饰工程可满足封闭施工
三、施工方法说明一、吊顶工程1)、轻钢龙骨纸面石膏板吊顶施工方案(1)、
