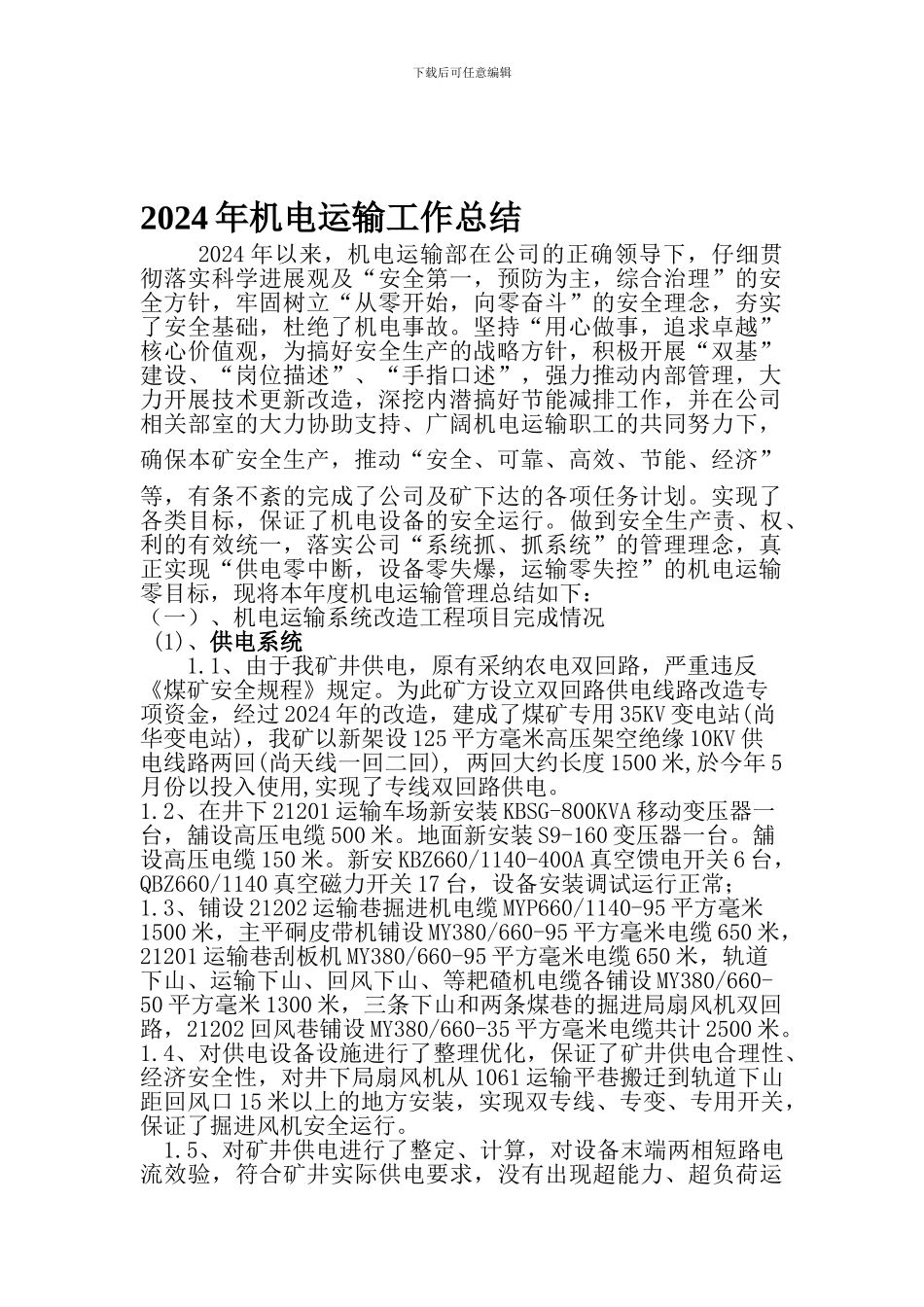

下载后可任意编辑2024 年机电运输工作总结2024 年以来,机电运输部在公司的正确领导下,仔细贯彻落实科学进展观及“安全第一,预防为主,综合治理”的安全方针,牢固树立“从零开始,向零奋斗”的安全理念,夯实了安全基础,杜绝了机电事故
坚持“用心做事,追求卓越”核心价值观,为搞好安全生产的战略方针,积极开展“双基”建设、“岗位描述”、“手指口述”,强力推动内部管理,大力开展技术更新改造,深挖内潜搞好节能减排工作,并在公司相关部室的大力协助支持、广阔机电运输职工的共同努力下,确保本矿安全生产,推动“安全、可靠、高效、节能、经济” 等,有条不紊的完成了公司及矿下达的各项任务计划
实现了各类目标,保证了机电设备的安全运行
做到安全生产责、权、利的有效统一,落实公司“系统抓、抓系统”的管理理念,真正实现“供电零中断,设备零失爆,运输零失控”的机电运输零目标,现将本年度机电运输管理总结如下:(一)、机电运输系统改造工程项目完成情况(1)、供电系统1
1、由于我矿井供电,原有采纳农电双回路,严重违反《煤矿安全规程》规定
为此矿方设立双回路供电线路改造专项资金,经过 2024 年的改造,建成了煤矿专用 35KV 变电站(尚华变电站),我矿以新架设 125 平方毫米高压架空绝缘 10KV 供电线路两回(尚天线一回二回), 两回大约长度 1500 米,於今年 5月份以投入使用,实现了专线双回路供电
2、在井下 21201 运输车场新安装 KBSG-800KVA 移动变压器一台,舖设高压电缆 500 米
地面新安装 S9-160 变压器一台
舖设高压电缆 150 米
新安 KBZ660/1140-400A 真空馈电开关 6 台,QBZ660/1140 真空磁力开关 17 台,设备安装调试运行正常;1
3、铺设 21202 运输巷掘进机电缆 MYP660/1140-95 平方毫米1500 米,
